1、某工程按最早开始时间安排的横道图计划见表5-1,虚线上方数字为该工作每月的计划投资额(单位:万元)。该工程施工合同规定,工程于1月1日开工,按季度综合调价系数调价。在施工过程中,各工作的实际工程量和持续时间均与计划相同。
表5-1横道图计划
【问题】

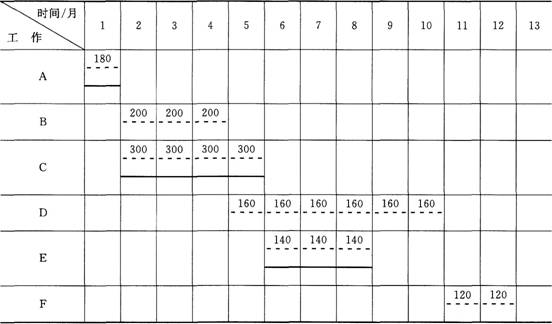

1.在施工过程中,工作A、C、E按计划实施(见表5-1中的实线横道)。工作B推迟1个月开始,导致工作D、F的开始时间相应推迟1个月。在表5-1中完成工作B、D、F的实际进度的横道图。
2.若前三个季度的综合调价系数分别为1.00、1.05和1.10,计算第2个月至第7个月的已完工程实际投资,并将结果填入表5-2。
3.第2个月至第7个月的已完工程计划投资各为多少?将结果填入表5-2。
表5—2各工作持续时间和估计费用表单位:万元
4.列式计算第7个月月末的投资偏差和以投资额、时间分别表示的进度偏差。
(计算结果保留两位小数)

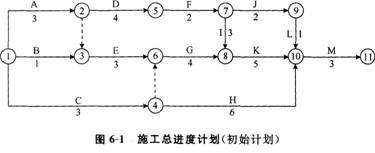

2、某实行监理的工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。经项目监理机构审核批准的施工总进度计划如图6-1所示(时间单位:月)。
施工过程中发生下列事件。
事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。
事件2:工作G开始后,受当地百年一遏洪水影响,该工作停工1个月,吊装机械闲置15台班、其他机械设备损坏及停工损失合计25万元。
事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现该设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。
事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,
因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。
【问题】
1.确定初始计划的总工期,并确定关键线路及工作E的总时差。
2.事件1发生后,吊装机械闲置补偿费为多少?工程延期为多少?说明理由。
3.事件2发生后,项目监理机构应批准的费用补偿为多少?应批准的工程延期为多少?说明理由。
4.指出事件3中建设单位做法的不妥之处,说明理由。项目监理机构应如何批复所发生的费用和工程延期问题?说明理由。
5.事件4发生后,预计工程实际工期为多少?项目监理机构认为建设单位要求缩短合同工期不妥是否正确?说明理由。
3、某大学城工程,包括结构形式与建筑规模一致的四栋单体建筑,每栋建筑面积为21000m2,地下2层、地上18层,层高4.2m,钢筋混凝土框架一剪力墙结构。A施工单位与建设单位签订了施工总承包合同。合同约定:除主体结构外的其他分部分项工程施工,总承包单位可以自行依法分包;建设单位负责供应油漆等部分材料。
合同履行过程中,发生了以下事件:
事件1:A施工单位拟对四栋单体建筑的某分项工程组织流水施工,其流水施工参数见下表:
表4.1流水施工参数
|
流水节拍(单位:周) | |||
施工过程 |
单体建筑一 |
单体建筑二 |
单体建筑三 |
单体建筑四 |
Ⅰ |
2 |
2 |
2 |
2 |
Ⅱ |
2 |
2 |
2 |
2 |
Ⅲ |
2 |
2 |
2 |
2 |
其中:施工顺序Ⅰ→Ⅱ→Ⅲ;施工过程Ⅱ与施工过程Ⅲ之间存在工艺间隔时间1周。
事件:2:由于工期较紧,A施工单位将其中两栋单体建筑的室内精装修和幕墙工程分包给具备相应资质的B施工单位。B施工单位经A施工单位同意后,将其承包范围内的幕墙工程分包给具备相应资质的C施工单位组织施工,油漆劳务作业分包给具备相应资质的D施工单位组织施工。
事件3:油漆作业完成后,发现油漆成膜存在质量问题,经鉴定,原因是油漆材质不合格。B施工单位就由此造成的返工损失向A施工单位提出索赔。A施工单位以油漆属于建设单位供应为由,认为B施工单位应直接向建设单位提出索赔。
B施工单位直接向建设单位提出索赔,建设单位认为油漆在进场时已由A施工单位进行了质量验证并办理了接收手续,其对油漆材料的质量责任已经完成,因油漆不合格而返工的损失应由A施工单位承担,建设单位拒绝受理该索赔。
【问题】
1.事件1中,最适宜采用何种流水施工组织形式?除此之外,流水施工通常还有哪些基本组织形式?
2.绘制事件1中流水施工进度计划横道图,并计算其流水施工工期。
3.分别判断事件2中A施工单位、B施工单位、C施工单位、D施工单位之间的分包行为是否合法,并逐一说明理由。
4.指出事件3中的错误之处,并说明理由。
4、
某实施监理的工程项目,监理工程师在对施工单位报送的施工组织设计审核时发现两个问题:一是施工单位为方便施工,将设备管道竖井的位置做了移位处理;二是工程的有关试验主要安排在施工单位的试验室进行。总监理工程师分析后认为,管道竖井移位方案不会影响工程使用功能和结构安全,因此,签认了该施工组织设计报审表并送达建设单位;同时指示专业监理工程师对施工单位试验室资质等级及其试验范围等进行考核。
项目监理过程中发生如下事件。
事件1:在建设单位主持召开的第一次工地会议上,建设单位介绍工程开工准备工作基本完成,施工许可证正在办理,要求会后就组织开工。总监理工程师认为施工许可证未办理好之前,不宜开工。对此,建设单位代表很不满意,会后建设单位起草了会议纪要,纪要中明确边施工边办理施工许可证,并将此会议纪要送发监理单位、施工单位,要求遵照执行。
事件2:设备安装施工要求安装人员有安装资格证书。专业监理工程师检查时发现施工单位安装人员与资格报审名单中的人员不完全相符,其中5名安装人员无安装资格证书,他们已参加并完成了该工程的一项设备安装工作。
事件3:设备调试时,总监理工程师发现施工单位未按技术规程要求进行调试,存在较大的质量和安全隐患,立即签发了工程暂停令,并要求施工单位整改。施工单位用了2 d时间整改后被指令复工。对此次停工,施工单位向总监理工程师提交了费用索赔和工程延期的申请,强调设备调试为关键工作,停工2 d导致窝工,建设单位应给予工期顺延和费用补偿,理由是虽然施工单位未按技术规程调试但并未出现质量和安全事故,停工2 d是监理单位要求的。
【问题】
1.总监理工程师应如何组织审批施工组织设计?总监理工程师对施工单位报送的施工组织设计内容的审批处理是否妥当?说明理由。
2.专业监理工程师对施工单位试验室除考核资质等级及其试验范围外,还应考核哪些内容?
3.事件1中建设单位在第一次工地会议中的做法有哪些不妥?写出正确的做法。
4.监理单位应如何处理事件2 ?
5.在事件3中,总监理工程师的做法是否妥当?施工单位的费用索赔和工程延期要求是否应该被批准?说明理由。

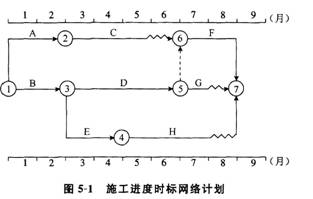

5、某工程项目施工合同于2012年12月签订,约定的合同工期为20个月,2013年1月开始正式施工。施工单位按合同工期要求编制了混凝土结构工程施工进度时标网络计划(如图5-1所示),并经专业监理工程师审核批准。
该项目的各项工作均按最早开始时间安排,且各工作每月所完成的工程量相等。各工作计划工程量和实际工程量见表5-1。工作D、E、F的实际工作持续时间与计划工作持续时间相同。
表5-1计划工程量和实际工程量表单位:m3
工作 |
A |
B |
C |
D |
E |
F |
G |
H |
计划工程量 |
8 600 |
9 000 |
5 400 |
10 000 |
5 200 |
6 200 |
1 000 |
3 600 |
实际工程量 |
8 600 |
9 000 |
5 400 |
9 200 |
5 000 |
5 800 |
1 000 |
5 000 |
合同约定,混凝土结构工程综合单价为1 000元/米3,按月结算。结算价按项目所在地混凝土结构工程价格指数进行调整,项目实施期间各月的混凝土结构工程价格指数见表5-2。
表5-2混凝土结构工程价格指数表
时问 |
2012年 12月 |
2013年 1月 |
2013年 2月 |
2013年 3月 |
2013年 4月 |
2013年 5月 |
2013年 6月 |
2013年 7月 |
2013年 8月 |
2013年 9月 |
混凝土结构 |
100 |
115 |
105 |
110 |
115 |
110 |
110 |
120 |
110 |
110 |
施工期间,由于建设单位原因使工作H的开始时间比计划的开始时间推迟1个月,并由于工作H工程量的增加使该工作持续时间延长了1个月。
【问题】
1.请按施工进度计划编制资金使用计划(即计算每月和累计拟完工程计划投资),并简要写出其步骤。计算结果填入表5-3。
2.计算工作H各月的已完工程计划投资和已完工程实际投资。
3.计算混凝土结构工程已完工程计划投资和已完工程实际投资,计算结果填入表5—3中。
4.列式计算8月末的投资偏差和进度偏差(用投资额表示)。
表5-3混凝土结构工程投资数据表单位:万元
|
投资数据 | ||||||||
项目 |
1月 |
2月 |
3月 |
4月 |
5月 |
6月 |
7月 |
8月 |
9月 |
每月拟完工程计划投资 |
|
|
|
|
|
|
|
|
|
累计拟完工程计划投资 |
|
|
|
|
|
|
|
|
|
每月已完工程计划投资 |
|
|
|
|
|
|
|
|
|
累计已完工程计划投资 |
|
|
|
|
|
|
|
|
|
每月已完工程实际投资 |
|
|
|
|
|
|
|
|
|
累计已完工程实际投资 |
|
|
|
|
|
|
|
|
|
6、某工程项目,建设单位通过招标选择了一家具有相应资质的监理单位承担施工招标代理和施工阶段监理工作,并在监理中标通知书发出后第45天,与该监理单位签订了委托监理合同。之后双方又另行签订了一份监理酬金比监理中标价降低10%的协议。
在施工公开招标中,有A、B、C、D、E、F、G、H等施工单位报名投标,经监理单位资格预审确认均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标,而监理单位坚持认为A施工单位有资格参加投标。
评标委员会由5人组成,其中包括当地建设行政管理部门的招标投标管理办公室主任1人,建设单位代表1人,政府提供的专家库中抽取的技术、经济专家3人。
评标时发现,B施工单位投标报价明显低于其他投标单位报价,且未能合理说明理由;D施工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项;其他施工单位的投标文件均符合招标文件要求。
建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》与该施工单位签订了施工合同。
工程按期进入安装调试阶段后,由于雷电引发了一场火灾。火灾结束后48h内,G施工单位向项目监理机构通报了火灾损失情况:工程本身损失150万元;总价值100万元的待安装设备彻底报废;G施工单位人员烧伤所需医疗费及补偿费预计15万元,租赁的施工设备损坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元的汽车被烧毁。另外,大火扑灭后G施工单位停工5d,造成其他施工机械闲置损失2万元;必要的管理保卫人员费用支出1万元;预计工程所需清理、修复费用200万元。损失情况经项目监理机构审核属实。
【问题】
1.指出建设单位在监理招标和委托监理合同签订过程中的不妥之处,并说明理由。
2.在施工招标资格预审中,监理单位认为A施工单位有资格参加投标是否正确?说明理由。
3.指出施工招标评标委员会组成的不妥之处,说明理由,并写出正确做法。
4.判别B、D、F、H四家施工单位的投标是否为有效标,说明理由。
5.安装调试阶段发生的这场火灾是否属于不可抗力事件?指出建设单位和G施工单位应各自承担哪些损失或费用(不考虑保险因素)。
