您现在的位置:233网校 >二级建造师 > 建设工程施工管理辅导 > 建设工程施工管理模拟试题

2017二级建造师考试实训题:第三章施工进度管理

来源:233网校 2016-09-18 10:28:00
导读:2017二级建造师考试《施工管理》第三章实训题,题后附有详细解析,考友可参考。更多二建章节习题,点击测试>>

从历年考试情况来看,每年涉及第三章施工进度管理内容的考题分值大致在18分左右。单项选择题10分左右,多项选择题8分左右。点击进入习题班,听老师讲题>>

1、根据双代号网络图绘图规则,下列网络图中的绘图错误有(  )处。

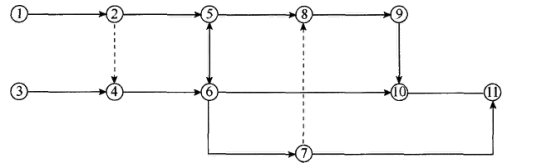

2017二级建造师考试实训题:第三章施工进度管理
A.5
B.4
C.3
D.2
【答案】B。
【解析】图中错误包括:有①③两个开始节点;⑤⑥之间有双向箭头;10、11之间的连线无箭头;无终点节点。

2、下列网络计划中,工作E的最迟开始时间是(  )。

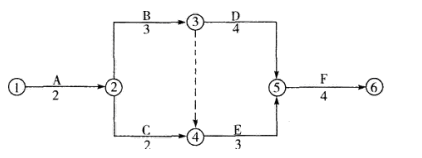

2017二级建造师考试实训题:第三章施工进度管理
A.4
B.5
C.6
D.7
【答案】C。
【解析】工作最迟时间参数受到紧后工作的约束,故其计算顺序应从终点节点起,逆着箭线方向依次逐项计算。工作F为终点节点,故其最迟完成时间为13,其最迟开始时间为13—4=9,工作E的紧后工作为工作F,因此工作E的最迟完成时间为9,其最迟开始时间为9-3=6。

3、某分部工程的单代号网络计划如下图所示(时间单位:d),正确的有(  )。

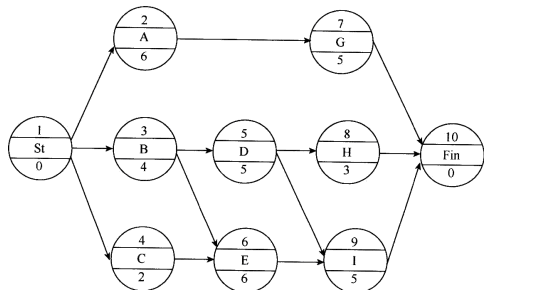

2017二级建造师考试实训题:第三章施工进度管理
A.有两条关键线路
B.计算工期为15
C.工作G的总时差和自有时差均为4
D.工作D和I之间的时间间隔为1
E.工作H的自由时差为2
【答案】BCD。
【解析】本题的计算过程如下图所示。
2017二级建造师考试实训题:第三章施工进度管理

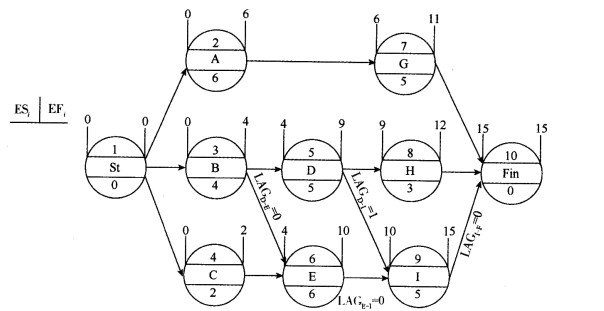

由图可知关键线路为B→E→I,只有一条,计算工期为15。故选项A错误,选项B正确。工作G的总时差=0+15-11=4,工作G的自由时差=15-11=4。故选项C正确。工作D和I之间的时间间隔=10—9=1,故选项D正确。工作H的自由时差=15-12=3,故选项E错误。

相关阅读

添加二级建造师学习群或学霸君

领取资料&加备考群

加入备考学习群

加学霸君领资料

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
