您现在的位置:233网校 >一级造价工程师 > 案例分析 > 案例分析试题

2015年造价工程师考试《案例分析》考前突破试卷(1)

来源:233网校 2015-08-12 09:35:00
导读:
进入全真模拟考场在线测试此套试卷,可查看答案及解析并自动评分 >> 在线做题
  • 第1页:案例分析题1-6
      案例分析题
      1、某国有资金投资的大型建设项目,建设单位采用工程量清单公开招标方式进行施工招标。建设单位委托具有相应资质的招标代理机构编制了招标文件,招标文件包括如下规定:
      (1)招标人设有最高投标限价和最低投标限价,高于最高投标限价或低于最低投标限价的投标人报价均按废标处理。
      (2)投标人应对工程量清单进行复核,招标人不对工程量清单的准确性和完整性负责。
      (3)招标人将在投标截止日后的90日内完成评标和公布中标候选人工作。投标和评标过程中发生了如下事件:
      事件1:投标人A对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向招标人书面提出了澄清申请。
      事件2:投标人B在投标截止时间前10分钟以书面形式通知招标人撤回已递交的投标文件,并要求招标人5日内退还已递交的投标保证金。
      事件3:在评标过程中,投标人D主动对自己的投标文件向评标委员会提出了书面澄清、说明。
      事件4:在评标过程中,评标委员会发现投标人E和投标人F的投标文件中载明的项目管理成员中有一人为同一人。
      【问题】
      1.招标文件中,除了投标人须知、图纸、技术标准和要求、投标文件格式外,还包括哪些内容?
      2.分析招标代理机构编制的招标文件中(1)~(3)项规定是否妥当,并说明理由。
      3.针对事件1和事件2,招标人应如何处理?
      4.针对事件3和事件4,评标委员会应如何处理?


      2、某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期4个月,开工时间为2011年4月1日。该项目的主要价款信息及合同付款条款如下:
      (1)承包商各月计划完成的分部分项工程费、措施费见表64。

      (2)措施项目费160000元,在开工后的前两个月平均支付。
      (3)其他项目清单中包括专业工程暂估价和计日工,其中专业工程暂估价为180000元;计日工表中包括数量为100个工13的某工种用工,承包商填报的综合单价(含管理费和利润)为120元/工日。
      (4)工程预付款为合同价的20%,在开工前支付,在最后两个月平均扣回。
      (5)工程价款逐月支付,经确认的变更金额、索赔金额、专业工程暂估价、计日工金额等与工程进度款同期支付。
      (6)业主按承包商每次应结算款项的90%支付。
      (7)工程竣工验收后结算时,按总造价的5%扣留质量保证金。
      (8)规费综合费率为3.55%,税金率为3.41%。
      施工过程中,各月实际完成工程情况如下:
      (1)各月均按计划完成计划工程量。
      (2)5月业主确认计日工35个工日,6月业主确认计日工40个工日。
      (3)6月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为80000元,7月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为70000元。
      (4)6月由于业主设计变更,新增工程量清单中没有的一部分分项工程,经业主确认的人工费、材料费、机械费之和为100000元,措施费为10000元,参照其他分部分项工程量清单项目确认的管理费费率为10%(以人工费、材料费、机械费之和为计费基础),利润率为7%(以人工费、材料费、机械费、管理费之和为计费基础)。
      (5)6月因监理工程师要求对已验收合格的某分项工程再次进行质量检验,造成承包商人员窝工费5000元,机械闲置费2000元,该分项工程持续时间延长1天(不影响总工期)。检验表明该分项工程合格。为了提高质量,承包商对尚未施工的后续相关工作调整了模板形式,造成模板费用增加10000元。
      【问题】
      1.该工程预付款是多少?
      2.每月完成的分部分项工程量价款是多少?承包商应得的工程价款是多少?
      3.若承发包双方如约履行合同,列式计算6月末累计已完成的工程价款和累计已实际支付的工程价款。
      4.填写承包商2011年6月的“工程款支付申请表”(表6-5)
      (计算过程与结果均以元为单位,结果取整)

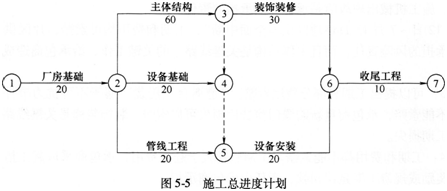

      3、某工业项目,业主采用工程量清单招标方式确定了承包商,并与承包商按照《建设工程施工合同(示范文本)》签订了工程施工合同。施工合同约定:项目生产设备由业主购买;开工日期为6月1日,合同工期为120天;工期每提前(或拖后)1天,奖励(或罚款)1万元(含规费、税金)。工程项目开工前,承包商编制了施工总进度计划,如图5-5所示(时间单位:天),并得到监理人的批准。

      工程项目施工过程中,发生了如下事件。
      事件1:厂房基础施工时,地基局部存在软弱土层,因等待地基处理方案导致承包商窝工60个工日、机械闲置4个台班(台班费为1200元/台班,台班折旧费为700元/台班);地基处理产生工料机费用6000元;基础工程量增加50m3(综合单价:420元/m3)。共造成厂房基础作业时间延长6天。
      事件2:7月10日~7月11日,用于主体结构的施工机械出现故障;,7月12日~7月13日该地区供电全面中断。施工机械故障和供电中断导致主体结构工程停工4天,30名工人窝工4天,一台租赁机械闲置4天(每天1个台班,机械租赁费1500元/天),其他作业未受到影响。
      事件3:在装饰装修和设备安装施工过程中,因遭遇台风侵袭,导致进场的部分生产设备和承包商采购尚未安装的门窗损坏,承包商窝工36个工日。业主调换生产设备费用为1.8万元,承包商重新购置门窗的费用为7000元,作业时间均延长2天。
      事件4:鉴于工期拖延较多,征得监理人同意后,承包商在设备安装作业完成后将收尾工程提前,与装饰装修作业搭接5天,并采取加快施工措施使收尾工作作业时间缩短2天,发生赶工措施费用8000元。
      【问题】
      1.分别说明承包商能否就上述事件1~事件4向业主提出工期和(或)费用索赔,并说明理由。
      2.承包商在事件1~事件4中得到的工期索赔各为多少天?工期索赔共计多少天?该工程的实际工期为多少天?工期奖(罚)款为多少万元?
      3.如果该工程人工工资标准为120元/工日,窝工补偿标准为40元/工日。工程的管理费和利润为工料机费用之和的15%,规费费率和税金率分别为3.5%、3.41%。分别计算承包商在事件1~事件4中得到的费用索赔各为多少元?费用索赔总额为多少元?(费用以元为单位,计算结果保留两位小数)



      4、某单位发包一化工非标设备制作安装项目,设备共40台,重量总计600t,其中封头、法兰等所有附件共计120t。由于结构复杂、环境特殊、时间紧迫,没有相应定额套用,经过调研,在编制招标控制价时,按照以下相关资料数据,确定该项非标设备制作安装的综合单价。
      (1)该项非标设备的筒体部分采用标准成卷钢板进行现场卷制后,与所有附件组对焊接而成。筒体部分制作时钢板的利用率为80%,钢卷板开卷与平直的施工损耗率为4%;标准成卷钢板价格按0.5万元/t。封头、法兰等附件均采用外购标准加工件,每吨价格0.8万元。在制作、组对、安装过程中每台设备胎具摊销费为0.16万元,其他辅助材料费为0.64万元。
      (2)基本用工按甲、乙两个施工小组曾做过的相近项目的算术平均值为依据确定。甲组8人完成6台共耗用了384个工日;乙组8人累计工作224个工日完成了4台。其他用工(包括超运距和辅助用工)每台设备为15个工日。预算人工幅度差按12%计。预算定额工日单价按50元计。
      (3)施工机械费用每台非标设备按0.66万元计。
      (4)企业管理费、利润分别按人工费的65%、35%计。
      换热加压站工艺系统安装如图3.2.5所示。


      说明:
      1.管道系统工作压力为1.0MPa,图中标注尺寸除标高以m计外,其他均以mm计。
      2.管道均采用20号碳钢无缝钢管,弯头采用成品压制弯头,三通现场挖眼连接,管道系统全部采用电弧焊接。
      3.蒸汽管道安装就位后,对管口焊缝采用x光射线进行无损探伤,探伤片子规格为80mm×150mm,管道焊接按每10m有7个焊口计,探伤比例要求为50%,管道焊接探伤片子的搭接长度按25mm计。
      4.所有法兰为碳钢平焊法兰;热水箱内配有一浮球阀。阀门型号截止阀为J41T-16,止回阀为H41T-16,止回阀为H41T-16,疏水阀S41t-16,均采用平焊法兰连接。
      5.管道支架为普通支架,管道安装完毕进行水压试验和冲洗。
      6.所有管道、管道支架除锈后,均刷防锈漆两遍,管道采用岩棉壳(厚度为50mm)保温,外缠箔保护层。

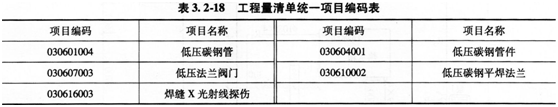

      工程量清单统一项目编码见表3.2.18。

      【问题】
      1.根据背景数据,计算碳钢非标设备制作安装的以下内容,并写出其计算过程:
      (1)计算制作安装每台设备筒体制作是的钢板材料损耗率、需用平直后的钢板数量、需用标准成卷钢板数量、每台设备制作安装的所需材料费。
      (2)计算每台该设备制作安装的时间定额(即基本用工)、每台设备制作安装的预算定额工日消耗量及人工费。
      2.按照《建设工程工程量清单计价规范》及其规定,以及给出的“工程量清单统一项目码”,编列出该管道系统(支架制安除外)的分部分项工程量清单项目,将相关数据内容填入答题纸表“分部分项工程量清单表”中,并将管道和管道焊缝x光射线探伤工程量的计算过程(其中89×4无缝钢管长度工程量已给定,不需写计算过程),分步写在答题纸表“分部分项工程量清单表”的后面。



      5、某拟建工业项目建设投资3000万元,建设期2年,生产运营期8年。其他有关资料和基础数据如下:
      1.建设投资预计全部形成固定资产,固定资产使用年限为8年,残值率5%,采用直线法折旧。
      2.建设投资来源为资本金和贷款。其中贷款本金为1800万元,贷款年利率为6%,按年计息。贷款在2年内均衡投入。
      3.在生产运营期前4年按照等额还本付息方式偿还贷款。
      4.生产运营期第1年由资本金投入300万元,作为生产运营期间的流动资金。
      5.项目生产运营期正常年份营业收入为1500万元,经营成本为680万元。生产运营期第1年营业收入和经营成本均为正常年份的80%,第2年起各年营业收入和经营成本均达到正常年份水平。
      6.项目所得税税率为25%,营业税金及附加税率为6%。
      【问题】
      1.列式计算项目的年折旧额。
      2.列式计算项目生产运营期第1年、第2年应偿还的本息额。
      3.列式计算项目生产运营期第1年、第2年的总成本费用。
      4.判断项目生产运营期第1年末项目还款资金能否满足约定还款方式要求,并通过列式计算说明理由。
      5.列式计算项目正常年份的总投资收益率。(计算结果均保留两位小数)



      6、1.图3.2—3为某配水阀室工艺管道系统安装图。
      2.某配水阀室管道的清单工程量有关情况如下:
      φ168×13管道5.5m;φ114×9管道6m,其中地下敷设3.5m;φ60×5.5管道3.2m;φ8×5;管道33m,其中地下敷设18m;φ34×4管道8.5m。
      3.管道工程相关定额见表3.2-9。
      表3.2-9管道工程的相关定额

      序号



      项目名称



      计量单位



       安装费/元

      人工费



      材料费



      机械费

       主材

      单价



      耗量

      1

      管道安装电弧焊φ168

      10m

      347.20

      60.82

      187.53

      6.50元/kg

      9.5m

      2

      管道安装氩电连焊φ168

      10m

       360.00

       6500

       190.00

       6.50元/kg

       9.5m

       3

      高压管道水压试验

      100m

      353.10

      115.60

      88.50





      4

      中低压管道水压试验

      100m

      294.32

      95.80

      26.60





      5

      管道机械除锈

      10m2

      31.25

      18.60

      41.50





      6

      管道喷砂除锈

      10m2

      42.50

      35.80

      62.20





      7

      沥青加强级防腐

      10m2

      40.50

      86.50

      18.50





      8

      氯磺化漆防腐

      10m2

      48.40

      286.50

      45.60





      企业管理费和利润分别是人工费的85%和35%。
      【问题】
      按照《建设工程工程量清单计价范围》,完成下列问题。工程量清单统一项目编码见表3.2-10。
      表3.2-10工程量清单统一项目编码
      项目编码
       项目名称
      项目编码
       项目名称
      030603001
       高压碳钢管道
      0306019003
      高压焊接阀门
      1.按照图3.2—3,列式计算φ168×13和φ144 × 9管道(区分地上、地下敷设方式)及其管件的清单工程量(计量范围以图示墙轴线为界)。(保留2位小数)
      2.按照背景条件2给出的管道工程量和图3.2.3中所列的阀门数量,及图3.2-3中规定的管道安装技术要求,在分部分项工程量清单及计价表中,编制管道、阀门分部项工程量清单与计价表。
      3.按照背景条件3,工程量清单综合单价分析表中,编制φ168×13管道(单重49.67kg/m)工程量清单综合单价。(数量栏保留3位小数,其余保留2位小数)
      相关阅读

      添加一级造价师学习群或学霸君

      领取资料&加备考群

      233网校官方认证

      扫码加学霸君领资料

      233网校官方认证

      扫码进群学习

      233网校官方认证

      扫码加学霸君领资料

      233网校官方认证

      扫码进群学习

      拒绝盲目备考,加学习群领资料共同进步!

      互动交流
      扫描二维码直接进入

      微信扫码关注公众号

      获取更多考试资料
