您现在的位置:233网校 >一级造价工程师 > 案例分析 > 案例分析试题

2015年造价工程师考试《案例分析》考前突破试卷(2)

来源:233网校 2015-08-12 09:34:00
导读:
进入全真模拟考场在线测试此套试卷,可查看答案及解析并自动评分 >> 在线做题
  • 第1页:案例分析题1-6
      案例分析题
      1、某工程有两个备选施工方案,采用方案一时,固定成本为160万元,与工期有关的费用为35万元/月;采用方案二时,固定成本为200万元,与工期有关的费用为25万元/月。两方案除方案一机械台班消耗以外的直接工程费相关数据见表2—18。
      表2.18两个施工方案直接工程费的相关数据
      项目
      方案一
      方案二
      材料费/(元/m3)
      700
      700
      人工消耗(工日/m3)
       1.8
       1
      机械台班消耗/(台班/m3)

      0.375
      工日单价/(元/工日)
      100
       100
      台班费/(元/台班)
      800
       800
      为了确定方案一的机械台班消耗,采用预算定额机械台班消耗量确定方法进行实测确定。测定的相关资料如下:
      完成该工程所需机械的一次循环的正常延续时间为12分钟,一次循环生产的产量为0.3m3,该机械的正常利用系数为0.8,机械幅度差系数为25%。
      【问题】
      1.计算按照方案一完成每m3工程量所需的机械台班消耗指标。
      2.方案一和方案二每1000m3工程量的直接工程费分别为多少万元?
      3.当工期为12个月时,试分析两方案适用的工程量范围。
      4.若本工程的工程量为9000m3,合同工期为10个月,计算确定应采用哪个方案?若方案二可缩短工期10%,应采用哪个方案?
      (计算结果保留两位小数)

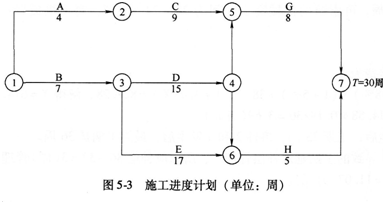

      2、某工程施工合同中规定,合同工期为30周,合同价为827.28万元(含规费38万元),其中,管理费为直接费(分部分项工程和措施项目的人工费、材料费、机械费之和)的18%,利润率为直接费、管理费之和的5%,营业税税率、城市维护建设税税率、教育费附加税率和地方教育附加费率分别为3%、7%、3%和2%,因通货膨胀导致价格上涨时,业主只对人工费、主要材料费和机械费(三项费用占合同价的比例分别为22%、40%和9%)进行调整,因设计变更产生的新增工程,业主既补偿成本又补偿利润。该工程的D工作和H工作安排使用同一台施工机械,机械每天工作一个台班,机械台班单价为1000元/台班,台班折旧费为600元/台班,施工单位编制的施工进度计划,如图5-3所示。

      施工过程中发生如下事件:
      事件1:考虑物价上涨因素,业主与施工单位协议对人工费、主要材料费和机械费分别上调5%、6%和3%。
      事件2:因业主设计变更新增F工作,F工作为D工作的紧后工作,为H工作的紧前工作,持续时间为6周。经双方确认,F工作的直接费(分部分项工程和措施项目的人工费、材料费、机械费之和)为126万元,规费为8万元。
      事件3:G工作开始前,业主对G工作的部分施工图纸进行了修改,由于未能及时提供给施工单位,致使G工作延误6周。经双方协商,对仅因业主延迟提供的图纸而造成的工期延误,业主按原合同工期和价格确定分摊的每周管理费标准补偿施工单位管理费。
      上述事件发生后,施工单位在合同规定的时间内向业主提出索赔并提供了相关资料。
      【问题】
      1.事件1中,调整后的合同价款为多少万元?
      2.事件2中,应计算F工作的工程价款为多少万元?
      3.事件2发生后,以工作表示的关键线路是哪一条?列式计算应批准延长的工期和可索赔的费用(不含F工程价款)。
      4.按合同工期分摊的每周管理费应为多少万元?发生事件2和事件3后,项目最终的工期是多少周?业主应批准补偿的管理费为多少万元?
      (列出具体的计算过程,计算结果保留两位小数)

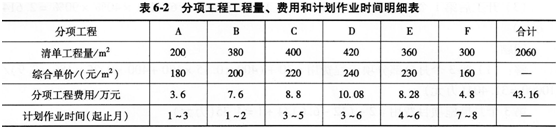

      3、某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。合同内容包括六项分项工程。其分项工程工程量、费用和计划时间见表6-2,该工程安全文明施工等总价措施项目费用6万元,其他总价措施项目费用10万元。暂列金额8万元;管理费以分项工程中的人工费、材料费、机械费之和为计算基数,费率为10%;利润与风险费以分项工程中人工费、材料费、机械费与管理费之和为计算基数,费率为7%;规费以分项工程费、总价措施项目费和其他项目费之和为计算基数,费率为6%;税金率为3.5%;合同工期为8个月。

      有关工程价款支付条件如下:
      1.开工前业主向承包商支付分项工程价款的25%作为材料预付款,在开工后的第4~6月分三次平均扣回。
      2.安全文明施工等总价措施项目费用分别于开工前和开工后的第1个月分两次平均支付,其他总价措施项目费用在第1—5个月分五次平均支付。
      3.业主按当月承包商已完工程款的90%支付。
      4.暂列金额计入合同价,按实际发生额与工程进度款同期支付。
      5.工程质量保证金为工程款的3%,竣工结算月一次扣留。
      工程施工期间,经监理人核实的有关事项如下:
      1.第3个月发生现场签证计日工费用3.0万元。
      2.因劳务作业队伍调整使分项工程C的开始作业时间推迟了1个月,且作业时间延长1个月。
      3.因业主提供的现场作业条件不充分,使分项工程D增加的人工费、材料费、机械费之和为6.2万元,作业时间不变。
      4.因设计变更使分项工程E增加工程量120m2,(其价格执行原综合单价),作业时间延长1个月。
      5.其余作业内容及时间没有变化,每项分项工程在施工期间各月匀速施工。
      【问题】
      1.计算本工程的合同价款、预付款和首次支付的措施费?
      2.计算3、4月份已完工程价款和应支付工程款?
      3.计算实际合同价款、合同价增加额及最终施工单位应得工程价款?



      4、某大型公共建筑施工土方开挖、基坑支护、止水帷幕的工程图样及技术参数如图3.1-1一图3.1-3所示。护坡桩施工方案采用泥浆护壁成孔混凝土灌注桩,其相关项目定额预算单价见.表3.1.1。

      说明:
      (1)本图样采用相对坐标系,±0.00m以实际地面高程49.25m为准,自然地面标高为-0.79m。基坑支护采用砌筑挡墙+护坡桩+预应力锚索。
      (2)图1-1、2-2剖面基底-15.10m,基坑支护深度14.31m。
      (3)1-1剖面护坡桩直径800ram,间距1.50m,共计194根。2-2剖面护坡桩直径800mm,间距1.50m,共计156根。
      (4)基坑采用旋喷桩止水帷幕。旋喷桩直径800ram,间距1.5m,与护坡桩间隔布置,旋喷桩桩顶标高-7.29m,共计350根。
      (5)护坡桩桩顶设置800×600连梁,1-1、2-2剖面连梁以上2000mm为370mm厚挡土墙。
      (6)护坡桩、连梁以及压顶梁的混凝土强度设计等级采用C25。
      (7)图中标注尺寸以mm计,标高以m计。



      【问题】
      1.根据工程图样及技术参数,按《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013)的计算规则,在答题纸表3.1.2“工程量计算表”中,列式计算混凝土灌注护坡桩、护坡桩钢筋笼、旋喷桩止水帷幕及长锚索四项分部分项工程的工程量。护坡桩钢筋含量为93.42/m3。
      2.混凝土灌注护坡桩在《房屋建筑与装饰工程工程量计算规范》(GB 50854--2013)中的清单编码为010302001,根据给定数据,列式计算综合单价,填入答题纸表3.1.3中,管理费以及人、材、机费用合计为基数按9%计算,利润以人、材、机和管理费用合计为基数按7%计算。
      3.根据问题1、2的结果,按《建设工程工程量清单计价规范》(GB 50500--2013)的要求,在答题纸中编制表3.1-4。(答题纸中已含部分清单项目,仅对空缺部分填写)
      4.利用以下相关数据,在答题纸中编制表3.1-5,已知相关数据如下:①分部分项工程费用为16000000.00元;②单价措施费用为440000.00元,安全文明施工费为分部分项工程费的3.82%;③规费为分部分项工程费、措施项目费及其他项目费合计的3.16%;④税金利率为3.48%。
      注:计算结果保留两位小数。



      5、某市政府拟投资建一大型垃圾焚烧发电站工程项目。该项目除厂房及有关设施的土建工程外,还有全套进口垃圾焚烧发电设备及垃圾处理专业设备的安装工程。厂房范围内地质勘查资料反映地基条件复杂,地基处理采用钻孑1灌注桩。招标单位委托某咨询公司进行全过程投资管理。该项目厂房土建工程有A、B、C、D、E共五家施工单位参加投标,资格预审结果均合格。招标文件要求投标单位将技术标和商务标分别封装。评标原则及方法如下:
      采用综合评估法,按照得分高低排序,推荐三名合格的中标候选人。
      技术标共40分,其中施工方案10分,工程质量及保证措施15分,工期、业绩信誉、安全文明施工措施分别为5分。
      商务标共60分。(1)若最低报价低于次低报价15%以上(含15%),最低报价的商务标得分为30分,且不再参加商务标基准价计算;(2)若最高报价高于次高报价15%以上(含15%),最高报价的投标按废标处理;(3)人工、钢材、商品混凝土价格参照当地有关部门发布的工程造价信息,若低于该价格10%以上时,评标委员会应要求该投标单位作必要的澄清;(4)以符合要求的商务报价的算术平均数作为基准价(60分),报价比基准价每下降1%扣1分,最多扣10分,报价比基准价每增加1%扣2分,扣分不保底。
      各投标单位的技术标得分和商务标报价见表4-2、表4-3。


      评标过程中又发生E投标单位不按评标委员会要求进行澄清、说明补正。
      【问题】
      1.该项目应采取何种招标方式?如果把该项目划分成若干个标段分别进行招标,划分时应当综合考虑的因素是什么?本项目可如何划分?
      2.按照评标办法,计算各投标单位商务标得分。
      3.按照评标办法,计算各投标单位综合得分,并把计算结果填入答题纸表44中。
      4.推荐合格的中标候选人,并排序。

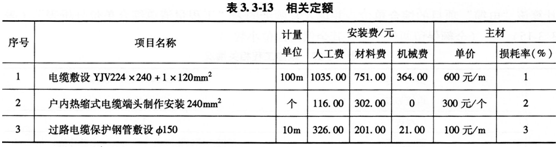

      6、某工业园总体电缆工程中电缆沟的结构如图3.3-6所示。计算该电缆工程的相关定额见表3.3—13。

      人工单价为58元/工日,管理费和利润分别按人工费的65%和35%计取。
      【问题】
      1.根据图3.3-6和《建设工程工程量清单计价规范》的相关规定,计算电缆、挖土方及过路保护钢管的工程量,并把工程量计算式填入答题纸上指定的位置;选用以下给定的同一项目编码(表3.3—14)编制“分部分项工程量清单及计价表”(不计算计价部分),填入答题纸相应表中。
      表3.3.14工程量清单同一项目编码

      项目编码

      项目名称

      项目编码

      项目名称

      010101002

      挖土方

      030208003

      电缆保护管

      030208001

      电力电缆

      030212001

      电气配管

      030208002

      控制电缆

      030212003

      电气配线




      2.假设电缆敷设的附加长度和预留长度为40m,其余条件不变,依据上述相关定额,计算该“电缆”项目的综合单价,并填入答题纸的表“工程量清单综合单价分析表”(表3.3.15)中。(金额保留两位小数,其余保留四位小数。)


      小编推荐:2015造价必做全真模拟卷10套 领证全程规划

      考试题库:2015造价章节习题疯狂做 在线模拟试题100套

      网校课程:2015年造价工程师网校震撼开课,零风险保通关,资深讲师授课,报VIP班送新版教材+考前直播+考题预测,无限制学习,马上试听!点击试听

      相关阅读

      添加一级造价师学习群或学霸君

      领取资料&加备考群

      233网校官方认证

      扫码加学霸君领资料

      233网校官方认证

      扫码进群学习

      233网校官方认证

      扫码加学霸君领资料

      233网校官方认证

      扫码进群学习

      拒绝盲目备考,加学习群领资料共同进步!

      互动交流
      扫描二维码直接进入

      微信扫码关注公众号

      获取更多考试资料
