第一节工程计价方法
一、工程计价基本原理
工程计价的基本原理可以用公式的形式表达如下:
工程造价的计价可分为工程计量和工程计价两个环节。
(1)工程计量工作包括工程项目的划分和工程量计算。
(2)工程计价包括工程单价的确定和总价的计算。
二、工程计价标准和依据
工程计价标准和依据主要包括计价活动的相关规章规程、工程量清单计价和计量规范、工程定额和相关造价信息。
从目前我国现状来看,工程定额主要用于在项目建设前期各阶段对于建设投资的预测和估计,在工程建设交易阶段,工程定额通常只能作为建设产品价格形成的辅助依据。工程量清单计价依据主要适用于合同价格形成以及后续的合同价格管理阶段。
三、工程计价基本程序
1. 工程概预算编制的基本程序
工程概预算的编制是国家通过颁布统一的计价定额或指标,对建筑产品价格进行计价的活动。国家以假定的建筑安装产品为对象,制定统一的预算和概算定额。然后按概预算定额规定的分部分项子目,逐项计算工程量,套用概预算定额单价(或单位估价表)确定直接工程费,然后按规定的取费标准确定措施费、间接费、利润和税金,经汇总后即为工程概、预算价值。
2. 工程量清单计价的基本程序

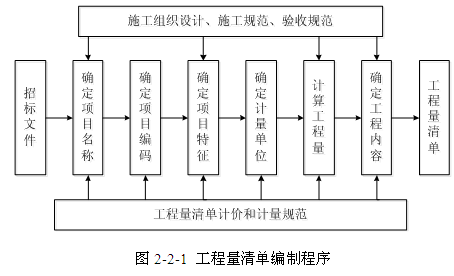

工程量清单计价的过程可以分为两个阶段,即工程量清单的编制(图2-2-1)和工程量清单应用(图2-2-2)两个阶段。
工程量清单计价的基本原理可以描述为:按照工程量清单计价规范规定,在各相应专业工程计量规范规定的工程量清单项目设置和工程量计算规则基础上,针对具体工程的施工图纸和施工组织设计计算出各个清单项目的工程量,根据规定的方法计算出综合单价,并汇总各清单合价得出工程总价。
(1)分部分项工程费=∑分部分项工程量×相应分部分项综合单价
(2)措施项目费=∑各措施项目费
(3)其他项目费=暂列金额+暂估价+计日工+总承包服务费
(4)单位工程报价=分部分项工程费+措施项目费+其他项目费+规费+税金
(5)单项工程报价=∑单位工程报价
(6)建设项目总报价=∑单项工程报价
综合单价是指完成一个规定清单项目所需的人工费、材料和工程设备费、施工机具使用费和企业管理费、利润以及一定范围内的风险费用。风险费用是隐含于已标价工程量清单综合单价中,用于化解发承包双方在工程合同中约定内容和范围内的市场价格波动风险的费用。
工程量清单计价活动涵盖施工招标、合同管理以及竣工交付全过程,主要包括:编制招标工程量清单、招标控制价、投标报价,确定合同价,进行工程计量与价款支付、合同价款的调整、工程结算和工程计价纠纷处理等活动。
四、工程定额体系
1. 按定额反映的生产要素消耗内容分类
可以把工程建设定额划分为劳动消耗定额、机械消耗定额和材料消耗定额三种。
(1)劳动定额是指完成一定数量的合格产品(工程实体或劳务)规定活劳动消耗的数量标准。劳动定额的主要表现形式是时间定额,但同时也表现为产量定额。时间定额与产量定额互为倒数。
(2)材料消耗定额。简称材料定额,是指完成一定数量的合格产品所需消耗的原材料、成品、半成品、构配件、燃料以及水、电等动力资源的数量标准。
(3)机械消耗定额是指为完成一定数量的合格产品(工程实体或劳务)所规定的施工机械消耗的数量标准,又称为机械台班定额。机械消耗定额的主要表现形式是机械时间定额,同时也以产量定额表现。
2. 按定额的编制程序和用途分类

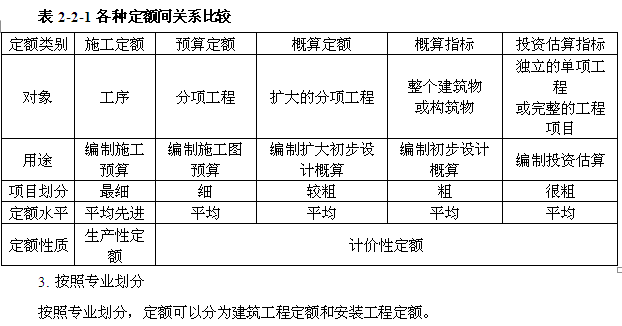

可以把工程建设定额分为施工定额、预算定额、概算定额、概算指标、投资估算指标等五种。这些定额之间的关系如表2-2-1所示。
