收入准则应用案例——亏损合同案例

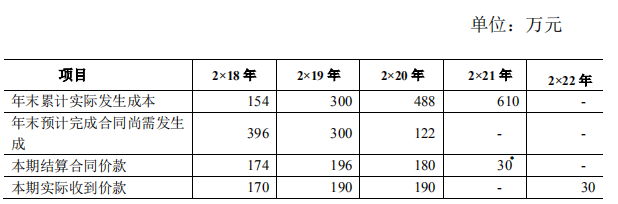

【例】甲建筑公司与其客户签订一项总金额为580万元的固定造价合同,该合同不可撤销。甲公司负责工程的施工及全面管理,客户按照第三方工程监理公司确认的工程完工量,每年与甲公司结算一次;该工程已于2×18年2月开工,预计2×21年6月完工;预计可能发生的工程总成本为550万元。到2×19年底,由于材料价格上涨等因素,甲公司将预计工程总成本调整为600万元。2×20年未根据工程最新情况将预计工程总成本调整为610万元.假定该建造工程整体构成单项雇约义务,并属于在某一时段内雇行的履约义务,该公司采用成本法确定履约进度,不考虑其他相关因素。该合同的其他有关资料如表所示。
按照合同约定,工程质保金30万元需等到客户于2x22年底保证期结束且未发生重大质量问题方能收款。上述价款均为不含税价款,不考虑、相关税费的影响。
会计处理:
1. 2x18年账务处理如下:
(1)实际发生合同成本。
借:合同履约成本 1 540 000
贷:原材料、应付职工薪酬等 1 540 000
(2)确认计量当年的收入并结转成本。
履约进度= 1 540 000 ÷(1 540 000 + 3 960 000)= 28%
合同收入= 5 800 000 × 28% = 1 624 000(元)
借:合同结算一一收入结转 1 624 000
贷:主营业务收入 1 624 000
借:主营业务成本 1 540 000
贷:合同履约成本 1 540 000
(3)结算合同价款。
借:应收账款 1 740 000
贷:合同结算一一价款结算 1 740 000
(4)实际收到合同价款。
借:银行存款 1 700 000
贷:应收账款 1 700 000
2×18年12月31日,“合同结算”科目的余额为贷方11.6万元(174 - 162.4),表明甲公司已经与客户结算但尚未履行履约义务的金额为11.6万元,由于甲公司预计该部分履约义务将在2×19年内完成,因此,应在资产负债表中作为合同负债列示。
2. 2×19年的账务处理如下:
(1)实际发生合同成本。
借:合同履约成本 1 460 000
贷:原材料、应付职工薪酬等 1 460 000
(2)确认计量当年的收入并结转成本,同时,确认合同预计损失。
展约进度= 3 000 000 ÷ (3 000 000+3 000 000)= 50%
合同收入= 5 800 OOO × 50% - l 624 000 = 1 276 000(元)
借:合同结算一一收入结转 1 276 000
贷:主营业务收入 1 276 000
借:主营业务成本 1 460 000
贷:合同履约成本 1 460 000
借:主营业务成本 100 000
贷:预计负债 100 000
合同预计损失=(3 000 000 + 3 000 000 - 5 800 000)×(1 - 50%)= 100 000(元)
在2×19年底,由于该合同预计总成本(600万元)大于合同总收入(580万元),预计发生损失总额为20万元,由于其中20万元×50%=10万元已经反映在损益中,因此应将剩余的、为完成工程将发生的预计损失10万元确认为当期损失。
根据《企业会计准则第13 号一一或有事项》的相关规定,待执行合同变成亏损合同的,该亏损合同产生的义务满足相关条件的,则应当对亏损合同确认预计负债。因此,为完成工程将发生的预计损失10万元应当确认为预计负债。
(3)结算合同价款。
借:应收账款 1 960 000
贷:合同结算一一价款结算 1 960 000
(4)实际收到合同价款。
借:银行存款 1 900 000
贷:应收账款 1 900 000
2×19年12月3日,“合同结算”科目的余额为贷方80万元(11.6 + 196 - 127.6),表明甲公司已经与客户结算但尚未履行雇约义务的金额为80万元,由于甲公司预计该部分履约义务将在2×20年内完成,因此,应在资产负债表中作为合同负债列示。
3. 2×20年的账务处理如下:
(1)实际发生的合同成。
借:合同履约成本 1 880 000
贷:原材料、应付职工薪酬等 1 880 000
(2)确认计量当年的合同收入并结转成本,同时调整合同预计损失。
履约进度= 4 880 000 ÷ ( 4 880 000 + 1 220 000 ) = 80%
合同收入= 5 800 000 × 80% - 162 400 - 1 276 000 = 1 740 000(元)
合同预计损失= ( 4 880 000 + 1 220 000 - 5 800 000)×(1-80%)- 100 000 = - 40 000 (元)
借:合同结算一一收入结转 1 740 000
贷:主营业务收入 1 740 000
借:主营业务成本 1 880 000
贷:合同雇约成本 1 880 000
借:预计负债 40 000
贷:主营业务成本 40 000
在2x20年底,由于该合同预计总成本(610万元)大于合同总收入(580万元),预计发生损失总额为30万元,由于其中30万元×80%=24万元已经反映在损益中,因此预计负债的余额为30万元-24万元=6万元,反映剩余的、为完成工程将发生的预计损失,因此,本期应转回合同预计损失4万元。
(3)结算合同价款。
借:应收账款 1 800 000
贷:合同结算一一价款结算 1 800 000
(4)实际收到合同价款。
借:银行存款 1 900 000
贷:应收账款 1 900 000
2X20年12月31日,“合同结算”科目的余额为贷方86万元(80 + 180 - l74),表明甲公司已经与客户结算但尚未履行履约义务的金额为86万元,由于该部分履约义务将在2X21年6月底前完成,因此,应在资产负债表中作为合同负债列示。
4. 2×21年1-6月的账务处理如下:
(1)实际发生合同成本。
借:合同履约成本 1 220 000
贷:原材料、应付职工薪酬等 1 220 000
(2)确认计量当期的合同收入并给转成本及已计提的合同损失。
2×21年1-6月确认的合同收入=合同总金额-截至目前累计已确认的收入= 5 800 000 - l 624 000 - 1 276 000 - 1 740 000 = l 160 000(元)
借:合同结算一一收入结转 l 160 000
贷:主营业务收入 1 160 000
借:主营业务成本 l 220 000
贷:合同履约成本 1 220 000
借:预计负债 60 000
贷:主营业务成本 60 000
2x21年6月30日,“合同结算”科目的余额为借方30(86 - 116)万元,是工程质保金,需等到客户子2x22年底保质期结束且未发生重大质量问题后方能收款,应当资产负债表中作为合同资产列示。
5. 2x22年的账务处理:
(1)保质期结束且未发生重大质量问题。
借:应收账款 300 000
贷:合间结算 300 000
(2)实际收到合同价款。
借:银行存款 300 000
贷:应收账款 300 000
分析依据:《企业会计准则第14号——收入》第二十六条、第二十九条、《企业会计准则第13号一一或有负债》第八条等相关规定;《〈企业会计准则第14号——收入〉应用指南2018》第75~80页、《企业会计准则讲解(2010)》第209页等相关内容。
