2018-08-31来自 b**i
【在本帖评论区回复自己的做题答案,即可查看参考答案!】
案例分析一
【背景资料】
某新建水库工程由混凝土面板堆石坝、溢洪道、引水发电系统等主要建筑物组成。其中,混凝土面板堆石坝最大坝高95m,坝顶全长222m,坝体剖面图如图1-1所示。
承包人甲中标承担该水库工程的施工任务,施工过程中发生了如下事件:
事件1:由于异常恶劣天气原因,工程开工时间比原计划推迟,综合考虑汛前形势和承包人甲的施工能力,项目法人直接指定围堰工程由分包人乙实施。承包人甲同时提出将混凝土面板浇筑分包给分包人丙实施的要求,经双方协商,项目法人同意了承包人甲提出的要求,并签订了协议,协议中要求承包人甲对两个分包人的行为向项目法人负全部责任。
事件2:当大坝填筑到一定高程时,为安全度汛,承包人甲对堆石坝体上游坡面采取了防渗固坡处理措施。
事件3:混凝土面板采用滑模施工,对脱模后的混凝土及时进行了修整和养护。
【问题】
1.指出图中A、B、C所代表的坝体分区名称及相应主要作用。
2.根据《水利建设工程施工分包管理规定》(水建管[2005]304号),指出事件1中项目法人行为的不妥之处,并说明理由。
3.根据《混凝土面板堆石坝施工规范》SL49—2015,列举事件3中承包人甲可采取的防渗固坡处理措施。
4.指出事件3中混凝土面板养护的起止时间和养护的具体措施。
案例分析二
【背景资料】

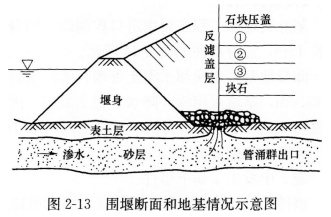

某拦河闸工程最大过闸流量为520m3/s,工程施工采用一次拦断河床围堰导流,围堰断面和地基情况如图2-13所示。
施工过程中发生如下事件:
事件1:依据水利部“关于贯彻落实《国务院关于坚持科学发展安全发展促进安全生产形势持续稳定好转的意见》,进一步加强水利安全生产工作的
实施意见”(水安监[2012]57号),项目法人要求各参建单位强化安全生产主体责任,
落实主要负责人安全生产第一责任人的责任,做到“一岗双责”和强化岗位、职工安全责任,确保安全生产的“四项措施”落实到位。
事件2:上游围堰背水侧发生管涌,施工单位在管涌出口处采用反滤层压盖进行处理。反滤盖层材料包括:块石、大石子、小石子、粗砂等,如图2—13所示。但由于管涌处理不及时,围堰局部坍塌,造成直接经济损失30万元。事故发生后,项目法人根据水利部《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管【20l2]581号)规定的“四不放过”原则,组织有关单位制定处理方案,对本工程事故及时进行了处理,并报上级主管部门备案。事故处理后不影响工程正常使用和工程寿命,处理事故延误工期22d。
【问题】
1.说明本工程施工围堰的建筑物级别?分别指出图2-l3中①、②、③所代表的材料名称。
2.指出事件1中“一岗双责”和“四项措施”的具体内容。
3.根据《水利工程质量事故处理暂行规定》(水利部令第9号),水利工程质量事故共分为哪几类?指出事件2的质量事故类别。
4.事件2中,围堰质量事故由项目法人组织进行处理,是否正确?说明“四不放过”原则的内容。
案例分析三
【背景资料】
某平原区拦河闸工程,设计流量850m3/s,校核流量1020m3/s,闸室结构如图3—7所示。本工程施工采用全段围堰法导流,上、下游围堰为均质土围堰,基坑采用轻型井点降水。闸室地基为含少量砾石的黏土,自然湿密度为1820~1900kg/m3,基坑开挖时,施工单位采用反铲挖掘机配自卸汽车将闸室地基挖至建基面高程10.0m,弃土运距约1km。
工作桥夜间施工过程中,2名施工作业人员不慎坠落,其中1人死亡,1人重伤。
【问题】
1.说明该拦河闸工程的等别及闸室和围堰的级别;指出图中建筑物1和2的名称。
2.根据《土的工程分类标准》68/T50145—2007,依据土的开挖方法和难易程度,土共分为几类?本工程闸室地基土属于其中哪一类?
3.背景资料中,施工单位选用的土方开挖机具和开挖方法是否合适?简要说明理由。
4.根据《水利工程建设重大质量与安全事故应急预案》,水利工程建设质量与安全事故共分为哪几级?本工程背景资料中的事故等级属于哪一级?根据2名工人的作业高度和环境说明其高处作业的级别和种类。
案例分析四
【背景资料】
根据《水利水电土建工程施工合同条件》GF—2000—Cl208,发包人与承包人签订重力坝第Ⅱ标段混凝土浇筑工程施工合同。合同有如下约定:
(1)合同中混凝土工程量为20万m3,单价为300元/m3,合同工期10个月。
(2)工程开工前,按合同价的10%支付工程预付款,自开工后的第1个月起按当月工程进度款的20%逐月扣回,扣完为止。
(3)保留金从开工后第1个月起按当月工程进度款的5%逐月扣留。
(4)当实际完成工程量超过合同工程量的l5%时,对超过部分进行调价,调价系数为0.9。

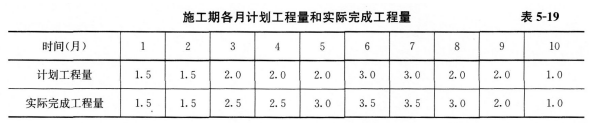

施工期各月计划工程量和实际完成工程量见表5—19 (单位:万m3)。
【问题】
1.计算第5个月的工程进度款、预付款扣回额、保留金扣留额、发包人当月应支付的工程款(单位:万元,有小数点的,保留小数点后两位,下同)。
2.计算第l0个月的工程进度款、预付款扣回额、保留金扣留额、发包人当月应支付的工程款。
3.在第11个月进行工程完工结算时,计算承包人应得的工程款总额以及发包人应支付的工程款总额。
[replyView]
【参考答案】
案例分析一
1.(1)A代表垫层区,主要作用是为混凝土面板提供平整、密实的基础。
(2)B代表过渡区,主要作用是保护垫层区在高水头作用下不产生破坏。
(3)C代表主堆石区,主要作用是承受水荷载。
2.根据《水利建设工程施工分包管理规定》(水建管[2005]304号),事件1中项目法人行为的不妥之处及理由如下:
(1)不妥之处1:项目法人直接指定围堰工程由分包人乙实施。
理由:项目法人一般不得直接指定分包人。但在合同实施过程中,如承包人无力在合同规定的期限内完成合同中的应急防汛、抢险等危及公共安全和工程安全的项目,项目法人经项目的上级主管部门同意,可根据工程技术、进度的要求,对该应急防汛、抢险等项目的部分工程指定分包人。
(2)不妥之处2:项目法人同意承包人甲提出将混凝土面板浇筑分包给分包人丙实施的要求。
理由:水利建设工程的主要建筑物的主体结构不得进行工程分包。混凝土面板浇筑作为该新建水库工程的主要建筑物的主体结构,故不得进行工程分包。
(3)不妥之处3:协议中要求承包人甲对两个分包人的行为向项目法人负全部责任。
理由:由指定分包人造成的与其分包工作有关的一切索赔、诉讼和损失赔偿由指定分包人直接对项目法人负责,承包人不对此承担责任。因此,案例中的指定分包人乙直接对项目法人负责。承包人甲将混凝土面板浇筑分包给分包人丙实施的要求属于违法分包。
3.根据《混凝土面板堆石坝施工规范》SL49—2015,承包人甲必须对堆石坝体上游坡面进行碾压砂浆、喷射混凝土或喷洒阳离子乳化沥青等防渗固坡处理。
4.(1)混凝土面板养护应从混凝土初凝后开始,连续养护至水库蓄水为止。
(2)混凝土面板的养护包括保温、保湿两项内容。一般采用草袋保温,喷水保湿,并要求连续养护。
案例分析二
1.施工围堰建筑物级别:5级。
①为大石子、②为小石子、③为粗砂。
2.“一岗双责”是指对分管的业务工作负责;对分管业务范围内的安全生产负责。 “四项措施”是指安全投入措施、安全管理措施、安全装备措施、教育培训措施。
3.水利工程质量事故分为一般质量事故、较大质量事故、重大质量事故、特大质量事故。本工程质量事故为一般质量事故。
4.本工程质量事故由项目法人组织进行处理,正确。
“四不放过”原则的内容:事故原因不查清楚不放过、主要事故责任者和职工未受到教育不放过、补救和防范措施不落实不放过、责任人员未受到处理不放过。
案例分析三
1.该拦河闸工程的等别为Ⅱ等;闸室级别为2级;围堰级别为4级。
图3—7中建筑物1的名称为上游铺盖。建筑物2的名称为护坦(闸下消力池)。
2.根据《土的工程分类标准》GB/T50145—2007,依据土的开挖方法和难易程度,土共分为4类。本工程闸室地基土属于Ⅲ类。
3.背景资料中,施工单位选用的土方开挖机具合适,开挖方法不合适。
理由:本工程闸室地基土为Ⅲ类土,弃土运距约1km.选用反铲挖掘机配自卸车开挖是合适的,用挖掘机直接开挖至建基面高程不合适,闸室地基保护层应由人工开挖。
4.根据《水利工程建设重大质量与安全事故应急预案》,水利工程建设质量与安全事故共分为Ⅰ、Ⅱ、Ⅲ、Ⅳ级。本工程事故等级属于Ⅳ级。
根据2名工人的作业高度和环境,其高处作业的级别为三级。高处作业种类为特殊(或夜间)。
案例分析四
1.(1)第5个月的工程进度款:工程进度款额:3.0×300=900万元。
(2)预付款扣回额:
①第5个月以前的月已扣回预付款额为:(1.5+1.5+2.5+2.5)×300×20%=480万元。
②到第5个月的预付款余额为:工程预付款总额为20× 300×10%=600万元,需扣回600-480=120万元。
第5个月进度款的20%为:900×0.2=180万元,已超过需扣回的预付款。故实际应扣120万元的预付款。
(3)第5个月的保留金扣留额:900× 5%=45万元。
(4)第5个月发包人当月应支付的工程款为:900-120-45=735万元。
2.(1)工程进度款额:
到第l0个月末,累计实际完成工程量为24万m3,合同工程量的1.15倍为20×1.15=23万m3,超过合同工程量15%的部分l万m3。故本月工程进度款为:1×300×0.9=270万元。
(2)第10个月的预付款扣回额:0万元。
(3)第10个月的保留金扣留金额:270×5%=13.50万元。
(4)第10个月发包人当月应支付的工程款额:270-13.5=256.50万元。
3.(1)在第11个月承包人应得的工程款总额为:23×300+1×300×0.9=7170万元。
(2)在第11个月发包人应支付的工程款总额为:7170-7170× 5%=6811.50万元。
[/replyView]
