2019二建建筑工程案例分析经典试题及答案解析(四)
背景资料
某学生活动中心工程,建设面积18000m2,现浇混凝土框架结构,条形基础,地上4层,首层阶梯报告厅局部层高21m,模板直接支撑在地基土上。施工单位为某施工总承包企业。
工程实施过程中发生了下列事件:
事件一:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表(单位:d):

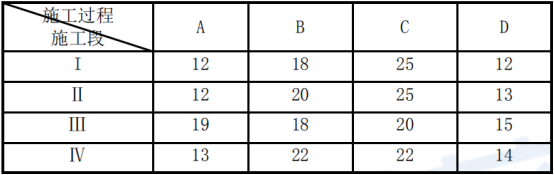

流水施工参数表
在首层阶梯报告厅顶板模板工程验收中,项目经理发现在最顶部两水平拉杆中间加设了一道水平拉杆;水平拉杆的端部与四周建筑物间隔100m。安全总监下达了整改通知。
事件三:在施工过程中,该工程所在地连续下了6d特大暴雨(超过了当地近10年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)造成的,提出下列索赔要求(以下索赔数据与实际情况相符):
(1)工程清理、恢复费用18万元;
(2)施工机械设备重新购置和修理费用29万元;
(3)工期顺延6d。
备考时间越来越短建议考生们下载233网校APP,方便随时随地备考下载资料!>>也可以加小编微信ks233wx4,小编拉你进二建备考微信群,大家一起备考交流学习,不错过任何一个提分的机会!
【问题】
1.事件一中,列式计算四个施工过程之间的流水步距分别是多少天?流水施工的计划工期是多少天?
2.指出事件二中的不妥之处,分别写出正确做法。水平拉杆无处可顶时的措施有哪些?
3.模板设计无要求时,模板拆除的顺序和方法是什么?
4.事件三中,分别指出施工单位的索赔要求是否成立?说明理由。
【参考答案】[replyView]1.A、B、C、D四个施工过程之间的流水步距计算如下:计划工期T=(12+18+52)+(12+13+15+14)=136d。2.(1)不妥之处及理由如下:①不妥之处一:最顶部两水平拉杆中间加设了一道水平拉杆。正确做法:最顶两步距水平拉杆中间应分别增加一道水平拉杆。②不妥之处二:水平拉杆的端部与四周建筑物间隔100m。正确做法:水平拉杆的端部均应与四周建筑物顶紧顶牢。(2)水平拉杆无处可顶时的措施是:应于水平拉杆端部和中部沿竖向设置连续式剪刀撑。3.模板拆除的顺序和方法是:先支的后拆,后支的先拆,先拆非承重的模板,后拆承重的模板及支架。4.事件三中,各项索赔成立与否判断和理由分别如下:(1)工程清理、恢复费用18万元:索赔成立;理由:根据合同约定,不可抗力导致工程本身的损失及清理、恢复费用由发包人承担。(2)施工机械设备重新购置和修理费用29万元:索赔不成立;理由:根据合同约定,不可抗力导致施工机械设备的损毁由承包人承担。(3)工期顺延6d:索赔成立;理由:根据合同约定,不可抗力事件导致的工期延误可以顺延。[/replyView]
