2019二建公路工程案例分析经典试题及答案解析(七)
背景资料
某施工企业承包了一段36.8km的四车道高速公路沥青混凝土路面工程,路面单幅宽11.25m。路面结构形式为:基层为两层18cm的石灰粉煤灰稳定碎石;底基层为一层18cm的石灰粉煤灰稳定碎石;
沥青混凝土面层为7cm的下面层,6cm的中面层和5cm的SMA表面层,桥上只铺5cm的SMA表面层,隧道内为水泥混凝土路面。
项目经理部人员进场后,完成了经理部的建设和设备的进场工作。施工平面布置示意图如下图所示。

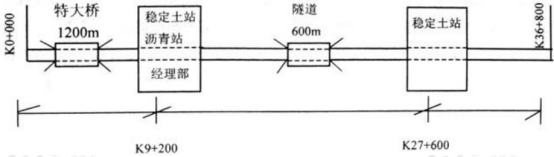

施工平面布置图
合同规定沥青材料由业主提供,地方材料由施工单位自采。材料管理人员在查看过料场、进行了价格比选后,就开始进料。
项目经理部按照各项要求,在完成了一系列的准备工作后,开始施工石灰粉煤灰稳定碎石底基层。
施工中,施工人员发现其中一段800m长的底基层出现了大量裂缝和破损,经检查是由于路基质量差所致,路面施工单位拟向路基施工单位提出索赔。
随着2019二级建造师准考证打印入口的开通,距离考试时间越来越近,考前这段时间是考试备考的黄金时段,大家要把握好最后的机会,结合233网校为大家整理的2019二建考前提分资料,做好最后冲刺。
【问题】
1.项目部需要采购哪几大类地材?项目部材料采购程序存在什么问题?
2.指出石灰类材料质量检验中的两大主要指标。
3.上述平面布置方式对稳定料的场内运输费有什么影响?说明理由。
4.由于路基交工推迟,给沥青混凝土路面施工的时间仅有140d,请通过计算(要求列出计算过程),从生产能力为160t/h、240t/h和320t/h的沥青搅拌站中选择出满足工期要求的合理设备。(已知沥青混凝土的容重取为2.4t/m3,搅拌站每天有效工作时间按8h计算)
5.路面施工单位的索赔对象是否恰当?说明理由。
【参考答案】
[replyView]1.需采购:石灰、粉煤灰、碎石、砂和矿粉五种。材料采购中应取样试验,产品合格后才能采购。2.石灰类材料主要需检验:有效氧化钙和氧化镁的含量。3.这种平面布置,可以节约场内运输费。从稳定土搅拌站到施工铺筑现场的平均运距为最小。4.(1)计算沥青混凝土总量:Q=(35000×0.18+1200×0.05)×11.25×2×2.4=343440(t);(2)计算选择沥青搅拌站类型343440÷140÷8=306t/h,因320t/h>306t/h,所以选择320t/h的沥青混凝土搅拌站。5.索赔对象不恰当。路面施工单位不应该向路基施工单位索赔。因为他们之间没有合同关系,路面施工单位应向业主索赔。[/replyView]
