2019二建建筑工程案例分析经典试题及答案解析(十)
背景资料:
某建筑工程,建筑面积3.8万㎡,地下1层,地上16层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同期600d。合同约定工期每提前(或拖后)1d奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1d,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误1d,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如图所示。

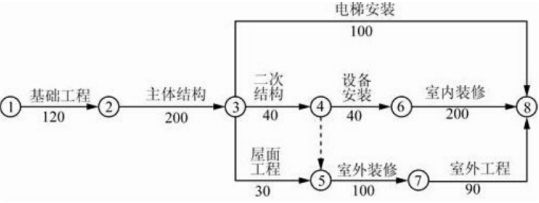

网络计划示意图
施工过程中发生了以下事件:
事件一:底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5d,因人员窝工和施工机械闲置造成乙方直接经济损失10万元。
事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10d,直接经济损失20万元。
事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3d,直接经济损失0.8万元。
事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9d,直接费用增加3万元。
事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30d,直接费损失0.5万元;其余各项工作,实际完成工期和费用与原计划相符。
随着2019二级建造师准考证打印入口的开通,距离考试时间越来越近,考前这段时间是考试备考的黄金时段,大家要把握好最后的机会,结合233网校为大家整理的2019二建考前提分资料,做好最后冲刺。考前资料下载步骤:
【问题】
1.指出该网络计划的关键线路。
2.指出乙方向甲方索赔成立的事件,并分别说明索赔内容和理由。
3.分别指出乙方可以向大模板供货方和屋面工程劳务分包方索赔的内容和理由。
4.该工程实际总工期多少天?乙方可得到甲方的工期补偿为多少天?工期奖(罚)款是多少万元?
【参考答案】
[replyView]1.该网络计划的关键线路为:①→②→③→④→⑥→⑧。2.索赔成立的有事件一、事件四、事件五。事件一,按不可抗力处理,又是在关键线路上,所以只赔工期5天,不赔费用。事件四,安装是甲方的责任,也是在关键线路上,所以可赔工期9天,还可赔费用3万元。事件五,是甲方的责任,但工作不在关键线路上,有总时差存在,所以只赔费用,不赔工期。3.乙方可向模板供应商索赔10万元,向劳务分包商索赔0.8万元;因为它们之间有合同关系,而且责任不在乙方,索赔成立。4.实际总工期为:600+5+10+9=624天,乙方可得到甲方的工期补偿为:5+9=14天,工期罚款为:1万元×10天=10万元。[/replyView]
