第二十二考点、投资偏差分析

  一、主要参考“投资控制”教材第五章第八节
  二、赢得值法
  已经完成预算费用BP=已经完成工程量×预算单价
  计划完成预算费用BS=计划工程量×预算单价
  已经完成实际费用AP=已经完成工程量×实际单价
  成本偏差CV=BP-AP
  =已经完成预算费用-已经完成实际费用
  -,超支;+节约。
  进度偏差SV=BP-BS
  =已经完成预算费用-计划完成预算费用
  -,滞后;+,超前。
  费用绩效CPI=BP/AP
  <1,超支;>1,节约
  进度绩效SPI=BP/BS
  <1,滞后;>1,超前(>1,为正就好!)
  案例:
  某工程项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见表1.

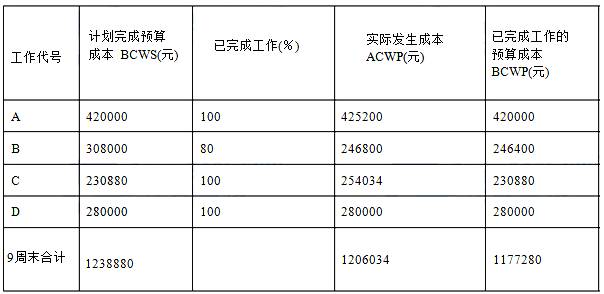

  表1 前9周成本统计

  2.费用偏差CV=BCWP-ACWP=1177280-1206034=-28754 超支
  进度偏差SV=BCWP-BCWS=1177280-1238880=-61600 延误
  3.费用绩效CPI=BCWP/ACWP=0.976 超支,实际费用高于预算费用
  进度绩效SPI=BCWP/BCWS=0.950 延误,实际进度比计划进度拖后
