七、前锋线比较法
前锋线比较法是通过绘制某检查时刻的工程项目实际进度前锋线,进行工程实际进度与计划进度比较的方法,它主要适用于时标网络计划。
其步骤如下:
1.绘制时标网络计划图
2.绘制实际进度前锋线
3.进行实际进度与计划进度的比较
其实际进度与计划进度之间的关系可能存在以下三种情况:
(1)工作实际进展位置点落在检查日期的左侧,表明该工作实际进度拖后,拖后的时间为二者之差:
(2)工作实际进展位置点与检查日期重合,表明该工作实际进度与计划进度一致;
(3)工作实际进展位置点落在检查日期的右侧,表明该工作实际进度超前,超前的时间为二者之差。
例题

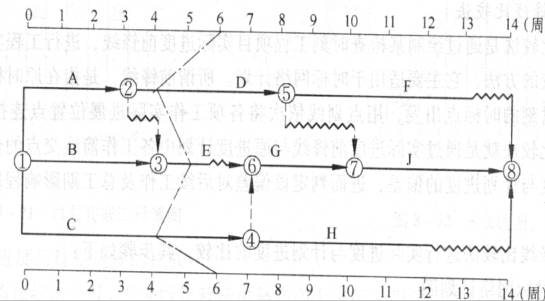

某工程项目时标网络计划如图所示。该计划执行到第6周末检查实际进度时,发现工作A和B已经全部完成,工作D、E分别完成计划任务量的20%、50%,工作C尚需3周完成,试用前锋线法进行实际进度与计划进度的比较。
【解】
根据第6周末实际进度的检查结果绘制前锋线,如图3—74中点划线所示。通过比较可以看出:
(1)工作D实际进度拖后2周,将使其后续工作F的最早开始时间推迟2周,并使总工期延长1周;
(2)工作E实际进度拖后1周,既不影响总工期,也不影响其后续工作的正常进行;
(3)工作C实际进度拖后2周,将使其后续工作G、H、J的最早开始时间推迟2周。由于工作G、J开始时间的推迟,从而使总工期延长2周。
综上所述,如果不采取措施加快进度,该工程项目的总工期将延长2周。
