第二十五考点、施工进度计划的检查与调整

  一、施工进度计划监测与检查的内容
  二、施工进度计划的调整
  1.调整的内容
  施工内容;工程量、起止时间、持续时间、工作关系、资源供应等。调整施工进度计划采用的原理、方法与施工进度计划的优化相同。
  2.调整施工进度计划的步骤
  3.进度计划的调整
  4.工期优化
  工期优化的原则:
  (1)缩短持续时间对质量和安全影响不大的工作;
  (2)有备用资源的丁作;
  (3)缩短持续时间所需增加的资源、费用最少的工作。
  5.资源优化
  分两种模式:“资源有限、工期最短”的优化,“工期固定、资源均衡”的优化。
  资源优化的前提条件是:
  (1)优化过程中.不改变网络计划中各项工作之间的逻辑关系;
  (2)优化过程中,不改变网络计划中各项工作的持续时间;
  (3)网络计划中各工作单位时间所需资源数量为合理常量;
  (4)除明确可中断的工作外,优化过程中一般不允许中断工作,应保持其连续性。
  6.费用优化
  三、施工进度计划调整示例
  案例
  1.背景

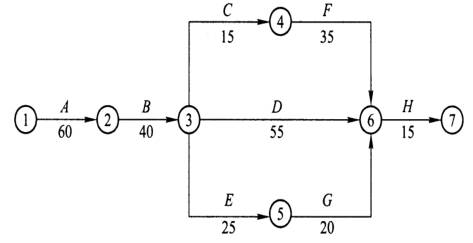

  某单项工程,按图所示进度计划网络图组织施工。

  事件一:在第75天进行的进度检查时发现:工作A已全部完成,工作B刚刚开工。建设单位要求施工单位必须采取赶工措施,保证总工期。项目部向建设单位上报了进度计划调整方案,其中调整步骤是分析进度计划检查结果,分析进度偏差的影响并确定调整的对象和目标,选择适当的调整方法,编制调整方案。建设单位认为内容不全。
  本工程各工作相关参数见表:
  相关参数表

序号 工作 最大可压缩时间(d) 赶工费用(元/d
1 A 10 200
2 B 5 200
3 C 3 100
4 D 10 300
5 E 5 200
6 F 10 150
7 G 10 120
8 H 3 420

事件二:项目部向施工企业负责人上报阶段项目进度报告,其内容主要包括:进度执行情况的综合描述,实际施工进度,资源供应进度。但遭到施工企业负责人的批评。
  2.问题
  (1)事件一中,应如何调整原计划,并列出详细调整过程;试计算经调整后,所需投入的赶工费用。
  (2)重新绘制事件一发生后的进度计划网络图,并列出关键线路(以工作表示)。
  (3)事件一中,还应补充调整施工进度计划步骤的哪些内容?
  (4)事件二中,项目进度报告还应补充哪些内容?
  3.分析与答案
  (1)解答如下:
  1)A拖后15d,此时的关键线路:B→D→H:
  ①其中工作B赶工费率最低,故先对工作B持续时间进行压缩
  工作B压缩5d,因此增加费用为:5×200=1000元;
  总工期为:185-5=180d;
  线路:B→D→H。
  ②剩余关键工作中,工作D赶工费率最低,故应对工作D持续时间进行压缩。
  工作D压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。
  故工作D只能压缩5d,因此增加费用为:
  5×300=1500元;
  总工期为:180-5=175d;
  关键线路:B→D→H和B→C→F→H两条。
  ③剩余关键工作中,存在三种压缩方式:同时压缩工作C、工作D;同时压缩工作F、工作D;压缩工作H。
  同时压缩工作C和工作D的赶工费率最低,故应对工作C和工作D同时进行压缩。
  工作C最大可压缩天数为3d,故本次调整只能压缩3d,因此增加费用为:3×100+3×300=1200元;
  总工期为:175-3=172d;
  关键线路:B→D→H、和B→C→F→H两条。
  ④剩下压缩方式中,压缩工作H赶工费率最低,故应对工作H进行压缩。
  工作F压缩2d,因此增加费用为:2×420=840元;
  总工期为:172-2=170d;
  ⑤通过以上工期调整,工作仍能按原计划的170d完成。
  2)所需投入的赶工费为:
  1000-4-1500+1200+840=4540元

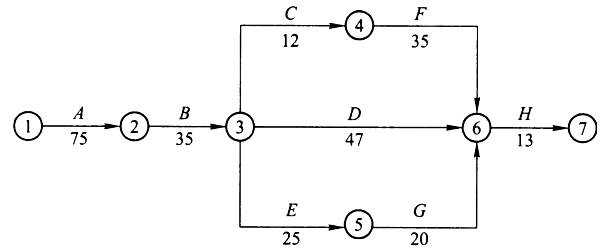

  (2)调整后的进度计划网络图如图所示:

  其关键线路为:A→B→D→H和A→B→C→H。
