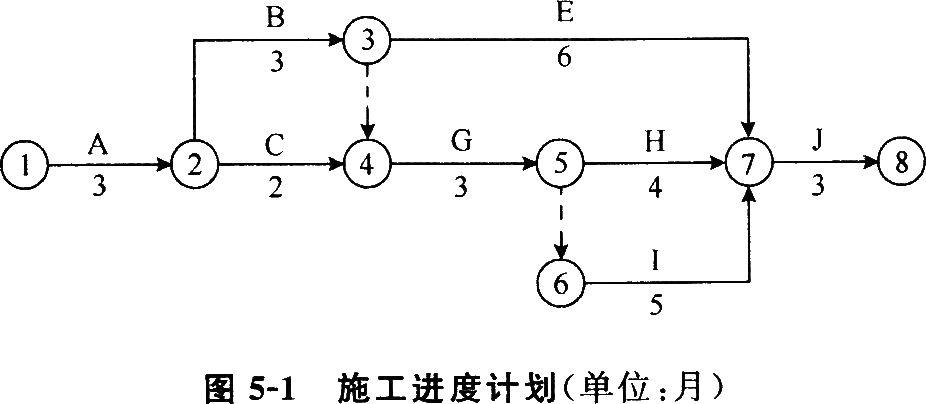

1、某实施监理的建设项目,承包商根据施工承包合同规定,在开工前编制了该项目的施工进度计划,如图5-1所示。经项目业主确认后承包商按该计划实施。
在施工过程中,发生了下列事件。
事件1:施工到第2个月时,业主要求增加一项工作D,工作D持续时间为4个月。工作D安排在工作A完成之后、工作I开始之前。
事件2:由于设计变更导致工作G停工2个月。
事件3:由于不可抗力的暴雨导致工作D拖延1个月。
上述事件发生后,为保证不延长总工期,承包商需通过压缩工作G的后续工作的持续时间来调整施工进度计划。根据分析,后续工作的费率是:工作H为2万元/月,工作I为2.5万元/月,工作J为3万元/月。
【问题】
1.该建设项目初始施工进度计划的关键工作有哪些?计划工期是多少?
2.在该建设项目初始施工进度计划中,工作C和工作E的总时差分别是多少?
3.绘制增加工作D后的施工进度计划并计算此时的总工期。
4.工作G、D拖延对总工期的影响分别是多少?说明理由。
5.根据上述情况,提出承包商施工进度计划调整的最优方案,并说明理由。
2、某实施监理的工程,建设单位与施工单位按照《建设工程施工合同》(示范文本)签订了施工合同,采用可调价施工合同形式。工期为20个月,项目监理机构批准的施工总进度计划如图4-1所示,各项工作在其持续时间内均按匀速进展,每月计划完成投资见表4-1。
表4-1各项工作每月完成的投资(单位:万元/月)
工作 |
A |
B |
C |
D |
E |
F |
G |
计划完成投资 |
60 |
70 |
90 |
120 |
60 |
150 |
30 |
图4-1监理机构批准的施工总进度计划
施工过程中发生了如下事件。
事件1:建设单位要求调整场地标高,设计单位修改施工图,致使A工作开始时间推迟1个月,导致施工单位机械闲置和人工窝工损失。
事件2:设计单位修改图纸使C工作发生工程量变化,增加造价10万元,施工单位及时调整施工部署,如期完成了C工作。
事件3:D、E工作受A工作的影响,开始时间也推迟了1个月,由于物价上涨原因,6至7月份D、E工作的实际完成投资较计划完成投资增加了10%。D、E工作均按原持续时间完成,由于施工机械故障,J工作7月份实际完成计划工程量的80%,J工作持续时间最终延长1个月。
事件4:G、I工作的实施过程中遇到非常恶劣的气候,导致G工作持续时间延长0.5个月;施工单位采取了赶工措施,使工作能按原持续时间完成,但需增加赶工费0.5万元。
事件5:1工作为隐蔽工程,在验收后项目监理机构对质量提出了质疑,并要求对该工程进行了剥离复验。施工单位以隐蔽工程已经监理工程师验收为由拒绝复验。在监理机构的坚持下,对隐蔽工程进行了剥离复验。复验结果,工程质量不合格,施工单位进行了整改。
以上事件发生后,施工单位均在规定时间内提出工期顺延和费用补偿要求。
1至7月份投资情况见表4-2。
表4-2 1至7月份投资情况(单位:万元)
月份 |
第1个月 |
第2个月 |
第3个月 |
第4个月 |
第5个月 |
第6个月 |
第7个月 |
合计 |
拟完工程计划投资 |
130 |
130 |
130 |
300 |
330 |
210 |
210 |
1 440 |
已完工程计划投资 |
|
130 |
130 |
|
|
|
|
|
已完工程实际投资 |
|
130 |
130 |
|
|
|
|
|
【问题】
1.事件1中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。
2.事件4中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。
3.事件5中,施工单位和项目监理机构的做法是否妥当?分别说明理由。
4.针对施工过程中发生的事件,项目监理机构批准的工程延期为多少个月?该工程实际工期为多少个月?
5.填写表4-2中空格处的已完工程计划投资和已完工程实际投资,并分析第7月末的投资偏差和以投资额表示的进度偏差。
3、某实施监理的工程项目,建设单位、勘察单位、设计单位、工程监理单位及其他与建设工程安全生产有关的单位根据《建设工程安全生产管理条例》分别组成了工程项目安全生产管理机构,并制定了一系列的安全生产措施。工程参建各单位的安全责任列举如下。
(1)设计单位在编制工程概算时,应当确定建设工程安全作业环境及安全施工措施所需费用。
(2)施工单位在申请领取施工许可证时,应当提供建没工程有关安全施工措施的资料。
(3)建设单位在拆除工程施工7日前,应将有关资料报送建设工程所在地县级以上地方人民政府建设行政主管部门或其他有关部门备案。
(4)工程监理单位和监理工程师应当按照法律、法规和工程建设强制性标准实施监理,并对建设工程安全生产承担主要责任。
(5)施工单位的项目负责人应当由取得相应执业资格的人员担任,并依法对本单位的安全生产工作全面负责。
(6)建设工程施工前,施工单位项目负责人应当对有关安全施工的技术要求向施工作业班组、作业人员做出详细说明,并由双方签字确认。
(7)施工单位使用的在《特种设备安全监察条例》中规定的施工起重机械,在验收前应当经总监理工程师检验合格。
(8)建设单位应当为施工现场从事危险作业的人员办理意外伤害保险。
(9)建设行政主管部门将施工现场的监督检查委托给建设工程监理单位具体实施。
【问题】
1.《建设工程安全生产管理条例》是根据哪些法律制定的?
2.《建设工程安全生产管理条例》规定的建设工程安全生产管理的方针是什么?
3.对全国建设工程安全生产工作实施综合监督管理的是哪个部门?
4.根据《建设工程安全生产管理条例》的规定来判断以上列举的工程参建各单位的安全责任是否妥当,如不妥,请改正。
5.根据《建设工程安全生产管理条例》的规定,如果建设单位要求施工单位压缩合同约定的工期,那么该如何处理?
4、某实施监理的建设项目,分为二期建设工程,业主与一监理公司签订了监理委托合同,委托工作范围包括一期工程施工阶段监理和二期工程设计与施工阶段的监理。
总监理工程师在该项目上配备了设计阶段监理工程师8人,施工阶段监理工程师20人,并分别为设计阶段和施工阶段制订了监理规划。
在某次监理工作例会上,总监理工程师强调了设计阶段监理工程师下周的工作重点是审查二期工程的施工图预算,要求重点审查工程量是否准确、预算单价套用是否正确、各项取费标准是否符合现行规定等内容。
子项目监理工程师小张在一期工程的施工监理中发现承包方未经申报,擅自将催化设备安装工程分包给某工程公司并进场施工,立即向承包方下达了停工指令,要求承包方上报分包单位资质材料。承包方随后送来了该分包单位资质证明,小张审查后向承包方签署了同意该分包单位分包的文件。小张还审核了承包方送来的催化设备安装工程施工进度的保证措施,并提出了改进建议。承包方抱怨说,由于业主供应的部分材料尚未到场,有些保证措施无法落实,会影响工程进度。小张说:“我负责给你们协调,我去施工现场巡视一下,就去找业主。”
【问题】
1.该项目监理公司应派出几名总监理工程师?为什么?总监理工程师建立项目监理机构应选择什么结构形式?总监理工程师分阶段制订监理规划是否妥当?为什么?
2.监理工程师在审查预算单价套用是否正确时,应注意审查哪几个方面?
3.根据监理人员的职责分工,指出哪些是小张应履行的职责?哪些不属于小张履行的职责?不属于小张履行的职责应由谁履行?
5、某工程监理合同签订后,监理单位负责人对该项目监理工作提出以下5点要求:①监理合同签订后的30天内应将项目监理机构的组织形式、人员构成及总监理工程师的任命书面通知建设单位;②监理规划的编制要依据:建设工程的相关法律、法规,项目审批文件、有关建设工程项目的标准、设计文件及技术资料,监理大纲、委托监理合同文件以及施工组织设计;③监理规划中不需编制有关安全生产监理的内容,但需针对危险性较大的分部分项工程编制监理实施细则;④总监理工程师代表应在第一次工地会议上介绍监理规划的主要内容,如建设单位未提出意见,该监理规划经总监理工程师批准后可直接报送建设单位;⑤如建设单位设计方案有重大修改,施工组织设计、方案等发生变化,总监理工程师代表应及时主持修订监理规划的内容,并组织修订相应的监理实施细则。
总监理工程师提出了建立项目监理组织机构的步骤框图(见图1-1),并委托总监理工程师代表以下工作:①确定项目监理机构人员岗位职责,主持编制监理规划;②签发工程款支付证书,调解建设单位与承包单位的合同争议。
在编制的项目监理规划中,要求在监理过程中形成的部分文件档案资料如下:①监理实施细则;②监理通知单;③分包单位资质材料;④费用索赔报告及审批;⑤质量评估报告。
【问题】
1.指出监理单位负责人所提要求中的不妥之处,写出正确做法。
2.写出图1-1中①至④项工作的正确步骤。
3.指出总监理工程师委托总监理工程师代表工作的不妥之处,写出正确做法。
4.写出项目监理规划中所列监理文件档案资料在建设单位、监理单位保存的时限要求。
6、某工程,建设单位委托监理单位承担施工阶段的监理任务。
在施工过程中,发生了如下事件。
事件1:专业监理工程师检查结构受力钢筋电焊接头时,发现存在质量问题(见表3-1),随即向施工单位签发了“监理工程师通知单”要求整改。施工单位提出,是否整改应视常规批量抽检结果而定。在专业监理工程师见证下,施工单位选择有质量问题的钢筋电焊接头作为送检样品,经施工单位技术负责人负责封样后,由专业监理工程师送往预先确定的试验室,经检测,结果合格。于是,总监理工程师同意施工单位不再对该批电焊接头整改。在随后的月度工程款支付申请时,施工单位将该检测费用列入工程进度款中要求一并支付。
表3-1钢筋电焊接头质量问题统计
序号 |
质量问题 |
数量 |
1 |
裂纹 |
8 |
2 |
气孔 |
20 |
3 |
夹渣 |
54 |
4 |
咬边 |
104 |
5 |
焊瘤 |
14 |
事件2:专业监理工程师在检查混凝土试块强度报告时,发现下部结构有一个检验批内的混凝土试块强度不合格,经法定检测单位对相应部位实体进行测定,强度未达到设计要求。经设计单位验算,实体强度不能满足结构安全的要求。
事件3:对于事件2,相关单位提出了加固处理方案得到参建各方的确认。施工单位为赶工期,采用了未经项目监理机构审批的下部结构加固、上部结构同时施工的方案进行施工。总监理工程师发现后及时签发了“工程暂停令”,施工单位未执行总监理工程师的指令继续施工,造成上部结构倒塌,导致现场施工人员1死2伤的安全事故。
【问题】
1.根据表3-1,采用排列图法列表计算质量问题的累计频率,并分别指出哪些是主要质量问题、次要质量问题和一般质量问题。
2.指出事件1中施工单位的提法及施工单位与项目监理机构做法的不妥之处,写出正确做法或说明理由。
3.按《建设工程监理规范I)(GB 50319 2000)的规定,写出项目监理机构对事件2的处理程序。
4.按《建设工程安全生产管理条例》的规定,分析事件3中监理单位、施工单位的法律责任。
