本试卷均为案例分析题每题20分,要求分析合理、结论正确;有计算要求的,应简要写出计算过程。
1、某实施施工监理的工程,建设单位按照《建设工程施工合同》(示范文本)与甲施工单位签订了施工总承包合同。合同约定:开工日期为2010年3月1日,工期为302天。建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包。

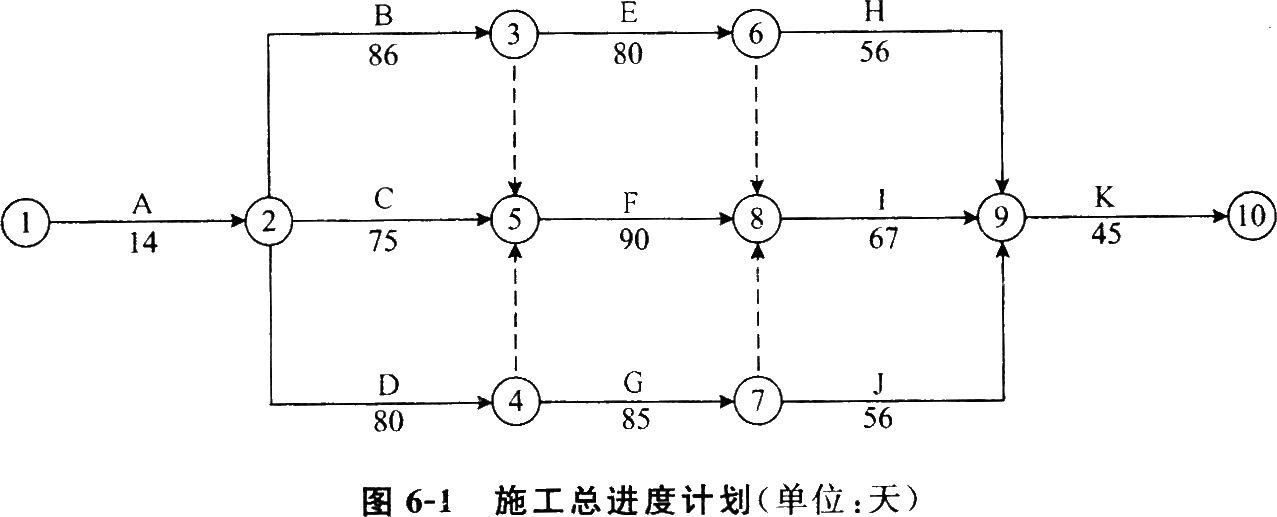

经总监理工程师批准的施工总进度计划如图6-1所示。

工程实施中发生了下列事件:
事件1:由于施工现场外道路未按约定时间开通,致使甲施工单位无法按期开工。2010年2月21日,甲施工单位向项目监理机构提出申请,要求开工日期推迟3天,补偿延期开工造成的实际损失3万元。经专业监理工程师审查,情况属实。
事件2:C工作是土方开挖工程。土方开挖时遇到了难以预料的暴雨天气,工程出现重大安全事故隐患,可能危及作业人员安全,甲施工单位及时报告了项目监理机梅。为处理安全事故隐患,C工作实际持续时间延长了12天。甲施工单位申请顺延工期12天、补偿直接经济损失10万元。
事件3:F工作是主体结构工程,甲施工单位计划采用新的施工工艺,并向项目监理机构报送了具体方案,经审批后组织了实施。结果大大降低了施工成本,但F工作实际持续时间延长了5天,甲施工单位申请顺延工期5天。
事件4:甲施工单位将设备安装工程(J工作)分包给乙施工单位,分包合同工期为56天。乙施工单位完成设备安装后,单机无负荷试车没有通过,经分析是设备本身出现问题。经设备制造单位修理,第二次试车合格。由此发生的设备拆除、修理、重新安装和重新试车的各项费用分别为2万元、5万元、3万元和1万元,J工作实际持续时间延长了24天。乙施工单位向甲施工单位提出索赔后,甲施工单位遂向项目监理机构提出了顺延工期和补偿费用的要求。
【问题】
1.事件1中,项目监理机构应如何答复甲施工单位的要求?说明理由。
2.事件2中,收到甲施工单位报告后,项目监理机构应采取什么措施?应要求甲施工单位采取什么措施?对于甲施工单位顺延工期及补偿经济损失的申请如何答复?说明理由。
3.事件3中,项目监理机构应按什么程序审批甲施工单位报送的方案?对甲施工单位的顺延工期申请如何答复?说明理由。
4.事件4中,单机无负荷试车应由谁组织?项目监理机构对于甲施工单位顺延工期和补偿费用的要求如何答复?说明理由。根据分包合同,乙施工单位实际可获得的顺延工期和补偿费用分别是多少?说明理由。



2、某工程,建设单位通过公开招标与甲施工单位签订施工总承包合同,依据合同,甲施工单位通过招标将钢结构工程分包给乙施工单位,施工过程中发生了下列事件。
事件1:甲施工单位项目经理安排技术员兼任施工现场安全员,并安排其负责编制深基坑支护与降水工程专项施工方案,项目经理对该施工方案进行安全验算后,即组织现场施工,并将施工方案及验算结果报送项目监理机构。
事件2:乙施工单位采购的特殊规格钢板,因供应商未能提供出厂合格证明,乙施工单位按规定要求进行了检验,检验合格后向项目监理机构报验。为不影响工程进度,总监理工程师要求甲施工单位在监理人员的见证下取样复检,复检结果合格后,同意该批钢板进场使用。
事件3:为满足钢结构吊装施工的需要,甲施工单位向设备租赁公司租用了一台大型塔式起重机,委托一家有相应资质的安装单位进行塔式起重机安装,安装完成后,由甲、乙施工单位对该塔式起重机共同进行验收,验收合格后投入使用,并到有关部门办理登记。
事件4:钢结构工程施工中,专业监理工程师在现场发现乙施工单位使用的高强螺栓未经报验,存在严重的质量隐患,即向乙施工单位签发了“工程暂停令”,并报告了总监理工程师。
甲施工单位得知后也要求乙施工单位立刻停工整改。乙施工单位为赶工期,边施工边报验,项目监理机构及时报告了有关主管部门。报告发出的当天,发生了因高强螺栓不符合质量标准导致的钢梁高空坠落事故,造成一人重伤,直接经济损失4.6万元。
【问题】
1.指出事件1中甲施工单位项目经理做法的不妥之处,写出正确做法。
2.事件2中,总监理工程师的处理是否妥当?说明理由。
3.指出事件3中塔式起重机验收中的不妥之处。
4.指出事件4中专业监理工程师做法的不妥之处,说明理由。
5.事件4中的质量事故,甲施工单位和乙施工单位各承担什么责任?说明理由。监理单位是否有责任?说明理由。该事故属于哪一类工程质量事故?处理此事故的依据是什么?


3、某实施监理的工程,项目业主与施工单位于2010年12月按《建设工程施工合同》(示范文本)签订了施工合同,合同工期为11个月,2011年1月1日开工。合同约定的部分工作的工程量清单见表4-1,工程进度款按月结算,并按项目所在地工程造价指数进行调整(此外没有其他调价条款)。
表4.1部分工作的工程量清单

序号

工作名称

估算工程量/m3

全费用综合单价/(元/m3)

1

A

800

500

2

B

1 200

1 200

3

C

1 800

1 000

4

D

600

1 100

5

E

800

1 200

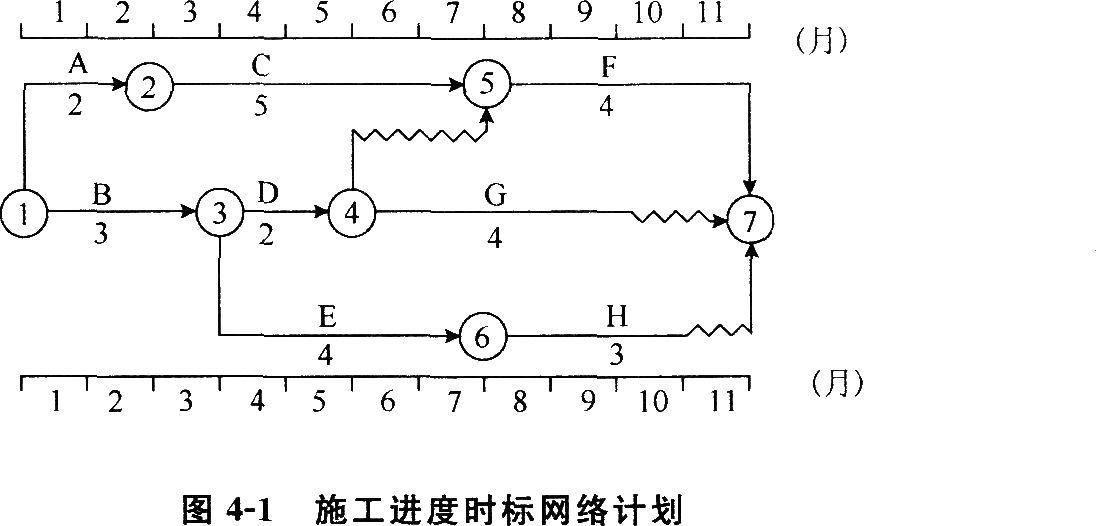

施工单位编制的施工进度时标网络计划,如图4-1所示。该项目的各项工作均按最早开始时间安排,且各项工作均按匀速施工。2011年1至5月工程造价指数见表4-2。

表4-2 2011年1至5月工程造价指数

时间

1月

2月

3月

4月

5月

工程造价指数

1.00

1.05

1.1 5

1.10

1.20

工程施工过程中,发生了如下事件。
事件1:A工作因设计变更,增加工程量,经工程师确认的实际完成工程量为840 m3,工作持续时间未变。
事件2:B工作施工时遇到不可预见的异常恶劣气候,造成施工单位的施工机械损坏,修理费用2万元,施工人员窝工损失0.8万元,其他损失费用忽略不计,工作时间延长1个月。
事件3:C工作施工时发现地下文物,导致C工作的工作时间延长1个月,施工单位自有设备闲置180个台班(台班单价为300元/台班,台班折旧费为100元/台班)。施工单位对文物现场进行保护,产生费用0.5万元。
【问题】
1.分析上述事件发生后C、D、E工作的实际进度对总工期的影响,并说明理由。
2.施工单位是否可以就事件2、3提出费用索赔?如果不可以索赔,说明理由。如果可以索赔,说明理由并计算可索赔多少费用。
3.截止到第5个月末,施工单位可以得到的工程款合计为多少万元?


4、某工程在实施过程中发生了如下事件。
事件1:由于工程施工工期紧迫,建设单位在未领取施工许可证的情况下,要求项目监理机构签发施工单位报送的“工程开工报审表”。
事件2:在未向项目监理机构报告的情况下,施工单位按照投标书中打桩工程及防水工程的分包计划,安排了打桩工程施工分包单位进场施工,项目监理机构对此做了相应处理后书面报告了建设单位。建设单位以打桩工程施工分包单位资质未经其认可就进场施工为由,不再允许施工单位将防水工程分包。
事件3:桩基工程施工中,在抽检材料试验未完成的情况下,施工单位已将该批材料用于工程,专业监理工程师发现后予以制止。其后完成的材料试验结果表明,该批材料不合格,经检验,使用该批材料的相应工程部位存在质量问题,需进行返修。
事件4:施工中,由建设单位负责采购的设备在没有通知施工单位共同清点的情况下就存放在施工现场。施工单位安装时发现该设备的部分部件损坏,对此,建设单位要求施工单位承担损坏赔偿责任。
事件5:上述设备安装完毕后进行的单机无负荷试车未通过验收,经检验认定是由设备本身的质量问题造成的。
【问题】
1.指出事件1和事件2中建设单位做法的不妥之处,说明理由。
2.针对事件2,项目监理机构应如何处理打桩工程施工分包单位进场存在的问题?
3.对事件3中的质量问题,项目监理机构应如何处理?
4.指出事件4中建设单位做法的不妥之处,并说明理由。
5.事件5中,单机无负荷试车由谁组织?其费用是否包含在合同价中?因试车验收未通过所增加的各项费用由谁承担?


5、 2012年10月2日,某市穿越江底隧道的旁通道,发生大量流砂涌入,引起隧道受损及周边地区地面沉降,造成三幢建筑物严重倾斜及部分防汛墙沉陷,造成直接经济损失1.6亿元。
因事故处理及时未造成人员伤亡。该工程建设单位为某市地铁建设有限公司,施工总承包单位为某市隧道工程股份有限公司(以下简称隧道公司)。隧道公司将该部分工程中的隧道中间风井、旋喷加固、旁通道、垂直通道、冻结加固及风道结构工程分包给某矿山工程公司,某市地铁监理公司负责监理。
经调查,造成事故的原因是:分包商某矿山工程公司指定的“冻结法施工方案”存在缺陷,施工过程中在旁通道冻结条件不太充分的情况下进行开挖;地铁监理公司现场监理人员失职,发生事故时,现场没有监理人员;分包项目存在漏洞,总包单位也未就施工方案向分包公司作说明,隧道公司质量安全员一次也没有去施工作业面进行技术、质量检查。
【问题】
1.承包商主要负责人对承包商安全生产的主要职责是什么?
2.承包商的项目负责人对施工项目安全生产的主要职责是什么?
3.总承包商和分包商之间的安全生产职责关系是什么?该工程项目的安全事故责任由谁承担主要责任?
4.该事故的发生和施工的特殊性是有着密切关系的,对于这些特殊工程,为了保证安全需要,根据《建设工程安全生产管理条例》规定,应当有哪些特殊要求?
5.总承包单位项目经理部进行安全技术交底时,必须要做到哪些要求?安全技术交底的内容包括哪些?



6、某实施监理的工程,建设单位与甲施工单位签订施工合同,约定的承包范围包括A、B、C、D、E五个子项目,其中,子项目A包括拆除废弃建筑物和新建工程两部分,拆除废弃建筑物分包给具有相应资质的乙施工单位。
工程实施过程中发生了下列事件。
事件1:由于拆除废弃建筑物的危险性较大,乙施工单位编制了专项施工方案,并组织召开了有甲施工单位与项目监理机构相关人员参加的专家论证会。会后,乙施工单位将该施工方案送交项目监理机构,要求总监理工程师审批。总监理工程师认为该方案已通过专家论证,便签字同意实施。
事件2:建设单位要求乙施工单位在废弃建筑物拆除前7日内,将资质等级证明与专项施工方案报送工程所在地建设行政主管部门。
事件3:受金融危机影响,建设单位于2010年1月20日正式通知甲施工单位与监理单位,缓建尚未施工的子项目D、E。而此前,甲施工单位已按照批准的计划订购了用于子项目D、E的设备,并支付定金300万元。鉴于无法确定复工时间,建设单位于2010年2月10日书面通知甲施工单位解除施工合同。
【问题】
1.指出事件1中的不妥之处,写出正确做法。
2.指出事件2中建设单位的不妥之处,写出正确做法。
3.事件3中,建设单位是否可以解除施工合同?说明理由。如果甲施工单位不同意解除合同而继续子项目D、E的施工,项目监理机构应做哪些工作?
4.事件3中,若解除施工合同,根据《建设工程监理规范》(GB 50319-2000),甲施工单位应得到哪些费用补偿?
