1、某工程,建设单位委托监理单位承担施工阶段的监理任务,总承包单位按照施工合同约定选择了设备安装分包单位。在合同履行过程中发生了如下事件。
事件1:工程开工前,总承包单位在编制施工组织设计时认为修改部分施工图设计可以使施工更方便、质量和安全更易保证,遂向项目监理机构提出了设计变更的要求。
事件2:专业监理工程师检查主体结构施工时,发现总承包单位在未向项目监理机构报审危险性较大的预制构件起重吊装专项方案的情况下已自行施工,且现场没有管理人员。于是,总监理工程师下达了“监理工程师通知单”。
事件3:专业监理工程师在现场巡视时,发现设备安装分包单位违章作业,有可能导致重大质量事故。总监理工程师口头要求总承包单位暂停分包单位施工,但总承包单位未予执行。总监理工程师随即向总承包单位下达了“工程暂停令”,总承包单位在向设备安装分包单位转发“工程暂停令”前,发生了设备安装质量事故。
【问题】
1.针对事件1中总承包单位提出的设计变更要求,写出项目监理机构的处理程序。
2.根据《建设工程安全生产管理条例》规定,事件2中起重吊装专项方案需经哪些人签字后方可实施?
3.指出事件2中总监理工程师的做法是否妥当,并说明理由。
4.事件3中总监理工程师是否可以口头要求暂停施工?为什么?
5.就事件3中所发生的质量事故,指出建设单位、监理单位、总承包单位和设备安装分包单位各自应承担的责任,说明理由。

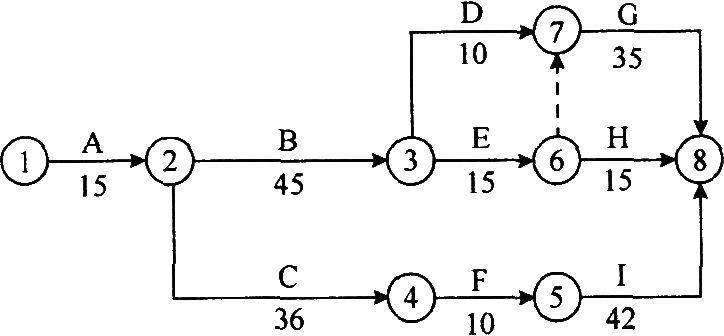

2、某建设单位和施工单位按照《建设工程施工合同》(示范文本)签订了施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/工日;总工期为120天;竣工时间提前奖励金额为3 000元/天,误期损失赔偿费为5 000元/天。经项目监理机构批准的施工进度计划如图5一1所示。
施工过程中发生了如下事件。
事件1:工程进行中,建设单位要求施工单位对某一构件做破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费用属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。
事件2:建设单位提供的建筑材料经施工单位清点入库后。在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。
事件3:①由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3天(每停一天影响30工日,10台班);②由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5天(每停一天影响40工日,10台班);③由于建设单位负责供应的材料未能按计划到场,E工作停工6天(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。
事件4:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。
该工程的实际工期为122天。
【问题】
1.事件1中建设单位的说法是否正确?为什么?
2.逐项回答事件2中施工单位的要求是否合理,说明理由。
3.逐项说明事件3中项目监理机构是否应批准施工单位提出的索赔要求,说明理由并给出审批结果。(写出计算过程)
4.事件4中试验检验费用应由谁承担?
5.分析施工单位是应该获得工期提前奖励,还是应该支付误期损失赔偿费,金额是多少?
3、某工程,建设单位委托具有相应资质的监理单位承担施工招标代理和施工阶段监理任务,拟通过公开招标方式分别选择建安工程施工、装修工程设计和装修工程施工单位。
在工程实施过程中,发生了如下事件。
事件1:监理单位编制建安工程施工招标文件时,建设单位提出投标人资格必须满足以下要求。
(1)获得国家级工程质量奖项。
(2)在项目所在地行政辖区内进行了工商注册登记。
(3)拥有国有股份。
(4)取得安全生产许可证。
事件2:建安工程施工单位与建设单位按《建设工程施工合同》(示范文本)签订合同后,在施工中突遇合同中约定属不可抗力的事件,造成经济损失(见表6一1)和工地全面停工15天。由于合同双方均未投保,建安工程施工单位在合同约定的有效期内,向项目监理机构提出了费用补偿和工程延期申请。
表6-1经济损失
序号 |
项目 |
金额/万元 |
1 |
建安工程施工单位采购的已运至现场待安装的设备修理费 |
5.O |
序号 |
项目 |
金额/万元 |
2 |
现场施工人员的受伤医疗补偿费 |
2.0 |
3 |
已通过工程验收的供水管爆裂修复费 |
0.5 |
4 |
建设单位采购的已运至现场的水泥损失费 |
3.5 |
5 |
建安工程施工单位配备的停电时间用于应急的发电机修复费 |
0.2 |
6 |
停工期间施工作业人工窝工费 |
8.O |
7 |
停工期间必要的留守管理人员工资 |
1.5 |
8 |
现场清理费 |
0.3 |
合计 |
21.O |
事件3:施工过程中,总监理工程师发现施工单位刚开始采用的一项新工艺未向监理机构报审。
事件4:在施工时,装修工程施工单位发现图纸错误,导致装修工程局部无法正常进行,虽然不会影响总工期,但造成了人工窝工等损失。装修工程施工单位向项目监理机构提出变更设计和费用索赔的申请。
【问题】
1.逐条指出事件1中监理单位是否应采纳建设单位提出的要求,分别说明理由。
2.事件2中,发生的经济损失分别由谁承担?建安工程施工单位总共可获得费用补偿为多少?工程延期要求是否成立?
3.写出总监理工程师对事件3的处理程序。
4.根据《建设工程监理规范》(GB 50319-2000)的规定,写出事件4中项目监理机构处理变更设计和费用索赔的程序。
4、某实施监理的政府投资建设工程项目,采用《建设工程工程量清单计价规范》计价方式招标,发包方与承包方签订了施工合同,合同工期为110天。施工合同中约定如下。
(1)工期每提前(或拖延)1天,奖励(或罚款)3 000元(含税金)。
(2)各项工作实际工程量在清单工程量变化幅度±10%以外的,双方可协商调整综合单价;变化幅度±10%以内的,综合单价不予调整。
(3)因发包方原因造成机械闲置,其补偿单价按照机械台班单价的50%计算;人员窝工补偿单价,按照50元/工日计算。
(4)规费综合费率为3.55%,税金率为3.41%。
工程项目开工前,承包方按时提交了施工方案及施工进度计划(见图5-1),并获得发包方工程师的批准。

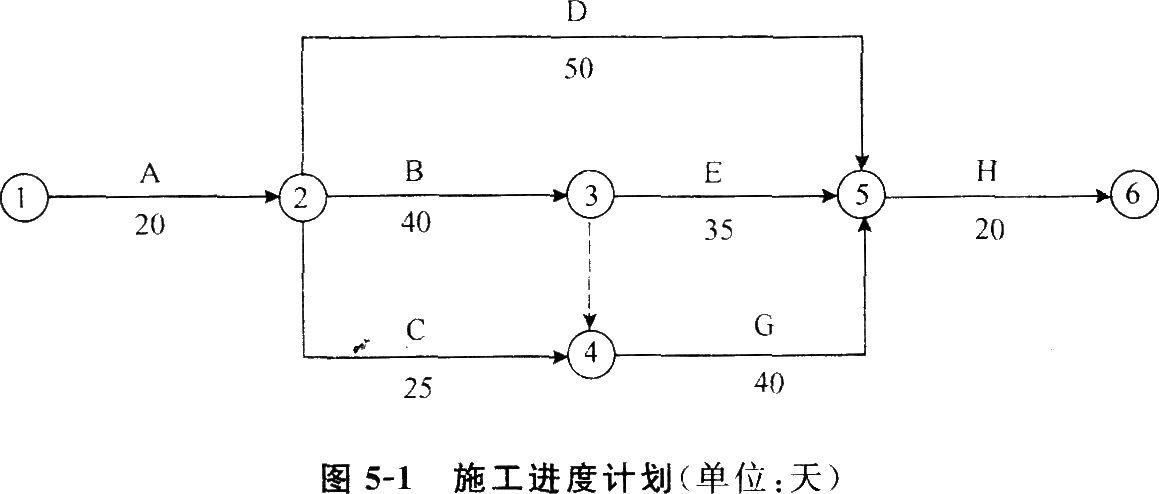

图5-1施工进度计划(单位:天)
根据施工方案及施工进度计划,工作8和工作I需要使用同一台机械施工。该机械的台班单价为1 000元/台班。
该工程项目按合同约定正常开工,施工中依次发生了如下事件。
事件1:C工作施工中,因设计方案调整,导致C工作持续时间延长10天,造成承包方人员窝工50个工日。
事件2:I工作施工开始前,承包方为了获得工期提前奖励,拟订了I工作缩短2天作业时间的技术组织措施方案,发包方批准了该调整方案。为了保证质量,1工作时间在压缩2天后不能再压缩。该项技术组织措施产生费用3 500元。
事件3:H工作施工中,因劳动力供应不足,使该工作拖延5天。承包方强调劳动力供应不足是因为天气过于炎热所致。
事件4:招标文件中G工作的清单工程量为1 750 m3(综合单价为300元/m3),与施工图纸不符,实际工程量为1 900 m3。经承发包双方商定,在G工作工程量增加但不影响事件1至3调整的项目总工期的前提下,每完成1 m3增加的赶工工程量按综合单价60元计算赶工费(不考虑其他措施费)。
上述事件发生后,承包方及时向发包方提出了索赔并得到了相应的处理。
【问题】
1.承包方是否可以分别就事件1至4提出工期和费用索赔?说明理由。
2.事件1至4发生后,承包方可得到的合理工期补偿为多少天?该工程项目的实际工期是多少天?
3.事件1至4发生后,承包方可得到总的费用追加额是多少?
5、某工程,建设单位委托监理单位承担施工招标代理和施工阶段监理工作,并采用无标底公开招标方式选定施工单位。工程实施过程中发生了下列事件。
事件1:项目监理机构在组织评审A、B、C、D、E五家施工单位的投标文件时发现,A单位施工方案工艺落后,报价明显高于其他投标单位报价;B单位投标文件的关键内容字迹模糊、无法辨认;C单位投标文件符合招标文件要求;D单位的报价总额有误;E单位投标文件中某分部工程的报价有个别漏项。
事件2:为确保深基坑开挖工程的施工安全,施工项目经理亲自兼任施工现场的安全生产管理员。为赶工期,施工单位在报审深基坑开挖工程专项施工方案的同时即开始该基坑开挖。
事件3:施工单位对某分项工程的混凝土试块进行试验,试验数据表明混凝土质量不合格。于是委托经监理单位认可的有相应资质的检测单位对该分项工程混凝土实体进行检测,检测结果表明,混凝土强度达不到设计要求,须加固补强。
事件4:专业监理工程师巡视时发现,施工单位采购进场的一批钢材准备用于工程,但尚未报验。
【问题】
1.事件1中A、B、D、E四家单位的投标文件是否有效?分别说明理由。
2.指出事件2中施工单位做法的不妥之处,写出正确做法。
3.根据《建设工程监理规范》(GB 50319--2000),写出总监理工程师处理事件3的程序。
4.写出专业监理工程师处理事件4的程序。
6、政府投资的某工程,某监理单位承担了该工程施工招标代理和施工监理任务,该工程采用无标底公开招标方式选定施工单位。工程实施中发生了下列事件。
事件1:工程招标时,共A、B、C、D、E、F、G七家投标单位通过资格预审,并在投标截止时间前提交了投标文件。评标时,发现A投标单位的投标文件虽加盖了公章,但没有投标单位法定代表人签字,只有法定代表人授权书中被授权人的签字(招标文件中对是否可由被授权人签字没有具体规定);B投标单位的投标报价明显高于其他投标单位的投标报价,分析其原因是施工工艺落后造成的;C投标单位将招标文件中规定的工期380天作为投标工期,但在投标文件中明确表示如果中标,合同工期按定额工期400天签订;D投标单位投标文件中的总价金额汇总有误。
事件2:经评标委员会评审,推荐G、F、E投标单位为前3名中标候选人。在中标通知书发出前,建设单位要求监理单位分别找G、F、E投标单位重新报价,以价格低者为中标单位。按原投标价签订施工合同后,建设单位再次重新报价与中标单位签订协议书,作为实际履行合同的依据。监理单位认为建设单位的要求不妥,并提出了不同意见,建设单位最终接受了监理单位的意见,确定G投标单位为中标单位。
事件3:开工前,总监理工程师召开了第一次工地会议,并要求G单位及时办理施工许可证,确定工程水准点、坐标控制点,按政府有关规定及时办理施工噪声和环境保护相关手续。
事件4:开工前,设计单位组织召开了设计交底会。会议结束后,总监理工程师整理了一份“设计修改建议书”,提交给设计单位。
事件5:施工开始前,G单位向专业监理工程师报送了"施工测量放线报验表",并附有测量放线控制成果及保护措施。专业监理工程师复核了控制桩的校核成果和保护措施后,即予以签认。
【问题】
1.分别指出事件1中A、B、C、D投标单位的投标文件是否有效?说明理由。
2.事件2中,建设单位的要求违反了招标投标有关法规的哪些具体规定?
3.指出事件3中总监理工程师做法的不妥之处,写出正确做法。
4.指出事件4中设计单位和总监理工程师做法的不妥之处,写出正确做法。
5.事件5中,专业监理工程师还应检查、复核哪些内容?
