2014年监理工程师考试《案例分析》命题预测试卷(7)

来源:233网校 2014年4月15日
导读:
进入全真模拟考场在线测试此套试卷,可查看答案及解析并自动评分 >> 在线做题
本试卷均为案例分析题每题20分,要求分析合理、结论正确;有计算要求的,应简要写出计算过程。
1、某穿堤建筑物施工招标,A、B、C、D四个投标人参加投标。招标投标及合同执行过程中发生了如下事件。
事件1:经资格预审委员会审核,本工程监理单位下属的具有独立法人资格的D投标人没能通过资格审查。A、B、C三个投标人购买了招标文件,并在规定的投标截止时间前递交了投标文件。
事件2:评标委员会评标报告对C投标人的投标报价有如下评估。C投标人的工程量清单“土方开挖(土质级别Ⅱ级,运距50 m)”项目中,工程量2万/m3与单价500元/m3的乘积与合价10万元不符。工程量无错误,故应进行修正。
事件3:招标人确定B投标人为中标人,按照《堤防和疏浚工程施工合同》(示范文本)签订了施工承包合同。合同约定:合同价500万元,预付款为合同价的10%,保留金按当月工程进度款5%的比例扣留。施工期第1个月,经监理单位确认的月进度款为100万元。
事件4:根据地方政府美化城市的要求,设计单位修改了建筑设计。修改后的施工图纸未能按时提交,承包人据此给出了有关索赔要求。
【问题】
1.事件1中,指出招标人拒绝投标人D参加该项目施工投标是否合理,并简述理由。
2.事件2中,根据《工程建设项目施工招标投标办法》(国家计委令第30号)的规定,简要说明C投标人报价修正的方法并给出修正报价。
3.事件3中,计算预付款、第1个月的保留金扣留和应得付款。
4.事件4中,指出承包人提出索赔的要求是否合理并简述理由。

2、某城市建设项目,建设单位委托监理单位承担施工阶段的监理任务,并通过公开招标选定甲施工单位作为施工总承包单位,工程实施中发生了下列事件。
事件1:桩基工程开始后,专业监理工程师发现甲施工单位未经建设单位同意将桩基工程分包给乙施工单位,为此,项目监理机构要求暂停桩基施工。征得建设单位同意分包后,甲施工单位将乙施工单位的相关材料报项目监理机构审查,经审查,乙施工单位的资质条件符合要求,可进行桩基施工。
事件2:桩基施工过程中,出现断桩事故,经调查分析,此次断桩事故是因为乙施工单位抢进度,擅自改变施工方案引起。对此,原设计单位提供的事故处理方案为:断桩清除,原单位重新施工。乙施工单位按处理方案实施。
事件3:为进一步加强施工过程的质量控制,总监理工程师代表指派专业监理工程师对原监理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准后实施。
事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自邀请城建档案管理部门进行工程档案验收并直接办理移交事宜,同时要求监理单位对施工单位的工程档案质量进行检查。甲施工单位收到建设单位发文后将文件转发给乙施工单位。
事件5:项目监理机构在检查甲施工单位的工程档案时发现缺少乙施工单位的工程档案,甲施工单位的解释是:按建设单位要求,乙施工单位自行办理了工程档案的验收及移交。在检查乙施工单位的工程档案时发现缺少断桩处理的相关资料,乙施工单位的解释是,断桩清除后原单位重新施工,不需列入这部分资料。
【问题】
1.事件1中,项目监理机构对乙施工单位资格审查的程序和内容是什么?
2.项目监理机构应如何处理事件2的断桩事故?
3.事件3中,总监理工程师代表的做法是否正确?说明理由。
4.指出事件4中建设单位做法的不妥之处,写出正确做法。
5.分别说明事件5中甲施工单位和乙施工单位解释的不妥之处。对甲施工单位和乙施工单位在工程档案管理中存在的问题,项目监理机构应如何处理?

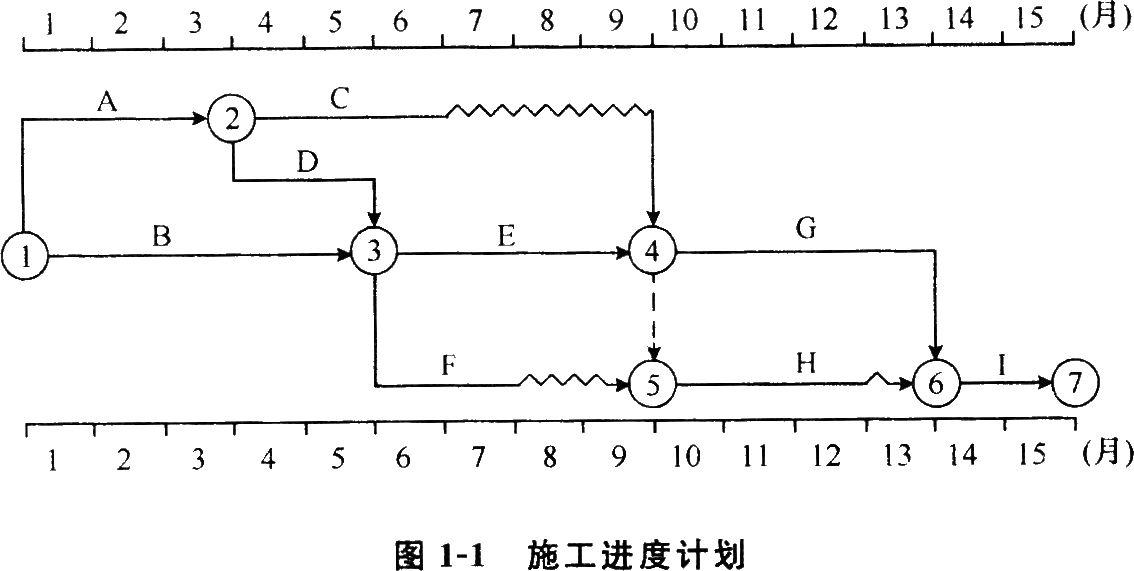

3、某实施监理的工程,合同工期15个月,总监理工程师批准的施工进度计划如图1-1所示。

工程实施过程中发生了下列事件。
事件1:项目监理机构对A工作进行验收时发现质量问题,要求施工单位返工整改。
事件2:在第5个月初到第8个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截至第8个月末,未完工作尚需作业时间见表1-1。施工单位按索赔程序向项目监理机构提出了工程延期的要求。
事件3:建设单位要求本工程仍按原合同工期完成,施工单位需要调整施工进度计划,加快后续工程进度。经分析得到的各工作有关数据见表1-1。
表1-1相关数据

工作名称

C

E

F

G

H

I

尚需作业时间/月

1

3

1

4

3

2

可缩短的持续时间/月

0.5

1.5

0.5

2

1.5

1

缩短持续时间所增加的费用/(万元/月)

28

18

30

26

10

14

【问题】
1.该工程施工进度计划中关键工作和非关键工作分别有哪些?C和F工作的总时差和自由时差分别为多少?
2.事件1中,对于A工作出现的质量问题,写出项目监理机构的处理程序。
3.事件2中,逐项分析第8个月末C、E、F工作的拖后时间及对工期和后续工作的影响程度,并说明理由。
4.针对事件2,项目监理机构应批准的工程延期时间为多少?说明理由。
5.针对事件3,施工单位加快施工进度而采取的最佳调整方案是什么?相应增加的费用为多少?

4、某实施监理的工程,建设单位分别与甲、乙施工单位签订了土建工程施工合同和设备安装工程施工合同,与丙单位签订了设备采购合同。工程实施过程中发生了下列事件。
事件1:甲施工单位按照施工合同约定的时间向项目监理机构提交了“工程开工报审表”,总监理工程师在审批施工组织设计文件后,组织专业监理工程师到现场检查时发现,施工机具已进场准备就位;施工测量人员正在进行测量控制桩和控制线的测设;拆迁工作正在进行,不会影响工程进度。为此,总监理工程师签署了同意开工的意见,并报告了建设单位。
事件2:专业监理工程师巡视时发现,甲施工单位现场施工人员准备将一种新型建筑材料用于工程。经询问,甲施工单位认为该新型建筑材料性能好、价格便宜,对工程质量有保证。项目监理机构要求其提供该新型建筑材料的有关资料,甲施工单位仅提供了使用说明书。
事件3:项目监理机构检查甲施工单位的某分项工程质量时,发现试验检测数据异常,便再次对甲施工单位试验室的资质等级及其试验范围、本工程试验项目及要求等内容进行了全面考核。
事件4:为了解设备性能、有效控制设备制造质量,项目监理机构指令乙施工单位指派专人进驻丙单位,与专业监理工程师共同对丙单位的设备制造过程进行质量控制。
事件5:工程竣工验收时,建设单位要求甲施工单位统一汇总甲、乙施工单位的工程档案后提交项目监理机构,由项目监理机构组织工程档案验收。
【问题】
1.事件1中,总监理工程师签署同意开工的意见是否妥当?说明理由。
2.写出项目监理机构处理事件2的程序。
3.事件3中,项目监理机构还应从哪些方面考核甲施工单位的试验室?
4.事件4中,项目监理机构指令乙施工单位派专人进驻丙单位的做法是否正确?说明理由。
5.指出事件5中建设单位要求的不妥之处,说明理由。

5、某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图5-1)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分(见图5-2)和风险分析表(见表5-1),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制定相应的风险预防措施。

表5-1风险分析表

分部工程名称

A

B

C

D

E

F

G

H

持续时间预计延长值/月

0.5

1

0.5

1

1

1

1

0.5

持续时间延长的可能性/(%)

10

8

3

20

2

12

18

4

持续时间延长后的损失量/万元

5

110

25

120

150

40

30

50

施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图5-3)进行调整,组织加快的成倍节拍流水施工。

图5-3 B分部工程施工进度计划横道图
【问题】

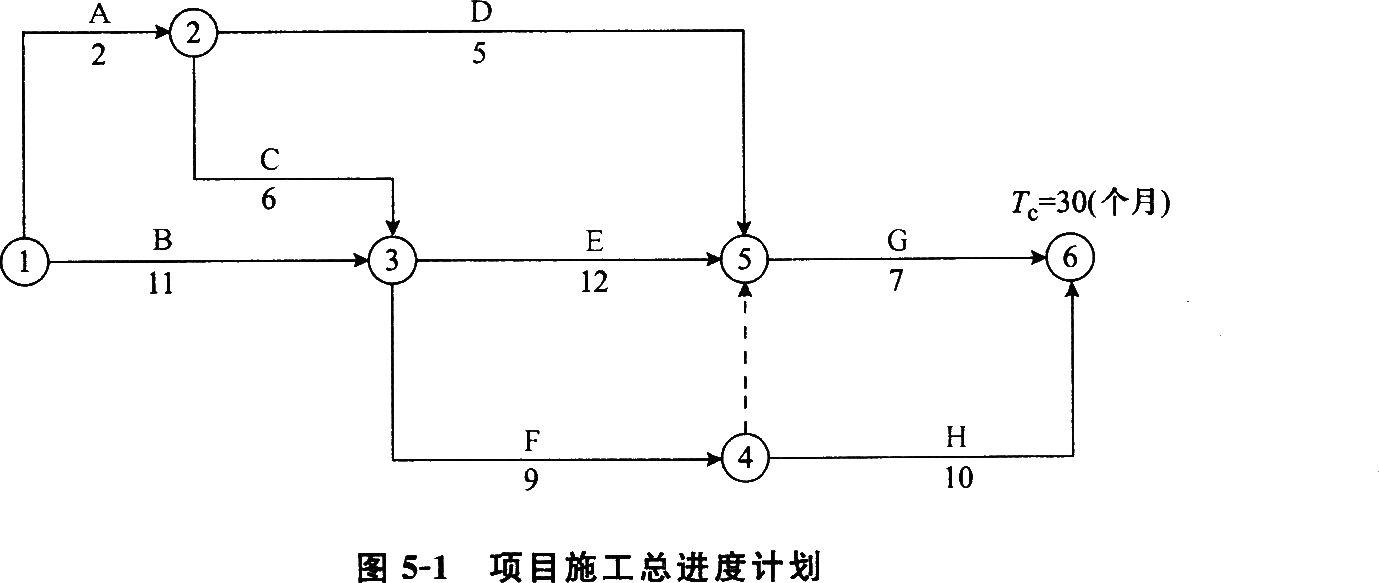

1.找出项目施工总进度计划(见图5-1)的关键线路。
2.风险等级为“大”和“很大”的分部工程有哪些?
3.如果只有风险等级为“大”和“很大”的风险事件同时发生,此时的工期为多少个月(写出或在图上标明计算过程)?关键线路上有哪些分部工程?
4.B分部工程组织加快的成倍节拍流水施工后,流水步距为多少个月?各施工过程应分别安排几个工作队?B分部工程的流水施工工期为多少个月?绘制B分部工程调整后的流水施工进度计划横道图。
5.对图5-3项目施工总进度计划而言,B分部工程组织加快的成倍节拍流水施工后,该项目工期为多少个月?可缩短工期多少个月?

6、某实施监理的工程项目,经有关部门批准采取公开招标的方式确定了中标单位并签订合同。
该工程合同条款中部分规定如下。
(1)由于设计未完成,承包范围内待实施的工程虽然性质明确,但工程量还难以确定,双方商定拟采用总价合同形式签订施工合同,以减少双方的风险。
(2)施工单位按建设单位代表批准的施工组织设计(或施工方案)组织施工,施工单位不承担因此引起的工期延误和费用增加的责任。
(3)建设单位向施工单位提供场地的工程地质和地下主要管网线路资料,供施工单位参考便用。
(4)施工单位不能将工程转包,但允许分包,也允许分包单位将分包的工程再次分包给其他施工单位。
在施工招标文件中,按工期定额计算,该工程工期为573天。但在施工合同中,双方约定开工日期为2009年12月15日,竣工日期为2011年7月25日,日历天数为586天。
在工程实际实施过程中,出现了下列情况:
工程进行到第6个月时,国务院有关部门发出通知,指令压缩国家基建投资,要求某些建设项目暂停施工。该工程项目属于指令停工下马项目,因此,业主向承包商提出暂时中止合同实施的通知。承包商按要求暂停施工。
复工后在工程后期,工地遭遇当地百年罕见的台风的袭击,工程被迫暂停施工,部分已完工程受损,现场场地遭到破坏,最终使工期拖延了2个月。
【问题】
1.该工程合同条款中约定采用的总价合同形式是否恰当?并说明理由。
2.该合同条款中存在哪些不妥之处?指正并说明理由。
3.本工程的合同工期应为多少天?说明理由。
4.对国务院指令暂时停工怎么处理?对不可抗力的暂时停工怎么处理?
