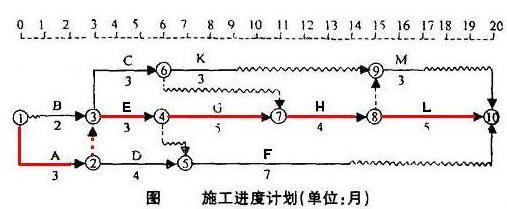

【案例3】某工程项目合同工期为20个月,施工单位提交的施工进度计划如下图所示(时间单位:月),各项工作均匀速施工。

为有效控制工程质量,咨询工程师对各工作进行了初步风险分析,风险对项目产生的影响见下表。
表风险对项目产生的影响
1)施工进度计划图中,B.C.H工作需要由一个专业施工队按顺序施工,在不改变工作、工艺关系又最紧凑的前提下,如何安排这三项工作最合理?合理安排B.C.H工作后的新进度计划与原进度计划相比总工期是否有改变?此时该专业施工队最少的工作间断时间为多少?关键线路包括哪些工作?
正确答案:按照B.C.H顺序安排。
总工期没有变化(或者写20个月)。
该专业施工队最少的工作间断时间为5个月。
关键路径包括A.E.G、H、L工作(也可以在网络图上标出关键路径;还可以将关键路径用节点表示成①—②—③—④—⑦—⑧—⑩)。
答案解析:因为B.C.H工作需要由一个专业施工队按顺序施工,所以这三项工作必须是串行搭接关系,由于C工作是H工作的紧前工作,所以不能搭接成C.B.H的顺序;也不能影响其他工作的前后顺序。

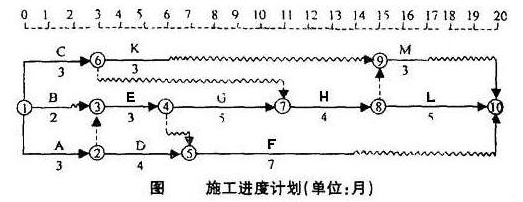

调整后的网络图如下所示:
B工作晚一个月开工,在第一个月月末第二个月月初的时候开工,这样B工作结束之后,C工作紧接着开始,施工机械只有在CH之间有闲置,闲置的时间为CH之间波浪线的长度,为5个月。
2)工程按新进度计划实施过程中,如果D.E工作发生了质量事故,会影响到哪些工作?
正确答案:D工作的延误会影响到非关键工作F的最早开始时间;
E工作的延误会影响到G、H、L三项关键工作。
答案解析:如果工作的延误超过了该工作本身的自由时差,则该延误会影响该工作的紧后工作;如果延误超过总时差,则会影响总工期。
3)如果问题2中的风险事件发生,实际工期为多少?
正确答案:该项目实际工期变更为21个月。
根据题目所给表格,D.E预计的延长时间分别为1.5个月和1个月。
但是因为在新的网络计划中,E工作是关键工作,他的延误会影响工期;D工作是非关键工作,有6周的总时差,所以D工作延误1.5周不影响总工期。故总工期为:20+1=21个月。
