1、某实行监理的工程,建设单位通过招标选定了甲施工单位,施工合同中约定:施工现场的建筑垃圾由甲施工单位负责清除,其费用包干并在清除后一次性支付;甲施工单位将混凝土钻孔灌注桩施工分包给乙施工单位。建设单位、监理单位和甲施工单位共同考察确定商品混凝土供应商后,甲施工单位与商品混凝土供应商签订了混凝土供应合同。施工过程中发生了下列事件。
事件1:甲施工单位委托乙施工单位清除建筑垃圾,并通知项目监理机构对清除的建筑垃圾进行计量。因清除建筑垃圾的费用未包含在甲、乙施工单位签订的分包合同中,乙施工单位在清除完建筑垃圾后向甲施工单位提出费用补偿要求。随后,甲施工单位向项目监理机构提出付款申请,要求建设单位一次性支付建筑垃圾清除费用。
事件2:在混凝土钻孔灌注桩施工过程中,遇到地下障碍物,使桩不能按设计的轴线施工。乙施工单位向项目监理机构提交了工程变更申请,要求绕开地下障碍物进行钻孔灌注桩施工。
事件3:项目监理机构在钻孔灌注桩验收时发现,部分钻孔灌注桩的混凝土强度未达到设计要求,经查验是商品混凝土质量存在问题。项目监理机构要求乙施工单位进行处理,乙施工单位处理后,向甲施工单位提出费用补偿的要求。甲施工单位以混凝土供应商是建设单位参与考察确定的为由,要求建设单位承担相应的处理费用。
【问题】
1.事件1中,项目监理机构是否应对建筑垃圾清除进行计量?是否应对建筑垃圾清除费签署支付凭证?说明理由。
2.事件2中,乙施工单位向项目监理机构提交工程变更申请是否正确?说明理由。写出项目监理机构处理该工程变更的程序。
3.事件3中,项目监理机构对乙施工单位提出要求是否妥当?说明理由。写出项目监理机构对钻孔灌注桩混凝土强度未达到设计要求问题的处理程序。
4.事件3中,乙施工单位向甲施工单位提出费用补偿的要求是否妥当?说明理由。甲施工单位要求建设单位承担相应的处理费用是否妥当?说明理由。
2、某工程,建设单位与甲施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。经建设单位同意,甲施工单位选择了乙施工单位作为分包单位。在合同履行中,发生了如下事件。
事件1:在合同约定的工程开工日前,建设单位收到甲施工单位报送的工程开工报审表后即予处理。建设单位考虑到施工许可证已获政府主管部门批准且甲施工单位的施工机具和施工人员已经进场,便审核签认了工程开工报审表并通知了项目监理机构。
事件2:在施工过程中,甲施工单位的资金出现困难,无法按分包合同约定支付乙施工单位工程款。乙施工单位向项目监理机构提出了支付申请。项目监理机构受理并征得建设单位同意后,即向乙施工单位签发了付款凭证。
事件3;专业监理工程师在巡视中发现,乙施工单位施工的某部位存在质量隐患,专业监理工程师随即向甲施工单位签发了整改通知。甲施工单位回函称,建设单位已直接向乙施工单位付款,因而本单位对乙施工单位施工的工程质量不承担责任。
事件4:甲施工单位向建设单位提交工程竣工验收报告后,建设单位于2012年9月20日组织勘察、设计、施工、监理等单位进行竣工验收,工程竣工验收通过,各单位分别签署了质量合格文件。建设单位于2012年3月办理了工程竣工备案。因使用需要,建设单位于2012年10月初要求乙施工单位按其示意图在已验收合格的承重墙上开车库门洞,并于2012年10月底正式将该工程投入使用。2014年2月该工程给水排水管道大量漏水,经监理单位组织检查,确认是因开车库门洞施工时破坏了承重结构所致。建设单位认为工程还在保修期,要求甲施工单位无偿修理。建设行政主管部门对责任单位进行了处罚。
【问题】
1.指出事件1中建设单位做法的不妥之处,说明理由。
2.指出事件2中项目监理机构做法的不妥之处,说明理由。
3.在事件3中甲施工单位的说法是否正确?为什么?
4.根据《建设工程质量管理条例》(国务院令第279号),指出事件4中建设单位做法的不妥之处,说明理由。
5.根据《建设工程质量管理条例》(国务院令第279号),事件4中建设行政主管部门是否应对建设单位、监理单位、甲施工单位、乙施工单位进行处罚?说明理由。
3、某广场地下车库工程,建筑面积18000m2。建设单位和某施工单位根据《建设工程施工合同(示范文本)》签订了施工承包合同,合同工期140d。
工程实施过程中发生了下列事件。
事件1:施工单位将施工作业划分为A、B、C、D4个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见表6-1。

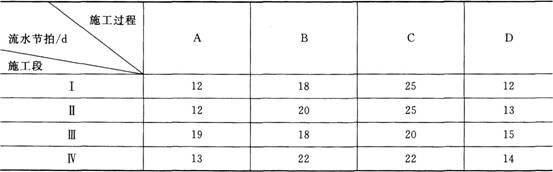

表6-1流水施工参数表
事件2:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。
事件3:在施工过程中,该工程所在地连续下了6d特大暴雨(超过了当地近10年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为,这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):
(1)工程清理、恢复费用18万元;
(2)施工机械设备重新购置和修理费用29万元;
(3)人员伤亡善后费用62万元;
(4)工期顺延6d。
【问题】
1.事件1中,列式计算A、B、C、D4个施工过程之间的流水步距分别是多少天。
2.事件1中,列式计算流水施工的计划工期的天数,其能否满足合同工期要求?
3.事件2中,指出专项施工方案实施中有哪些不妥之处,说明理由。
4.事件3中,分别指出施工单位的索赔要求是否成立,说明理由。
4、某工程项目施工合同价为560万元。合同工期为6个月,施工合同中规定如下。
(1)开工前业主向施工单位支付合同价20%的预付款。
(2)业主自第1个月起,从施工单位的应得工程款中按10%的比例扣留保留金,保留金限额暂定为合同价的5%,保留金到第3个月月底全部扣完。
(3)预付款在最后两个月扣除,每月扣50%。
(4)工程进度款按月结算,不考虑调价。
(5)业主供料价款在发生当月的工程款中扣回。
(6)若施工单位每月实际完成产值不足计划产值的90%时,业主可按实际完成产值的8%的比例扣留工程进度款,在工程竣工结算时将扣留的工程进度款退还施工单位。
(7)经业主签认的施工进度计划与实际完成产值,见表5-1。
表5-1施工进度计划与实际完成产值表单位:万元
时间/月 |
1 |
2 |
3 |
4 |
5 |
6 |
计划完成产值 |
70 |
90 |
110 |
110 |
100 |
80 |
续表
时间/月 |
1 |
2 |
3 |
4 |
5 |
6 |
实际完成产值 |
70 |
80 |
120 |
|
|
|
业主供料价款 |
8 |
12 |
15 |
|
|
|
该工程施工进入第4个月时,由于业主资金出现困难,合同被迫终止。为此,施工单位提出以下费用补偿要求:
(1)施工现场存有为本工程购买的特殊工程材料,计50万元;
(2)因设备撤回基地发生的费用10万元;
(3)人员遣返费用8万元。
【问题】
1.该工程的工程预付款是多少万元?应扣留的保留金为多少万元?
2.第1个月至第3个月,监理工程师各月签证的工程款是多少?应签发的付款凭证金额是多少?
3.合同终止时,业主已支付施工单位各类工程款多少万元?
4.合同终止后,施工单位提出的补偿要求是否合理?业主应补偿多少万元?
5.合同终止后,业主共应向施工单位支付多少万元工程款?
5、某工业项目,业主采用工程量清单招标方式确定了承包商,并与承包商按照《建设工程施工合同(示范文本)》签订了工程施工合同。施工合同约定:项目生产设备由业主购买;开工日期为6月1日,合同工期为120d;工期每提前(或拖后)1d,奖励(或罚款)1万元(含规费、税金)。

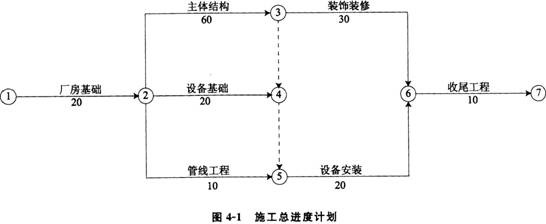

工程项目开工前,承包商编制了施工总进度计划,如图4-1所示(时间单位:d),并得到监理人的批准。
工程项目施工过程中,发生了以下事件。
事件1:厂房基础施工时,地基局部存在软弱土层,因等待地基处理方案导致承包商窝工60个工日、机械闲置4个台班(台班费为1200元/台班,台班折旧费为700元/台班);地基处理产生工料机费用6000元;基础工程量增加50m3(综合单价:420元/米3)。共造成厂房基础作业时间延长6d。
事件2:7月10日-7月11日,用于主体结构的施工机械出现故障;7月12日-7月13日该地区供电全面中断。施工机械故障和供电中断导致主体结构工程停工4d,30名工人窝工4d,一台租赁机械闲置4d(每天1个台班,机械租赁费1500元/d),其他作业未受到影响。
事件3:在装饰装修和设备安装施工过程中,因遭遇台风侵袭,导致进场的部分生产设备和承包商采购尚未安装的门窗损坏,承包商窝工36个工日。业主调换生产设备费用为1.8万元,承包商重新购置门窗的费用为7000元,作业时间均延长2d。
事件4:鉴于工期拖延较多,征得监理人同意后,承包商在设备安装作业完成后将收尾工程提前,与装饰装修作业搭接5d,并采取加快施工措施使收尾工作作业时间缩短2d,发生赶工措施费用8000元。
【问题】
1.分别说明承包商能否就上述事件1~事件4向业主提出工期和(或)费用索赔,并说明理由。
2.承包商在事件1~事件4中得到的工期索赔各为多少天?工期索赔共计多少天?该工程的实际工期为多少天?工期奖(罚)款为多少万元?
3.如果该工程人工工资标准为120元/工日,窝工补偿标准为40元/工日,工程的管理费和利润为工料机费用之和的15%,规费费率和税金率分别为3.5%、3.41%。承包商在事件1~事件4中得到的费用索赔各为多少元?费用索赔总额为多少元?
(费用以“元”为单位,计算结果保留两位小数)
6、某酒店工程,建筑面积28700m2,地下1层、地上15层,现浇筑混凝土框架结构。
建设单位依法进行招标,投标报价执行《建设工程工程量清单计价规范》(GB50500)。共有甲、乙、丙等8家单位参加了工程投标。经过公开开标、评标,最终确定甲施工单位中标。建设单位与甲施工单位按照《建设工程施工合同(示范文本)》签订了施工总承包合同。
合同部分条款约定如下:①本工程合同工期为549d;②本工程采用综合单价计价模式;③包括安全文明施工费的措施费包干使用;④因建设单位责任引起的工程实体设计变更发生的费用予以调整;⑤工程预付款比例为10%。
工程投标及施工过程中,发生了下列事件。
事件1:在投标过程中,乙施工单位在自行投标总价基础上下浮5%进行报价。评标小组经过认真核算,认为乙施工单位报价中的实际费用不符合《建设工程工程量清单计价规范》(GB50500)中不可作为竞争性费用条款的规定而给予废标处理。
事件2:甲施工单位投标报价书情况是:土石方工程量650m3,定额单价人工费为8.40元/米3、材料费为12.00元/米3、机械费1.60元/米3。分部分项工程量清单合价为8200万元,措施费项目清单合价为360万元,暂列金额为50万元,其他项目清单合价为120万元,总包服务费30万元,企业管理费为15%,利润为5%,规费为225.68万元,税金为3.41%。
事件3:甲施工单位与建设单位签订施工总承包合同后,按照《建设工程项目管理规范》(GB/T50326)进行了合同管理工作。
事件4:甲施工单位加强对劳务分包单位的日常管理,坚持开展劳务实名制管理工作。
事件5:施工单位随时将建筑垃圾、废弃包装、生活垃圾等常见固体废物按相关规定进行了处理。
事件6:在基坑施工中,由于正值雨季,施工现场的排水费用比中标价中的费用超出3万元。甲施工单位及时向建设单位提出了签证要求,建设单位不予支持。对此,甲施工单位向建设单位提交了索赔报告。
【问题】
1.事件1中,评标小组的做法是否正确?并指出不可作为竞争性费用的项目分别是什么。
2.事件2中,甲施工单位所报的土石方分项工程综合单价是多少元/米3中标造价是多少万元?工程预付款金额是多少万元?(均需列式计算,答案保留小数点后两位)
3.事件3中,甲施工单位合同管理工作中,应执行哪些程序?
4.事件4中,按照劳务实名制管理要求,在劳务分包单位进场时,甲施工单位应要求劳务分包单位提交哪些资料进行备案?
5.事件5中,施工产生的固体废物的主要处理方法有哪些?
6.事件6中,甲施工单位的索赔是否成立?在建设工程施工过程中,施工索赔的起因有哪些?
相关推荐:2015年监理工程师备考试题专题
