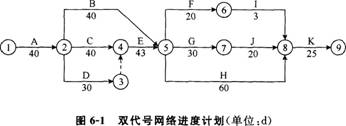

1、某工程施工合同工期为213 d,施工单位拟订的施工双代号网络进度计划如图6-1所示,图中箭线下方数据为工作持续时间。
在工作A完成时,由于设计变更,项目业主提出了增加I、N两项工作的要求。工作I在工作D之后开始,在工作H开始之前结束;工作N在工作F之后开始,在工作J开始之前结束,施工单位对I、N两项工作持续时间的估计值见表6-1。
表6-1工作I、N持续时间估计值单位:d
工作名称 |
最乐观的持续时间 |
最可能的持续时间 |
最悲观的持续时间 |
I |
22 |
31 |
34 |
N |
27 |
30 |
33 |
【问题】
1.图6-1所示的进度计划能否满足合同工期的要求?为什么?该计划中除工作A、K外,还有哪些工作为关键工作?网络计划中关键工作的总时差和自由时差分别为多少天?
2.根据三时估计法确定工作I、N的持续时间期望值,并判断哪一个工作的持续时间期望值更可靠,说明理由。
3.绘制该工程增加工作I、N后的双代号网络进度计划,确定新的计算工期和关键线路(按工作I、N的持续时间期望值确定其持续时间)。
4.为使该工程按原合同工期完工,可以采取哪几种方法缩短计算工期?

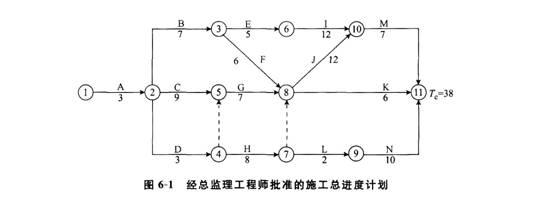

2、某市政工程,项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图6-1所示(时间单位:周),各工作可以缩短的时间及增加的赶工费见表6-1,其中H、I分别为道路的路基、路面工程。
表6-1各工作可以缩短的时间及其增加的赶工费
分部工程名称 |
A |
B |
C |
D |
E |
F |
G |
H |
I |
J |
K |
1 |
M |
N |
可缩短的时间/周 |
0 |
1 |
1 |
1 |
2 |
1 |
1 |
O |
2 |
1 |
1 |
O |
1 |
3 |
增加的赶工费/(万元/周) |
|
0.7 |
1.2 |
1.1 |
1.8 |
0.5 |
0.4 |
|
3.O |
2.O |
1.0 |
|
0.8 |
1.5 |
施工过程中,发生了以下事件。
事件1:开工1周后,建设单位要求将总工期缩短2周,故请监理单位帮助拟订一个合理的赶工方案,以便与施工单位协商。
事件2:建设单位依据调整后的方案与施工单位协商,并按此方案签订了补充协议,施工单位修改了施工总进度计划。在工作H、I施工前,建设单位通过设计单位将此400m的道路延长至600m。
事件3:工作H施工的第1周,监理人员检查发现路基工程分层填土厚度超过规范规定,为保证工程质量,总监理工程师签发了工程暂停令,停止了该部位工程施工。
事件4:施工中由于建设单位提供的施工条件发生变化,导致I、J、K、N四项工作分别拖延1周,为确保工程按期完成,须支付赶工费。如果该项目投入使用,则每周净收益5.6万元。
【问题】
1.针对事件1,如何调整计划才能既实现建设单位的要求又能使支付施工单位的赶工费用最少,说明步骤和理由。
2.事件2中,道路延长后工作H、1的持续时间各为多少周(设工程量按单位时间均值增加)?对修改后的施工总进度计划的工期是否有影响?为什么?
3.事件3中,总监理工程师的做法是否正确?说明理由。总监理工程师在什么情况下可以签发工程暂停令?
4.针对事件4,从建设单位角度出发,是让施工单位赶工合理,还是延期完工合理?为什么?
3、某监理单位承担了一工业项目的施工监理工作。经过招标,建设单位选择了甲、乙施工单位分别承担A、B标段工程的施工,并按照《建设工程施工合同(示范文本)》分别与甲、乙施工单位签订了施工合同。建设单位与乙施工单位在合同中约定,B标段所需的部分设备由建设单位负责采购。乙施工单位按照正常的程序将B标段的安装工程分包给丙施工单位。在施工过程中,发生了如下事件。
事件1:建设单位在采购B标段的锅炉设备时,设备生产厂商提出由自己的施工队伍进行安装更能保证质量,建设单位便与设备生产厂商签订了供货和安装合同,并通知了监理单位和乙施工单位。
事件2:总监理工程师根据现场反馈信息及质量记录分析,对A标段某部位隐蔽工程的质量产生怀疑,随即指令甲施工单位暂停施工,并要求剥离检验。甲施工单位称:该部位隐蔽工程已经专业监理工程师验收,若剥离检验,监理单位需赔偿由此造成的损失并相应延长工期。
事件3:专业监理工程师对B标段进场的配电设备实行检验时,发现由建设单位采购的某设备不合格,建设单位对该设备实行了更换,从而导致丙施工单位停工。因此,丙施工单位致函监理单位,要求补偿其被迫停工所遭受的损失并延长工期。
【问题】
1.请画出建设单位开始设备采购之前该项目各主体之间的合同关系图。
2.在事件1中,建设单位将锅炉设备交由厂商安装的做法是否正确?为什么?
3.在事件1中,若乙施工单位同意由该设备生产厂商的施工队伍安装该设备,监理单位应该如何处理?
4.在事件2中,总监理工程师的做法是否正确?为什么?试分析剥离检验的可能结果及总监理工程师相应的处理方法。
5.在事件3中,丙施工单位的索赔要求是否应该向监理单位提出?为什么?对该索赔事件应如何处理?
4、
某工程项目业主与监理单位签订了施工阶段监理合同,与承包商签订了工程施工承包合同。由于承包商不具备防水施工资质,因此工程施工承包合同约定:地下防水工程可以分包。由于工期紧张,在设计单位仅交付地下室的施工图时,业主就要求承包商进场施工,同时对监理单位提出对设计图纸质量把关的要求。
监理单位为满足业主要求,由专业监理工程师组织编制监理规划,并报送业主。其内容包括:①工程项目概况;②监理工作范围和内容;③项目监理机构的组织形式;④设计方案评选方法及组织设计协调工作的监理措施;⑤因设计图纸不齐全,拟按进度分阶段编写基础、主体、装修工程的施工监理措施;⑥对施工合同进行监督管理。
在承包商尚未确定防水分包单位的情况下,业主代表为保证工期和工程质量,自行选择了一家专业防水施工单位,在尚未签订正式合同的情况下承担防水工程的施工任务,业主以书面形式通知了总监理工程师和承包商,已确定分包单位的进场时间,要求配合施工。
【问题】
1.上述监理规划的编制过程是否有不妥之处?为什么?
2.业主在确定分包单位时有何不妥之处?
3.总监理工程师在接到业主通知后应如何处理?
5、某实行监理的工程,实施过程中发生下列事件。
事件1:建设单位于2012年11月底向中标的监理单位发出监理中标通知书,监理中标价为280万元;建设单位与监理单位协商后,于2013年1月10日签订了委托监理合同。监理合同约定:合同价为260万元;因非监理单位原因导致监理服务期延长,每延长一个月增加监理费8万元;监理服务自合同签订之日起,服务期26个月。
建设单位通过招标确定了施工单位,并与施工单位签订了施工承包合同,合同约定:开工日期为2013年2月10日,施工总工期为24个月。
事件2:由于吊装作业危险性较大,施工项目部编制了专项施工方案,并送现场监理员签收。吊装作业前,起重机司机使用风速仪检测到风力过大,拒绝进行吊装作业。施工项目经理便安排另一名起重机司机进行吊装作业,监理员发现后立即向专业监理工程师汇报,该专业监理工程师回答说:“这是施工单位内部的事情”。
事件3:监理员将施工项目部编制的专项施工方案交给总监理工程师后,发现现场吊装作业起重机发生故障。为了不影响进度,施工项目经理调来另一台起重机,该起重机比施工方案确定的起重机吨位稍小,但经安全检测可以使用。监理员立即将此事向总监理工程师汇报,总监理工程师以专项施工方案未经审查批准就实施为由,签发了停止吊装作业的指令。施工项目经理签收工程暂停令后,仍要求施工人员继续进行吊装。总监理工程师报告了建设单位,建设单位负责人称工期紧迫,要求总监理工程师收回吊装作业暂停令。
事件4:由于施工单位的原因,施工总工期延误5个月,监理服务期达30个月。监理单位要求建设单位增加监理费32万元,而建设单位认为监理服务期延长是施工单位造成的,监理单位对此负有责任,不同意增加监理费。
【问题】
1.指出事件1中建设单位做法的不妥之处,写出正确做法。
2.指出事件2中专业监理工程师做法的不妥之处,写出正确做法。
3.指出事件2和事件3中施工项目经理在吊装作业中的不妥之处,写出正确做法。
4.分别指出事件3中建设单位、总监理工程师在工作中的不妥之处,写出正确做法。
5.事件4中,监理单位要求建设单位增加监理费是否合理?说明理由。
6、某工业建设工程项目建设单位委托了一家监理单位协助组织工程招标并负责施工监理工作。总监理工程师在主持编制监理规划时,安排了一位专业监理工程师负责该建设项目风险分析和相应监理规划内容的编写工作。经过风险识别、评价,按风险量的大小将该项目中的风险归类为大、中、小3类。根据该建设项目的具体情况,监理工程师对建设单位的风险事件提出了风险对策,制定了相应的风险控制措施,见表2-1。
表2-1风险对策及控制措施
序号 |
风险事件 |
风险对策 |
控制措施 |
1 |
通货膨胀 |
风险转移 |
建设单位与承包单位签订固定总价合同 |
续表
序号 |
风险事件 |
风险对策 |
控制措施 |
2 |
承包单位技术、管理水平低 |
风险回避 |
出现问题向承包单位索赔 |
3 |
承包单位违约 |
风险转移 |
要求承包单位提供第三方担保或提供履约担保 |
4 |
建设单位购买的昂贵设备运 输过程中的意外事故 |
风险转移 |
从现金净收人中支出 |
5 |
第三方责任 |
风险自留 |
建立非基金储备 |
通过招标,建设单位与土建承包单位签订了施工合同。设备安装时,监理工程师发现土建承包单位施工的某一设备基础预埋的地脚螺栓位置与设备基座相应的尺寸不符,设备安装单位无法将设备安装到位,造成设备安装单位工期延误和费用损失。经查,土建承包单位是按设计单位的设备基础图施工的,而建设单位采购的是该设备的改型产品,基座尺寸与原设计图纸不符。对此,建设单位决定做出设计变更,按进场设备的实际尺寸重新预埋地脚螺栓,并由原土建承包单位负责实施。
土建承包单位和设备安装单位均依据合同条款的规定提出了索赔要求。
【问题】
1.针对监理工程师提出的风险转移、风险回避和风险自留3种风险对策,指出各自的适用对象(指风险量大小)。分析监理工程师在表中提出的各项风险控制措施是否正确?说明理由。
2.针对建设单位提出的设计变更,说明实施设计变更过程的工作程序。
3.按《建设工程监理规范>>(GB/T 50319)的规定,分别写出土建承包单位和设备安装单位提出索赔要求和总监理工程师处理索赔程序应使用的相关表式。
