您现在的位置:233网校>监理工程师>建设工程监理案例分析>建设工程监理案例分析模拟试题

2016年监理工程师案例分析模考试题及答案(3)

来源:233网校 2016年2月20日
导读: 2016年监理工程师考试将在5月21-22日进行。更多2016年监理工程师考试报考信息及考试试题资料请持续关注233网校监理工程师网。

  【案例四】

  某工程项目,建设单位通过招标选择了一具有相应资质的监理单位承担施工招标代理和施工阶段监理工作,并在监理中标通知书发出后第45天,与该监理单位签订了委托监理合同。之后双方又另行签订了一份监理酬金比监理中标价降低10%的协议。

  在施工公开招标中,有A、B、C、D、E、F、G、H等施工单位报名投标,经监理单位资格预审均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标,而监理单位坚持认为A施工单位有资格参加投标。

  评标委员会由5人组成,其中当地建设行政管理部门的招投标管理办公室主任1人、建设单位代表1人、政府提供的专家库中抽取的技术经济专家3人。

  评标时发现,B施工单位投标报价明显低于其他投标单位报价且未能合理说明理由;D施工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项;其他施工单位的投标文件均符合招标文件要求。

  建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》与该施工单位签订了施工合同。

  工程按期进入安装调试阶段后,由于雷电引发了一场火灾。火灾结束后48小时内,G施工单位向项目监理机构通报了火灾损失情况:工程本身损失150万元;总价值i00万元的待安装设备彻底报废;G施工单位人员烧伤所需医疗费及补偿费预计15万元,租赁的施工设备损坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元的汽车被烧毁。另外,大火扑灭后G施工单位停工5天,造成其它施工机械闲置损失2万元以及必要的管理保卫人员费用支出1万元,并预计工程所需清理、修复费用200万元。损失情况经项目监理机构审核属实。

  【问题】

  1.指出建设单位在监理招标和委托监理合同签订过程中的不妥之处,并说明理由。

  2.在施工招标资格预审中,监理单位认为A施工单位有资格参加投标是否正确?说明理由。

  3.指出施工招标评标委员会组成的不妥之处,说明理由,并写出正确作法。

  4.判别B、D、F、H四家施工单位的投标是否为有效标?说明理由。

  5.安装调试阶段发生的这场火灾是否属于不可抗力?指出建设单位和G施工单位应各自承担哪些损失或费用(不考虑保险因素)?

  【案例五】

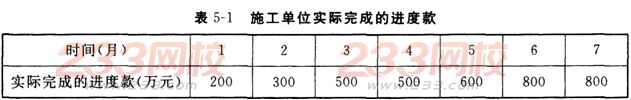

  某实际监理的工程,施工合同价为15000万元,合同工期为18个月,预付款为合同价的20%,预付款自第7个月起在每月应支付的进度款中扣回300万元,直至扣完为止,保留金按进度款的5%从第1个月开始扣除。

  工程施工到第5个月,监理工程师检查发现第3个月浇筑的混凝土工程出现细微裂缝。经查验分析,产生裂缝的原因是由于混凝土养护措施不到位所致,须进行裂缝处理。为此,项目监理机构提出:“出现细微裂缝的混凝土工程暂按不合格项目处理,第3个月已付该部分工程款在第5个月的工程进度款中扣回,在细微裂缝处理完毕并验收合格后的次月再支付”。经计算,该混凝土工程的直接工程费为200万元,取费费率:措施费为直接工程费的5%,间接费费率为8%,利润率为4%,综合计税系数为3.41%。

  施工单位委托一家具有相应资质的专业公司进行裂缝处理,处理费用为4.8万元,工作时间为10天。该工程施工到第6个月,施工单位提出补偿4.8万元和延长10天工期的申请。

  2016年监理工程师案例分析模考试题及答案(3)

  【问题】

  1.项目监理机构在前3个月可签认的工程进度款分别是多少(考虑扣保留金)?

  2.写出项目监理机构对混凝土工程中出现细微裂缝质量问题的处理程序。

  3.计算出现细微裂缝的混凝土工程的造价。项目监理机构是否应同意施工单位提出的补偿4.8万元和延长10天工期的要求?说明理由。

  4.如果第5个月无其他异常情况发生,计算该月项目监理机构可签认的工程进度款。

  5.如果施工单位按项目监理机构要求执行,在第6个月将裂缝处理完成并验收合格,计算第7个月项目监理机构可签认的工程进度款。

  【案例六】

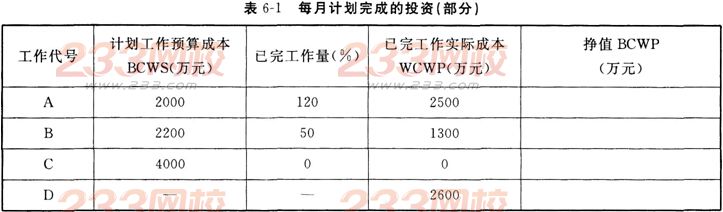

  某工程项目进展到12个月后,对前10个月的成本情况进行了检查,相关信息见表6—1。

  2016年监理工程师案例分析模考试题及答案(3)

  D工作计划第11个月初开始,第12个月末完成,计划工作预算成本累计5000万元;实际进度是第10个月初开始,第11个月末完成;其计划工程量和实际工程量相等,并且每月实际完成的工程量相等。

  【问题】

  1.计算前10个月的计划工作预算成本、已完工作预算成本、已完工作实际成本。

  2.计算第10个月末的成本偏差和进度偏差。

  点击查看>>2016年监理工程师案例分析考试试题 监理工程师考试历年真题

  备考课程:2016通关监理工程师必看 课程免费试听!

  扫二维码下载233网校APP:考试报考、考试试题、试听课程一手掌握!

233网校二维码

相关阅读
登录

新用户注册领取课程礼包

立即注册
返回顶部
