案例三

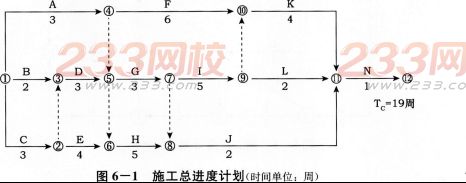

某工程,施工合同中约定:工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度 计划如图6—1所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、I工作为设备安装工程,K、1、J、N工作 为设备调试工作。
施工过程中,发生如下事件:
事件1:合同约定A、C工作的综合单价为700元/m3。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200m3增加到7000m3,C工作的工程量由原来的3600m3减少到2400m3。
事件2:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟定一个合理的赶工方案以便与施工单位洽商,项目监理机构提出的后续工期可以缩短的时间及其赶工费率见表6—1。

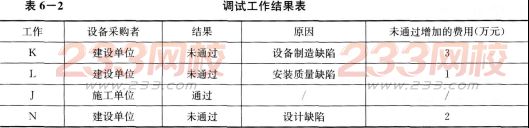

事件3:调试工作结果见表6—2。
问题:
1.事件1中,设计修改后.在单位时间完成工程量不变的前提下,A、C工作的持续时间分别为多少周?对合同总工期是否有影响?为什么?A、C工作的费用共增加了多少?
2.事件2中,项目监理机构如何调整计划才能既实现建设单位的要求又能使赶工费用最少?说明理由。增加的最少赶工费用是多少?
3.对表6—2中未通过的调试工作,根据施工合同进行责任界定,并确定应补偿施工单位的费用。
案例四
某工程,建设单位委托监理单位承担施工阶段的监理任务,总承包单位按照施工合同约定选择了设备安装分包单位。在合同履行过程中发生如下事件:
事件1:工程开工前,总承包单位在编制施工组织设计时认为修改部分施工图设计可以使施工更方便、质量和安全更易保证,遂向项目监理机构提出了设计变更的要求。
事件2:专业监理工程师检查主体结构施工时,发现总承包单位在未向项目监理机构报审危险性较大的预制构件起重吊装专项方案的情况下已自行施工,且现场没有管理人员。
于是,总监理工程师下达了《监理工程师通知单》
事件3:专业监理工程师在现场巡视时,发现设备安装分包单位违章作业,有可能导致发生重大质量事故。总监理工程师口头要求总承包单位暂停分包单位施工,但 总承包单位未予执行。总监理工程师随即向总承包单位下达了《工程暂停令》,总承包单位在向设备安装分包单位转发《工程暂停令》前,发生了设备安装质量事 故。
问题:
1.针对事件1中总承包单位提出的设计变更要求,写出项目监理机构的处理程序。
2.根据《建设工程安全生产管理条例》规定,事件2中起重吊装专项方案需经哪些人签字后方可实施?
3.指出事件2中总监理工程师的做法是否妥当?说明理由。
4.事件3中总监理工程师是否可以口头要求暂停施工?为什么?
5.就事件3中所发生的质量事故,指出建设单位、监理单位、总承包单位和设备安装分包单位各自应承担的责任,说明理由。
