试题六

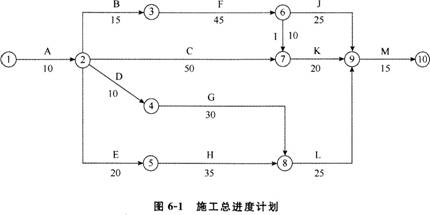

某工程,建设单位与施工单位按《建设工程施工合同》(示范文本)签订了合同,经总监理工程师批准的施工总进度计划如图6-1所示(时间单位:天),各项工作均按最早开始时问安排且匀速施工。
施工过程中发生了如下事件。
事件1:合同约定开工日期前10天,施工单位向项目监理机构递交了书面申请,请求将开工日期推迟5天。理由是,已安装的施工起重机械未通过有资质检验机构的安全验收,需要更换主要支撑部件。
事件2:由于施工单位人员及材料组织不到位,工程开工后第33天上班时工作F才开始。为确保按合同工期竣工,施工单位决定调整施工总进度计划。经分析,各项未完成工作的赶工费率及可缩短时间见表6—1。
表6—1工作的赶工费率及可缩短时间
工作名称 |
C |
F |
G |
H |
I |
J |
K |
1 |
M |
赶工费率/(万元/天) |
0.7 |
1.2 |
2.2 |
0.5 |
1.5 |
1.8 |
1.0 |
1.0 |
2.0 |
可缩短时问/天 |
8 |
6 |
3 |
5 |
2 |
5 |
10 |
6 |
1 |
事件3:施工总进度计划调整后,工作1按期开工。施工合同约定,工作1需安装的设备由建设单位采购,由于设备到货检验不合格,建设单位进行了退换。由此导致施工单位吊装机械台班费损失8万元,1工作拖延9天。施工单位向项目监理机构提出了费用补偿和工程延期申请。
【问题】
1.事件1中,项目监理机构是否应批准工程推迟开工?说明理由。
2.指出图6—1所示施工总进度计划的关键线路和总工期。
3.事件2中,为使赶工费最少,施工单位应如何调整施工总进度计划(写出分析与调整过程)?赶工费总计多少万元?计划调整后工作1的总时差和自由时差为多少天?
4.事件3中,项目监理机构是否应批准费用补偿和工程延期?分别说明理由。
