第五题

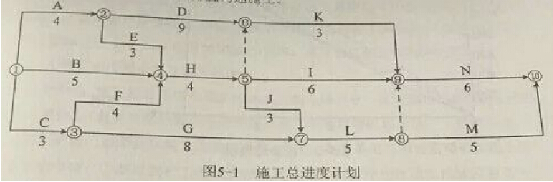

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,经总监理工程师批准的施工总进度计划如图5-1所示(时间单位:月),各项工作均按最早开始时间安排且匀速施工。施工过程中发生如下事件:
事件1:工作C开始后,施工单位向项目监理机构提交了工程变更申请,由于该项工程变更不涉及修改设计图纸,施工单位要求总监理工程师尽快签发工程变更单。
事件2:施工中遭遇不可抗力,导致工作G停工2个月、工作H停工1个月,并造成施工单位20万元的窝工损失,为确保工程按原计划时间完成,产生赶工费15万元。施工单位向项目监理机构提出申请,要求费用补偿35万元,工程延期3个月。

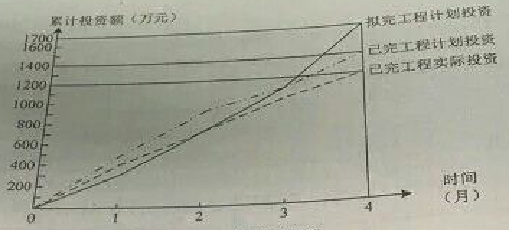

事件3:工程开工后第1-4月拟完成工程计划投资、已完工程计划投资与已完工程实际投资如图5-2所示:
图5-2 投资比较图
问题:
1、确定图5-1施工总进度计划的总工期及关键工作,计算工作G的总时差。
2、针对事件1,写出项目监理机构处理工程变更的程序。
3、事件2中,项目监理机构应批准的费用补偿和工程延期分别为多少?说明理由。
4、针对事件3,指出工程在第4月末的投资偏差和进度偏差(以投资额表示)。
第六题
某工程执行《建设工程工程量清单计价规范》,分部分项工程费合计28150万元,不含安全文明施工费的可计量措施项目费4500万元,其他项目费150万元,规费123万元,安全文明施工费费率为3%(以分部分项工程费与可计量的措施项目费为计算基数),企业管理费费率为20%,利润率为5%,综合税率为3.48%(按营业税计算),人工费80元/工日,吊车使用费3000元/台班。该工程定额工期为50个月。
工程实施过程中发生如下事件:
事件1:施工招标文件中要求的施工工期为38个月,并明确可以增加赶工费用。
事件2:土方开挖时遇到未探明的古墓,项目监理机构下达了工程暂停令,当地文物保护部门随即进驻施工现场开展考古工作。施工单位向项目监理机构提出如下费用补偿申请:① 基坑围护工程损失33万元;②工程暂停导致施工机械闲置费用5.7万元; ③受文物保护部门委托进行土方挖掘与清理工作产生的人工和机械费用7.8万元。
事件3:施工过程中,建设单位提出某分项工程变更,由此增加用工180工日、吊车12台班、材料费16万元,夜间施工增加费8万元,设备保护费3.5万元。
事件4:因工程材料占用施工场地,致使原计划均需使用吊车作业的A、B两项工作的间隔时间由原定的3天增至8天,为此,施工单位向项目监理机构提出补偿5个吊车台班窝工费用的申请。
问题:
1、计算该工程的安全文明施工费和签约合同价。
2、事件1中,施工单位是否可以提出增加赶工费用?说明理由,赶工费用应由哪几部分构成?
3、逐项指出事件2中发生的费用是否应给予补偿并说明理由,项目监理机构应批准的费用补偿总额是多少万元?
4、针对事件3,计算因工程变更增加的分项工程费用。
5、事件4中,项目监理机构是否应批准施工单位的费用补偿申请?说明理由。
