第一节 合同管理任务和方法(2分)

合同管理贯穿于工程项目全过程,是工程项目管理的核心。

一、招标采购阶段的管理任务和方法

(一)开展建设工程项目招标采购的总体策划

(二)根据标准文本编制招标文件和合同条件

(三)细化项目参建各相关方的合同界面管理

(四)合理选择适合建设工程特点的合同计价方式

根据计价方式不同,有单价合同、总价合同和成本加酬金合同等不同计价方式。

1.单价合同

应付工程款=实际完成工程量×单价。在工程"价"和"量"方面的风险分配对合同双方均显公平。

【优点】多适用于在发包时施工工程内容和工程量尚不能明确确定的情况,发包单位可以在设计工作尚未完成、工程量清单尚未确定、工作内容无需完整详尽约定的情况下就开始施工招标,投标人只需对所列内容报出单价,从而缩短招投标时间,利于尽早开工。

投标书中明显的数字计算错误,业主有权利先修改在评标,当总价和单价计算结果不一致,以单价为准修正总价。(补充)

【缺点】需要在施工过程中协调工作内容、测量核实完成的工程量;且实际应付工程款可能超过估算,控制投资难度较大。

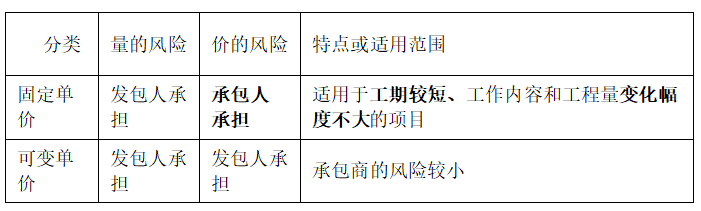

单价合同又可分为固定单价合同和可变单价合同两种形式。


【模拟题单选题】固定单价合同适用于(  )的项目。

A.工期长,工程量变化幅度较大

B.工期长,工程量变化幅度不太大

C.工期短,工程量变化幅度不太大

D.工期短,工程量变化幅度较大

【233网校答案】C

【233网校解析】固定单价合同适用于适用于工期较短、工作内容和工程量变化幅度不大的项目。

【2017年一级建造师单选题】关于单价合同中承包商风险的说法,正确的是(  )。

A.单价合同中承包商存在工程量方面的风险

B.固定单价合同条件下,承包商存在通货膨胀带来的单价上涨的风险

C.单价合同中承包商存在投标总价过低方面的风险

D.变动单价合同下,承包商存在通货膨胀带来的单价上涨的风险

【233网校答案】B

【2019年一级建造师多选题】关于单价合同的说法,正确的有(  )。

A.投标报价单中总价和单价计算结果不一致时,以单价为准调整总价

B.对于投标书中出现明显的数字计算错误,业主有权利先作修改再评

C.采用单价合同时,业主和承包人都不担心存在工程量方面的风险

D.采用变动单价合同时,承包人的风险相对较小

E.采用固定单价合同时,业主招标准备时间较长

【233网校答案】ABCD

2.总价合同

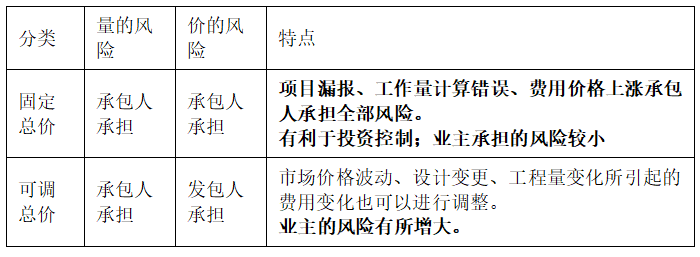

总价合同,也称总价包干合同,总价合同包括固定总价和可调总价两种形式。


(1) 固定总价合同

【优缺点】承包商几乎承担了工作量及价格变动的全部风险,如项目漏报、工作量计算错误、费用价格上涨等,因此,原包商在报价时应对价格变动因素以及不可预见因素做充分的估计。对业主而言,在合同签订时就可以基本确定项目总投资额。有利于投资控制;通过把风险分配给承包商,业主承担的风险较小。

【适用范围】固定总价合同一般适用于工程范围和任务明确,工程设计图纸完整详细,承包商了解现场条件、能准确确定工程量及施工计划,施工期较短、价格波动不大的项目。

【问题】固定总价合同价格是否可以调整?

【233网校答案】可以调整。固定总价合同中也可约定,在工作范围较之合同规定发生变化、工程变更超过一定幅度等特殊情况下可以对合同价格进行调整。

(2)可调总价合同又称变动总价合同

【优缺点】在合同执行过程中,因市场价格波动等原因而使工程所使用的人员、设备、材料成本增加时,可以按照合同约定对合同总价进行相应的调整;一般设计变更、工程量变化和其他工程条件变化所引起的费用变化也可以进行调整。因此,市场价格变动等风险由业主承担,与固定总价合同相比,在一定程度上降低了承包商的风险,但对业主而言,突破合同既定价格的风险有所增大。

(2)可调总价合同又称变动总价合同

【适用范围】在工程施工承包招标时,施工期限一年左右的项目可考虑采用固定总价合同,以签订合同时的单价和总价为准,物价上涨等风险由承包商承担;对建设周期一年半以上的工程项目,则应考虑施工期间市场价格等的变化,宜采用可调总价合同。

【2015年一级建造师单选题】采用固定总价合同,承包商需承担一定风险,下列风险中,属于承包商价格风险的是(  )。

A.设计深度不够造成的误差

B.工程量计算错误

C.工程范围不确定

D.漏报计价项目

【233网校答案】D

【2018年一级建造师多选题】采用固定总价合同时,承包商承担的价格风险有(  )。

A.漏报计价项目

B.报价计算错误

C.工程范围不确定

D.工程量计算错误

E.物价和人工费上涨

【233网校答案】ABE

【2015年一级建造师单选题】采用工程总承包模式的大型建设工程项目,建设周期三年,其合同计价方式一般采用(  )。

A.固定总价合同

B.单价合同

C.成本加酬金合同

D.变动总价合同

【233网校答案】D

【2017年一级建造师多选题】关于总价合同的说法,正确的有(  )。

A.当施工内容及有关条件未发生变化时,业主付给承包商的价款总额不变

B.采用总价合同的前提是施工图设计完成,施工任务和范围比较明确

C.总价合同中业主风险较大、承包人风险较小

D.总价合同中可约定在发生设计变更时对合同价格进行调整

E.总价合同在施工进度上能够调动承包人的积极性

【233网校答案】ABDE

3.成本加酬金合同

成本加酬金合同,也称为成本补偿合同或成本加成合同。

【适用范围】通常仅适用于工程复杂,工程技术、结构方案难以预先确定,时间特别紧迫(如抢险救灾)的项目。

【对承包商的优点】采用这种合同,承包商利润有保证,价格变化或工程量变化的风险基本都由业主承担。但承包商往往缺乏降低成本的激励,还可能通过提高工程成本而增加自身利润,不利于业主的投资控制。

【对业主的优点】该合同计价方式可以简化招标、节省时间,不需等到设计图纸完成后才开始招标和施工,实现设计和施工工作的搭接。有利于缩短工期。

成本加酬金合同还可分为成本加固定酬金合同、成本加固定百分比酬金合同、成本加可变酬金合同等形式。

【2015年一级建造师多选题】下列成本加酬金合同的优点中,对业主有利的有(  )。

A.可以确定合同工程内容,工程量及合同终止时间

B.可以通过分段施工缩短施工工期

C.可以通过最高限价约束工程成本,转移全部风险

D.可以利用承包商的施工技术专家帮助改进设计的不足

E.可以较深入介入和控制工程施工和管理

【233网校答案】BDE

【233网校解析】DE也是正确的,成本加酬金合同更多是基于对承包商的一种信任,所以属于成本加酬金合同的优点。

本内容来自233网校监理工程师唐忍老师《建设工程合同管理》精讲班课程视频培训内部资料,版权归233网校,禁止转载。

添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
