2020年监理工程师《建设工程进度控制(土建)》免费视频讲解:建设工程进度控制的概念(一)
授课老师:车龙兰
第一章第一节建设工程进度控制的概念(一)
流水强度
流水强度是指流水施工的某施工过程(专业工作队)在单位时间内所完成的工程量【17S】,也称为流水能力或生产能力。例如,浇筑混凝土施工过程的流水强度是指每工作班浇筑的混凝土立方数。
式中 V——某施工过程(队)的流水强度;
Ri——投入该施工过程中的第i种资源量(施工机械台数或工人数);
Si——投入该施工过程中第i种资源的产量定额;
X——投入该施工过程中的资源种类数。
【习题】流水施工中某施工过程(专业工作队)在单位时间内所完成的工程量称为( )。
A.流水段
B.流水强度
C.流水节拍
D.流水步距
【233网校答案】B
(二)空间参数
空间参数是表达流水施工在空间布置上开展状态的参数,通常包括工作面和施工段。
1. 工作面
工作面是指供某专业工种的工人或某种施工机械进行施工的活动空间。
2. 施工段
将施工对象在平面或空间上划分成若干个劳动量大致相等的施工段落,称为施工段或流水段。施工段的数目一般用“m”表示,它是流水施工的主要参数之一。
(1)划分施工段的目的
划分施工段的目的就是为了组织流水施工。
(2)划分施工段的原则
由于施工段内的施工任务由专业工作队依次完成,因而在两个施工段之间容易形成一个施工缝。同时,由于施工段数量的多少,将直接影响流水施工的效果。为使施工段划分得合理,一般应遵循下列原则:
1)同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过10%~15%;
2)每个施工段内要有足够的工作面,以保证相应数量的工人、主要施工机械的生产效率,满足合理劳动组织的要求;
3)施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性;
4)施工段的数目合适。过多,会降低施工速度,延长工期;过少,不利于充分利用工作面,可能造成窝工;
5)对于多层建筑物、构筑物或需要分层施工的工程,应既分施工段,又分施工层,各专业工作队依次完成第一施工层中各施工段任务后,再转入第二施工层的施工段上作业,依此类推。以确保相应专业队在施工段与施工层之间,组织连续、均衡、有节奏地流水施工。
【习题】以下关于划分施工段的原则的说法,正确的是( )。
A.同一专业工作队在各个施工段上的劳动量应大致相等
B.不必保证建筑结构的完整性
C.施工段的界线应尽可能与结构界线相吻合
D.对于多层建筑物只能在平面上划分施工段
E.施工段只要满足专业工作队对工作面的要求即可
【233网校答案】AC
(三)时间参数
时间参数是表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期等。
1. 流水节拍
流水节拍是指在组织流水施工时,某个专业工作队在一个施工段上的施工时间,以符号“t”表示。
2. 流水步距
流水步距是指组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的最小间隔时间,以符号“K”表示。【18S】
3. 流水施工工期
流水施工工期是指从第一个专业工作队投入流水施工开始,到最后一个专业工作队完成流水施工为止的整个持续时间,可用符号“T”表示。

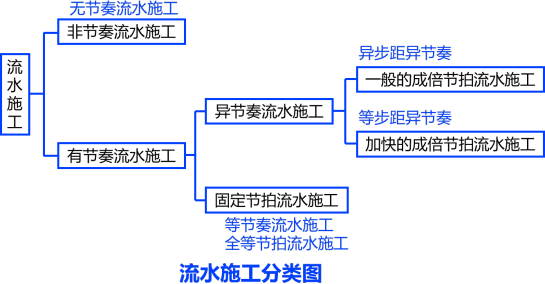

三、流水施工的基本组织方式
流水施工的特点 | |||
非节奏 【19S】 | 有节奏 每一个施工过程在各个施工段上的流水节拍都各自相等 | ||
异节奏 | 等节奏 | ||
异步距异节奏 | 等步距异节奏 | ||

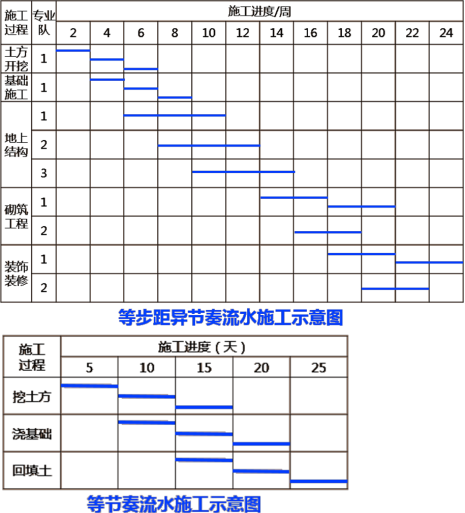

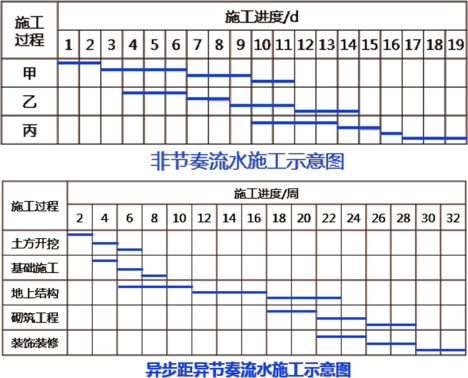

非节奏流水施工具有以下特点:【18M】 (1)各施工过程在各施工段的流水节拍不全相等; (2)相邻施工过程的流水步距不尽相等; (3)专业工作队数等于施工过程数; (4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间 | 又叫一般的成倍节拍流水施工。意思就是,每个施工过程只能有一个专业工作队 | 加快的成倍节拍流水施工的特点如下:【17M】 (1)同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系; (2)相邻专业工作队的流水步距相等,且等于流水节拍的最大公约数(K); (3)专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目; (4)各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间【18S】 | 一种最理想的流水施工方式 ,其特点如下: (1)所有施工过程在各个施工段上的流水节拍均相等; (2)相邻施工过程的流水步距相等,且等于流水节拍; (3)专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务; (4)各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间 |
【习题】建设工程组织非节奏流水施工的特点有( )。
A.各专业工作队不能在施工段上连续作业
B.相邻施工过程的流水步距不尽相等
C.各施工段的流水节拍相等
D.专业工作队数等于施工过程数
E.施工段之间没有空闲时间
【233网校答案】BD
