2015年监理工程师《投资控制》第五章冲刺讲义:第6节

来源:233网校 2015年1月21日

第六节 合同价款期中支付

  一、预付款
  (一)预付款的支付
  (1)预付款的额度。包工包料工程的预付款的支付比例不得低于签约合同价(扣除暂列金额)的10%,不宜高于签约合同价(扣除暂列金额)的30%。
  对重大工程项目,按年度工程计划逐年预付。实行工程量清单计价的工程,实体性消耗和非实体性消耗部分应在合同中分别约定预付款比例(或金额)。
  (2)预付款的支付时间。承包人应在签订合同或向发包人提供与预付款等额的预付款保函后向发包人提交预付款支付申请。发包人应在收到支付申请的7天内进行核实后向承包人发出预付款支付证书,并在签发支付证书后的7天内向承包人支付预付款。发包人没有按合同约定按时支付预付款的,承包人可催告发包人支付;发包人在预付款期满后的7天内仍未支付的,承包人可在付款期满后的第8天起暂停施工。发包人应承担由此增加的费用和延误的工期,并应向承包人支付合理利润。
  (二)预付款的扣回
  承包人的预付款保函的担保金额根据预付款扣回的数额相应递减,发包人应在预付款扣完后的14天内将预付款保函退还给承包人。
  预付的工程款扣回方式有以下几种:
  (1)
  在承包人完成金额累计达到合同总价一定比例(双方合同约定)后,采用等比率或等额
  扣款的方式分期抵扣。
  有些工程工期较短、造价较低,就无需分期扣还;有些工期较长,如跨年度工程,其预付款的占用时间很长,根据需要可以少扣或不扣。
  (2)从未完施工工程尚需的主要材料及构件的价值相当于工程预付款数额时起扣,从每次中间结算工程价款中,按材料及构件比重抵扣工程预付款,至竣工之前全部扣清。其基本计算公式如下:
  ①起扣点的计算公式

  式中T——起扣点,即工程预付款开始扣回的累计已完工程价值;
  P——承包工程合同总额;
  M——工程预付款数额;
  N——主要材料及构件所占比重。

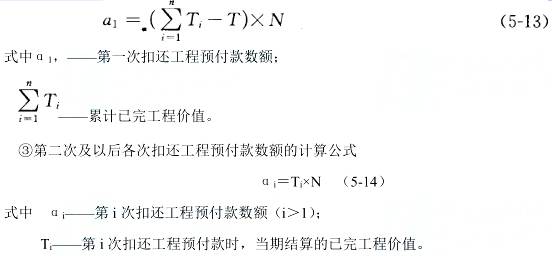

  ②第一次扣还工程预付款数额的计算公式


相关链接:2015年监理工程师《投资控制》冲刺讲义汇总
