成倍节拍流水施工包括:一般的成倍节拍流水施工和加快的成倍节拍流水施工。
为了缩短流水施工工期,一般均采用加快的成倍节拍流水施工方式。
(一)加快的成倍节拍流水施工的特点
①同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;
②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K);
③专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;
④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
(二)加快的成倍节拍流水施工工期
加快的成倍节拍流水施工工期T可按下式计算:
T=(m+n'-1)K+∑G十∑Z-∑C
式中n'——专业工作队数目,其余符号如前所述。

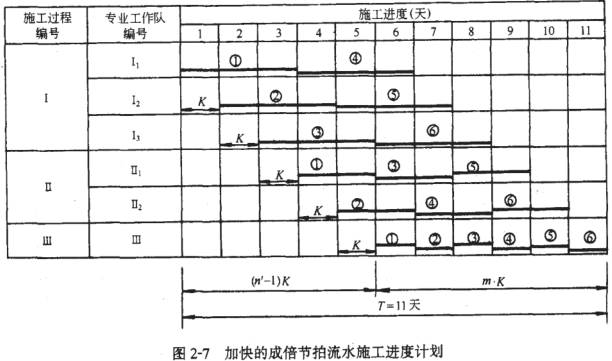

例如,某分部工程组织流水施工。施工过程数目n=3,流水节拍分别为3天、2天、1天,施工段数目m=6,没有间歇和插入时间。流水施工计划如图2-7所示
途中专业工作队数目n'=3+2+1=6;流水步距K=1;组织间歇Z=0;工艺间歇G=0;提前插入时间C=0。
流水施工工期为:
T=(m+n'-1)K+∑G十∑Z-∑C=(6+6-1)×1+0+0-0=11天;
(三)成倍节拍流水施工示例
某建设工程由四幢大板结构楼房组成,每幢楼房为一个施工段,施工过程划分为基础工程、结构安装、室内装修和室外工程4项,组织加快的成倍节拍流水施工,计算流水步距和工期。
计算步骤:
(1)计算流水步距
流水步距等于流水节拍的最大公约数:
K=min[5,10,10,5]=5
(2)确定专业工作队数目
每个施工过程成立的专业工作队数目可按下式计算:bj=tj/K (2-7)
式中bj——第j个施工过程的专业工作队数目;
tj——第/个施工过程的流水节拍;
K——流水步距。
各施工过程的专业工作队数目分别为:
I——基础工程:bⅠ=5/5=1
Ⅱ——结构安装:bⅡ=10/5=2
Ⅲ——室内装修:bⅢ=10/5=2
Ⅳ——室外工程:bⅣ=5/5=1
专业工作队总数:n=(1+2+2+1)=6
(3)绘制加快的成倍节拍流水施工进度计划图
加快的成倍节拍流水施工进度计划如图2-9所示。
(4)确定流水施工工期
流水施工工期为:T=(m+n’-1)K=(4+6-1)×5=45(周)
与一般的成倍节拍流水施工进度计划比较,加快的成倍节拍流水施工使总工期缩短了15周。
【例题7】建设工程组织流水施工时,相邻专业工作队之间的流水步距相等,且施工段之间没有空闲时间的是( )。
A.非节奏流水施工和加快的成倍节拍流水施工
B.一般的成倍节拍流水施工和非节奏流水施工
C.固定节拍流水施工和加快的成倍节拍流水施工
D.一般的成倍节拍流水施工和固定节拍流水施工
答案:C
解析:固定节拍流水施工和加快的成倍节拍流水施工。
【例题8】某分部工程有4个施工过程,各分为6个施工段组织加快的成倍节拍流水施工。各施工过程在各施工段上的流水节拍分别为6、4、6、4天,则专业工作队数和工期应为( )。
A.6个和20天
B.8个和26天
C.10个和30天
D.12个和36天
答案:C
解析:(P27)流水步距等于流水节拍的最大公约数2;
专业工作队数=6/2+4/2+6/2+4/2=10
工期=T=(m+n-1)K=(6+10-1)×2=30天
