第三章 网络计划技术

  第三章考试大纲:
  1.双代号、单代号网络图的绘制规则和绘制方法
  2.网络计划时间参数的计算
  3.关键线路和关键工作的确定
  4.双代号时标网络计划的绘制与应用
  5.工程网络计划优化
  6.单代号搭接网络计划和多级网络计划
  本讲内容
  第一节基本概念
  第二节网络图的绘制
  第三节网络图时间参数的计算
  时间参数的概念;
  双代号网络计划时间参数的计算:按工作计算法

第一节 基本概念

  一、网络图和工作
  网络图是由箭线和节点组成,用来表示工作流程的有向、有序网状图形。
  网络图中的工作是计划任务按需要粗细程度划分而成的、消耗时间或同时也消耗资源的一个子项目或子任务。工作可以是单位工程;也可以是分部工程、分项工程;
  网络图有双代号网络图和单代号网络图两种。
  双代号网络图又称箭线式网络图,它是以箭线及其两端节点的编号表示工作;
  同时,节点表示工作的开始或结束以及工作之间的连接状态。
  单代号网络图又称节点式网络图,它是以节点及其编号表示工作,箭线表示工作之间的逻辑关系。
  网络图中的节点编号严禁重复,每一箭线上箭尾节点编号小于箭头节点编号。
  在双代号网络图中,有时存在虚箭线,称为虚工作。
  虚工作既不消耗时间,也不消耗资源。
  虚工作主要用来表示相邻两项工作之间的逻辑关系。为了避免两项工作编号重
  复,也需要用虚工作加以区分。

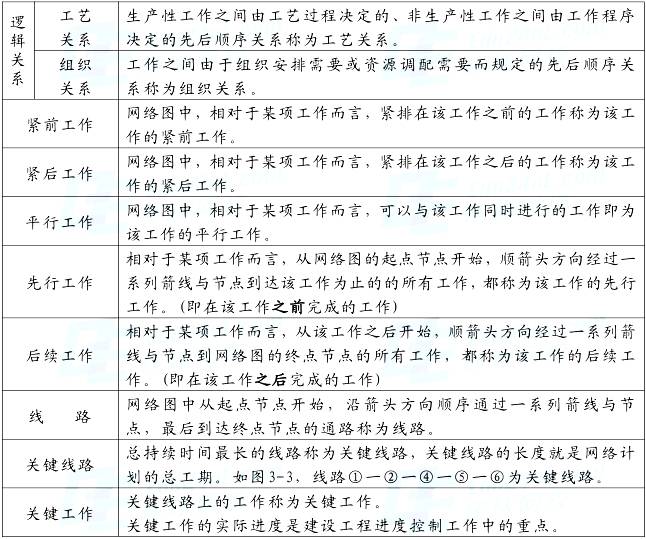

  在单代号网络图中,虚拟工作只能出现在网络图的起点节点或终点节点处。
