  3.确定关键线路和关键工作
  在双代号网络计划中,关键线路上的节点称为关键节点。关键工作两端的节点必为关键节点,但两端
  为关键节点的工作不一定是关键工作。
  1)当网络计划的计划工期等于计算工期时,关键节点的最早时间与最迟时间必然相等。
  2)还要满足下列判别式:
  ETi+Di-j=ETj
  或
  LTi+Di-j=LTj
  即:箭尾节点最早时间+持续时间=箭头节点最早时间
  或:箭尾节点最迟时间+持续时间=箭头节点最迟时间
  3.确定关键线路和关键工作
  在双代号网络计划中,关键线路上的节点称为关键节点。关键工作两端的节点必为关键节点,但两端为关键节点的工作不一定是关键工作。
  1)当网络计划的计划工期等于计算工期时,关键节点的最早时间与最迟时间必然相等。
  2)还要满足下列判别式:
  ETi+Di-j=ETj
  或
  LTi+Di-j=LTj
  即:箭尾节点最早时间+持续时间=箭头节点最早时间
  或:箭尾节点最迟时间+持续时间=箭头节点最迟时间
  4.关键节点的特性
  在双代号网络计划中,当计划工期等于计算工期时,关键节点具有以下一些特性, 掌握好这些特性,有助于确定工作的时间参数。(详见P54)
  (1)开始节点和完成节点均为关键节点的工作,不一定是关键工作;(图3-22工作1-4)
  (2)以关键节点为完成节点的工作,其总时差和自由时差必然相等;(图3-22工作1-4)
  (3)当两个关键节点间有多项工作,且工作间的非关键节点无其他内向箭线和外向箭线时,则两个关键节点间的各项工作的总时差相等。(图3-22工作1-2和工作2-7)
  (4)当两个关键节点间有多项工作,且工作间的非关键节点有外向箭线而无其他内向箭线时,则两个关键节点间的各项工作的总时差不一定相等。(图3-22工作3-5和工作5-7)
  【例题1】当双代号网络计划的计算工期等于计划工期时,以关键节点为完成节点的工作的( )。
  B.自由时差为零
  D.时间间隔最小
  A.总时差最小
  C.自由时差等于总时差
  答案:C
  解析:以关键节点为完成节点的工作,其总时差和自由时差必然相等。例如教材图3-22所示网络计划中,工作1-4的总时差和自由时差均为2。
  【例题2】某工程双代号网络计划中各节点的最早时间与最迟时间如下图所示,该计划表明 ()。

2015年监理工程师《进度控制》第三章冲刺讲义:第3节

  A.工作1-3的自由时差为1
  B.工作4-5为关键工作
  C.工作4-6为关键工作
  D.工作5-8的总时差为零
  E.工作7-8的自由时差为2
  答案:B、E
  解析:A错。工作1-3的自由时差=4-(0+4)=0≠1。
  B对。两端节点的最早时间=最迟时间,即5=5,11=11;且5+6=11。
  C错。工作4-6不是关键工作。两端节点的最早时间=最迟时间,但5+3≠11。
  D错。工作5-8的总时差=19-(11+5)=3≠0
  E对。工作7-8的自由时差=19(11+6)=2
  (三)标号法

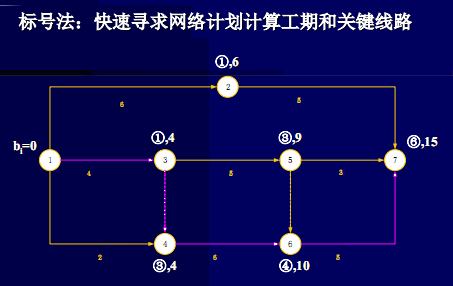

  标号法是—种快速寻求网络计算工期和关键线路的方法。它利用按节点计算法的基本原理,对网络计划中的每—个节点进行标号,然后利用标号值确定网络计划的计算工期和关键线路。标号法的计算过程如下。
  (1)网络计划起点节点的标号值为零。
  (2)其他节点的标号值计算:bj=max{bi+Di-j}
  (3-25)
  当计算出节点的标号值后,应该用其标号值及其源节点对该节点进行双标号。
  (3)网络计划的计算工期就是网络计划终点节点的标号值。
  (4)关键线路应从网络计划的终点节点开始,逆着箭线方向按源节点确定。

2015年监理工程师《进度控制》第三章冲刺讲义:第3节

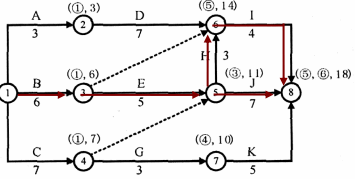

  【例题3】在下图所示的双代号网络计划中,关键线路有( )条。

2015年监理工程师《进度控制》第三章冲刺讲义:第3节

  A.1
  B.2
  C.3
  D.4
  答案:B
  解析::双代号网络计划关键工作的判定方法:
  1)标号法:

2015年监理工程师《进度控制》第三章冲刺讲义:第3节

  2)直接观察法:将各条线路上工作的持续时间分别求和,取最大者即为关键线路。
  A-D-I:3+7+4=14
  B-E-J:6+5+7=18
  C-H-I:7+3+4=14
  B-E-H-I:6+5+3+4=18;
  C-G-K:7+3+5=15
  还有:B-I=10;C-J=14
  【例题4】在工程双代号网络计划中,某项工作的最自由时差是指其( )。
  A.完成节点的最迟时间与工作最早完成时间之差
  B.开始节点的最早时间与完成节点的最早时间之差
  C.完成节点的最早时间与工作最早完成时间之差
  D.开始节点的最迟时间与完成节点的最早时间之差
  答案:C
  解析:自由时差=
  工作完成节点最早时间-该工作最早完成时间
  即:FF=ETj-EFi-j
  或者,FF=ETj-(ETi+Di-j)
  因为EFi-j=ETi+Di-j
  双代号网络计划小结:
  1.本部分为历年考试重点部分。
  2.本部分考点与题型:
  (1)网络计划时间参数的概念
  (2)时间参数(包括节点参数、工作参数)的计算
  (3)网络计划关键线路的条数
