第二章 流水施工原理
考点一:流水施工参数
流水施工参数是表达各施工过程在时间和空间上的开展情况及相互依存关系的参数,包括工艺参数、空间参数和时间参数。
(一)工艺参数
工艺参数主要是用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。
1.施工过程
根据施工组织及计划安排需要而将计划任务划分成的子项称为施工过程。
施工过程的数目一般用 n 来表示,它是流水施工的主要参数之一。根据性质和特点不同,施工过程一般分为三类,即建造类施工过程、运输类施工过程和制备类施工过程。
①建造类施工过程,是指在施工对象的空间上直接进行砌筑、安装与加工,最终形成建筑产品的施工过程。
②运输类施工过程,是指将建筑材料、各类构配件、成品、制品和设备等运到工地仓库或施工现场使用地点的施工过程。
③制备类施工过程,是指为了提高建筑产品生产的工厂化、机械化程度和生产能力而形成的施工过程。如砂浆、混凝土、各类制品、门窗等的制备过程和混凝土构件的预制过程。
运输类与制备类施工过程一般不占有施工对象的工作面,故一般不列入流水施工进度汁划之中。只有当其占有施工对象的工作面,影响工期时,才列入施工进度计划之中。
2.流水强度
流水强度是指流水施工的某施工过程(专业工作队)在单位时间内所完成的工程量,也称为流水能力或生产能力。
(二)空间参数
空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。通常包括工作面和施工段。
1.工作面
工作面是指供某专业工种的工人或某种施工机械进行施工的活动空间。
2.施工段
将施工对象在平面或空间上划分成若干个劳动量大致相等的施工段落,称为施工段或流水段。施工段的数目一般用 m 表示,它是流水施工的主要参数之一。
划分施工段的目的:就是为了组织流水施工。
(三)时间参数
(1)流水节拍
流水节拍是指在组织流水施工时,某个专业工作队在一个施工段上的施工时间。流水节拍的确定方法:定额计算法,经验估算法。
(2)流水步距
流水步距是指组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的最小间隔时间,流水步距一般用 kj,j+1 来表示,其中 j(j=1,2,…n-1)为专业工作队或施工过程的编号。
流水步距的数目取决于参加流水的施工过程数。如果施工过程数为 n 个,则流水步距的总数为 n-1 个。
(3)流水施工工期
流水施工工期是指从第一个专业工作队投入流水施工开始,到最后一个专业工作队完成流水施工为止的整个持续时间。由于一项建设工程往往包含有许多流水组,故流水施工工期一般均不是整个工程的总工期。
考点二:固定节拍流水施工
(一)固定节拍流水施工的特点:
(1)所有施工过程在各个施工段上的流水节拍均相等;
(2)相邻施工过程的流水步距相等,且等于流水节拍;
(3)专业工作队数等于施工过程数;
(4)各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。

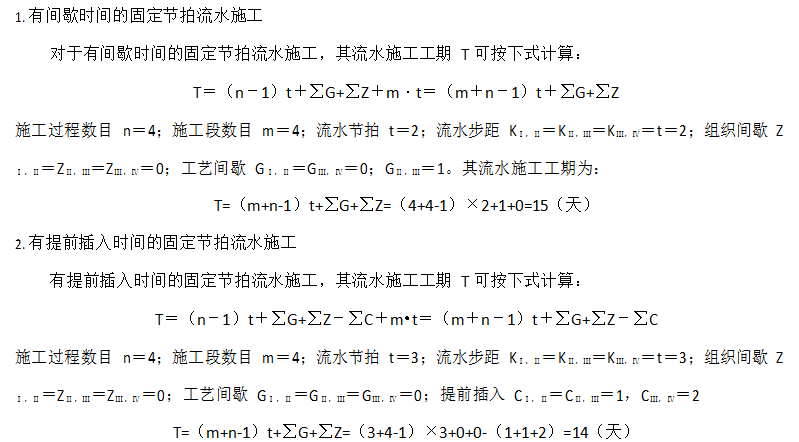

(二)固定节拍流水施工工期
考点三:成倍节拍流水施工
成倍节拍流水施工是保持同一施工过程各施工段的流水节拍相等;并使某些施工过程的流水节拍成为其他施工过程流水节拍的倍数。
成倍节拍流水包括:一般的成倍节拍流水施工;加快的成倍节拍流水施工。为了缩短流水施工工期, 一般均采用加快的成倍节拍流水施工方式。
(一)加快的成倍节拍流水施工的特点
(1)同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;
(2)相邻专业工作队的流水步距相等,且等于流水节拍的最大公约数;
(3)专业工作队数大于施工过程数;
各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
(三)成倍节拍流水施工示例
某建设工程由四幢大板结构楼房组成,每幢楼房为一个施工段,施工过程划分为基础工程、结构安装、室内装修和室外工程 4 项,其流水节拍分别为:5 周、10 周、10 周、5 周。

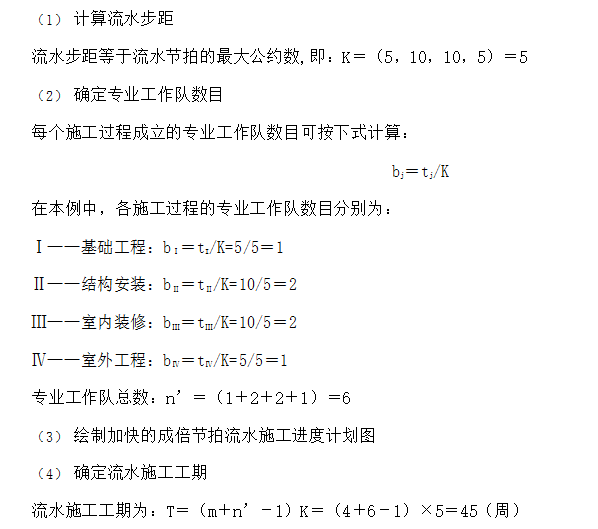

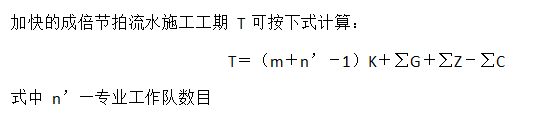

上例按加快的成倍节拍流水施工工期计算
与一般的成倍节拍流水施工进度计划比较,加快的成倍节拍流水施工使总工期缩短了 15 周。
