21、
监理工程师应对承包单位申报的已完分项工程量进行核实,在( )检查验收后,签发工程进度款支付凭证。
A.质量监理人员
B.专业监理技术人员
C.总监理工程师
D.现场监理人员
22、
不属于香蕉曲线比较法主要作用的是( )。
A.预测后期工程进展趋势
B.定期比较工程项目的实际进度与计划进度
C.按该工作已完成任务量比例进行标定
D.合理安排工程项目进度计划
23、
对直方图的分布位置与质量控制标准的上下限范围进行比较时,实际质量特性分布( ),说明加工过于精细,不经济。
A.偏下限
B.充满上下限
C.超出上下限
D.在质量标准要求界限中间,但两边余地太大
24、
某混凝土结构工程,合同计划价为1000万元。5月底拟完成合同计划价的80%,实际完成合同计划价的70%,5月底实际结算工程款750万元,则5月底的投资偏差和进度偏差分别为( )。
A.节约100万元、超前50万元
B.超支50万元、拖后100万元
C.超支100万元、超前50万元
D.节约50万元、拖后100万元
25、
具有审查全面、细致、审查效果好等优点,但只适宜于规模较小,工艺较简单的工程预算审查的方法是( )。
A.对比审查法
B.分组计算审查法
C.逐项审查法
D.标准预算审查法
26、
某公司拟投资建设一个工业项目,希望建成后在6年内收回全部贷款的复本利和,预计项目每年能获利100万元,银行贷款的年利率为5.76%,则该项目的总投资应控制在( )万元范围以内。
A.495.46
B.335.46
C.412.56
D.321.45
27、
监理单位受业主的委托进行建设工程设计监理时,应( )。
A.确定设计委托方式及设计合同形式
B.编制指导性施工总进度计划并控制其实施
C.落实项目监理机构中专门负责设计进度控制的人员
D.建立健全设计技术经济定额及设计工作责任制
28、
工程网络计划的费用优化是指寻求( )的过程。
A.资源使用均衡时工程总成本最低
B.工期固定条件下工程总成本最低
C.总成本最低时的工期安排
D.工程总成本固定条件下最短工期安排
29、

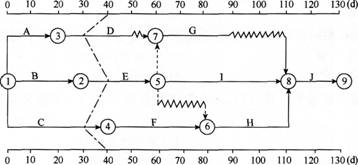

某工程项目双代号时标网络计划如图所示,在计划执行到第40天下班时刻检查时,其实际进度如图前锋线所示,则下列说法错误的是( )。
A.工作D实际进度拖后10d
B.工作E实际进度正常
C.工作C实际进度拖后10d
D.工作F和工作H开始时间推迟20d
30、
对于某些工程质量缺陷,可能涉及的技术领域比较广泛,或问题很复杂,有时仅根据合同规定难以决策,这时可选择最适用工程质量事故处理方案的辅助方法是( )。
A.试验验证
B.定期观测
C.专家论证
D.方案比较
