1.已知时标网络计划的前锋线进行实际进度与计划进度比较如图所示,则( )。
A.第五天检查时,发现A还没有完成工作
B.第五天检查时,发现B已完成工作
C.第五天检查时,发现D已开工一天
D.第五天检查时,发现C已进行二天
【正确答案】D
【答案解析】本题考查的是前锋线比较法。工作实际进展位置点落在检查日期左侧,表明该工作实际进度拖后,落在检查日期右侧,表明该工作实际进度超前,与检查日期重合,表明该工作实际进度与计划进度一致。本题A已经完成,B落后一天,还没有完成,C按计划进度,已经开始2天,D落后2天,还没有开始。

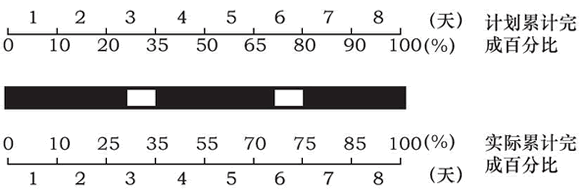

2.某工作计划进度与实际进度如下图所示,从图中可获得的正确信息有( )。
A.第4天至第5天的实际进度为匀速进展
B.第3天至第6天的计划进度为匀速进展
C.实施过程中实际停工累计0.5天
D.第4天实际工作量与计划工作量相同
E.第8天结束时该工作已按计划完成
【正确答案】BDE
【答案解析】本题考查的是横道图比较法。选项A,第四天实际进度:55%-35%=20%,第五天实际进度:70%-55%=15%,为非匀速进展。选项C,图中两个空白的地方,就是停工的日期,停工超过了0.5天。
3.某工作的计划进度与实际进度情况如下图所示,从图中可以看出( )。
A.在第1月内,本工作按计划进行
B.到第2月末,本工作拖欠5%的任务量
C.在第4月内,本工作没有进行
D.到第5月末,本工作拖欠5%的任务量
E.本工作已按计划完成
【正确答案】CDE
【答案解析】本题考查的是横道图比较法。选项A,第一个月内,拖欠任务量5%;选项B,第2月末超额完成5%.
4.当利用S曲线比较工程项目的实际进度与计划进度时,如果检查日期实际进展点落在计划S曲线的左侧,则该实际进展点与计划S曲线在水平方向的距离表示工程项目( )。
A.实际超额完成的任务量
B.实际拖欠的任务量
C.实际进度拖后的时间
D.实际进度超前的时间
【正确答案】D
【答案解析】本题考查的是S曲线比较法。如果工程实际进展点落在计划S曲线左侧,表明此时实际进度比计划进度超前。S曲线的水平方向表示累计时间。该实际进展点与计划S曲线在水平方向的距离表示工程项目实际进度超前的时间。
5.网络计划中某项工作进度拖延的时间在该项工作的总时差以外时,其进度计划的调整方法可分为三种情况,其中不包括( )。
A.项目总工期不允许拖延
B.项目总工期允许拖延
C.项目总工期允许拖延的时间有限
D.项目持续时间允许拖延
【正确答案】D
【答案解析】本题考查的是进度计划的调整方法。网络计划中某项工作进度拖延的时间在该项工作的总时差,进度计划的调整方法又可以分为以下三种情况:①项目总工期不允许拖延;②项目总工期允许拖延;③项目总工期允许拖延的时间有限。
