61.建设工程组织流水施工时,相邻两个专业工作队相继开始施工的最小间隔时间,称为(  )。
A.间歇时间
B.流水步距
C.流水节拍
D.提前插入时间
62.在组织流水施工时,全部或部分施工过程在各个施工段上的流水节拍不相等的流水施工是(  ),并且这种施工是流水施工中最常见的一种。
A.固定节拍流水施工
B.有间歇时间的固定节拍流水施工
C.非节奏流水施工
D.加快的成倍节拍流水施工
63.某分部工程有4个施工过程,各分为3个施工段组织加快的成倍节拍流水施工。各施工过程在各施工段上的流水节拍分别为8、4、4、4d,则专业工作队数应为(  )个。
A.3
B.4
C.5
D.6
64.某分部工程有3个施工过程,各分为4个施工段组织流水施工,流水节拍分别为4、3、2、5d,2、5、4、3d和4、3、3、4d,则3个施工过程之间的流水步距分别为(  )d。
A.5、4
B.5、3
C.4、2
D.3、4

65.某工程双代号时标网络计划如下图所示,其关键线路为(  )。

A.①→②→⑦
B.①→④→⑥→⑦
C.①→③→⑤→⑦
D.①→③→④→⑥→⑦
66.当双代号网络计划的计算工期等于计划工期时,以关键节点为完成节点的工作的(  )。
A.总时差最小
B.自由时差为零
C.自由时差等于总时差
D.时间间隔最小

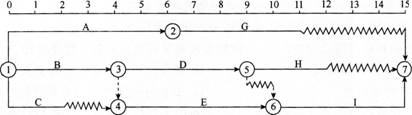

67.某分部工程双代号时标网络计划如下图所示(时间单位:d),工作A的总时差为(  )d。

A.1
B.0
C.2
D.3

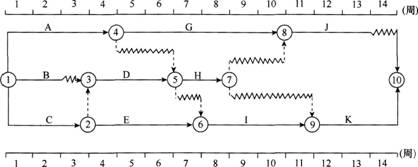

68.某工程双代号时标网络计划如下图所示,如果A、H、K三项工作共用一台施工机械而必须顺序施工,则在不影响总工期的前提下,该施工机械在现场的最小闲置时间是(  )周。

A.2
B.3
C.4
D.5
69.在通过费用优化的过程中,工作的直接费用率越小,说明将该工作(  )。
A.持续时间缩短一个时间单位,所需增加的间接费越少
B.持续时间缩短一个时间单位,所需增加的间接费越多
C.持续时间缩短一个时间单位,所需增加的直接费越多
D.持续时间缩短一个时间单位,所需增加的直接费越少
70.资源优化的目的是通过改变(  ),使资源按照时问的分布符合优化目标。
A.关键工作的持续时间
B.关键工作的开始时间和完成时间
C.工作的持续时间
D.工作的开始时间和完成时间
71.某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中关键工作是(  )。
A.工作A和工作B
B.工作C和工作D

C.工作B和工作E
D.工作C和工作E
72.在建设工程进度调整的系统过程中,采取措施调整进度计划时,应当以(  )为依据。
A.本工作及其后续工作的总时差
B.本工作及其后续工作的自由时差
C.非关键工作所拥有的机动时间
D.后续工作和总工期的限制条件
73.在应用前锋线比较法进行工程实际进度与计划进度比较时,工作实际进展点可以按该工作的(  )进行标定。
A.已完成任务量比例
B.尚余自由时差
C.尚余总时差
D.已消耗劳动量
74.建设工程进度控制的目标是(  )。
A.工作时差
B.建设工期
C.工作的持续时间
D.工作进度
75.采用非匀速进展横道图比较法进行工作实际进度与计划进度的比较时,如果同一时刻横道线上方累计百分率大于横道线下方累计百分率,表明(  )。
A.实际进度超前
B.实际进度拖后
C.超额完成的任务量
D.拖欠的任务量
76.如果某工程项目总工期不允许拖延,总工期为150d,为了保证其按原计划工期150d完成,必须采用(  )方法,缩短关键线路上后续工作的持续时间。
A.费用优化
B.工期优化
C.资源优化
D.经济优化
77.在施工总进度计划的编制过程中,确定各单位工程的开竣工时间和相互搭接关系时,应考虑的因素是(  )。
A.各承包单位的资质条件和技术力量
B.施工顺序与主要生产系统投产次序不相关
C.尽量提前建设可供施工使用的永久性工程
D.各单位工程尽可能同时开工和完工
78.施工进度检查的主要方法是将经过整理的实际进度数据与计划进度数据比较,其目的是(  )。
A.分析影响施工进度的原因
B.掌握各项工作时差的利用情况
C.发现进度偏差及其大小
D.提供计划调整和优化的依据
79.当承包单位未能按合同规定的工期完成合同范围内的工作时,对其的处罚一般采用(  )手段。
A.拒绝签署付款凭证
B.取消承包资格
C.误期损失赔偿
D.拒绝对工程验收
80.根据工程延期的审批程序,当工程延期事件发生后,承包单位首先应在合同规定的有效期内向监理工程师提交(  )。
A.详细的工程延期申述报告
B.工程延期意向通知
C.工程延期理由及依据
D.准确的工程延期时间
