  1. 在工程量清单计价中,如按分部分项工程单价组成来分,工程量清单报价的形式有( ABD)。

  A. 工料单价法 B. 综合单价法

  C. 实物单价法 D. 全费用综合单价法

  E. 闭口单价法

  2. 建设投资估算方法包括(ADE )。

  A. 生产能力指数法 B. 分项详细估算法

  C. 扩大指标估算法 D. 综合指标投资估算法

  E. 比例估算法

  3. 建设项目环境影响评价工作内容包括( ABCD)。

  A. 调查研究环境条件     B. 识别和分析项目影响环境的因素

  C. 提出治理和保护环境的措施 D. 比选和优化环境保护方案

  E. 组织验收环保设施

  4. 强制确定法可用于价值工程活动中的(ABE )。

  A. 对象选择 B. 功能评价

  C. 功能定义 D. 方案创新

  E. 方案评价

  5. 设备安装工程中,单位工程概算的编制方法包括(CDE )。

  A. 生产能力指数法 B. 资金周转率法

  C. 预算单价法   D. 扩大单价法

  E. 概算指标法

  6. 当实际工程量与估计工程量没有实质性差别时,工程量变动风险由承包方承担的合同形式包括(AC )。

  A. 固定总价合同 B. 纯单价合同

  C. 可调总价合同 D. 成本加固定金额酬金合同

  E. 成本加固定百分比酬金合同

  7. 工程计量的依据包括(ACDE )。

  A. 质量合格证书  B. 承包商填报的工程款支付申请

  C. 工程量清单前言 D. 技术规范中的“计量支付”条款

  E. 设计图纸

  8. 在下列材料费用中,承包商可以获得业主补偿的包括(ABC )。

  A. 由于索赔事项材料实际用量超过计划用量而增加的材料费用

  B. 由于客观原因材料价格大幅度上涨而增加的材料费用

  C. 由于非承包商责任工程延误导致的材料价格上涨而增加的材料费用

  D. 由于现场承包商仓库被盗而损失的材料费用

  E. 承包商为保证混凝土质量选用高标号水泥而增加的材料费用

  9. 为了确保建设工程进度控制目标的实现,可采取的合同措施包括(AD )。

  A. 推行CM承发包模式   B. 对工期提前给予奖励

  C. 建立进度信息沟通网络 D. 公正地处理工程索赔

  E. 建立进度计划检查分析制度

  10. 建设工程平行施工的特点包括( AD)。

  A. 可以充分利用工作面进行施工 B. 单位时间内投入的资源量较少

  C. 施工现场的组织管理比较简单 D. 劳动力及施工机具等资源无法均衡使用

  E. 各专业工作队能够连续作业

  11. 下列关于流水施工的说法中,正确的有(BCD )。

  A. 流水步距的大小取决于加入流水的施工过程数

  B. 划分施工段的目的就是为了组织流水施工

  C. 流水节拍的大小与单位时间的资源供应量有关

  D. 施工段的界限应尽可能与建筑结构界限相吻合

  E. 流水施工工期就是整个建设工程的总工期

  12. 某分部工程双代号网络图如下所示,图中错误有(BE )。

2016年监理工程师《三控指导》精选练习题(20)

  A. 多个起点节点 B. 多个终点节点

  C. 工作代号重复 D. 存在循环回路

  E. 节点编号有误

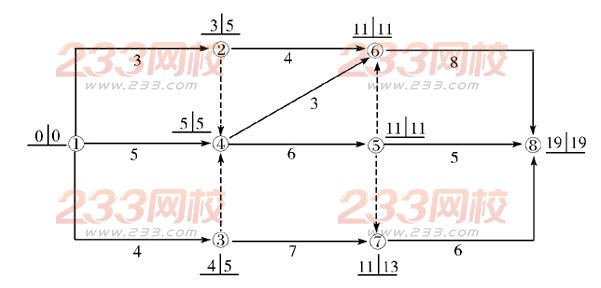

  13. 某工程双代号网络计划中各节点的最早时间与最迟时间如下图所示,该计划表明(BE )。

2016年监理工程师《三控指导》精选练习题(20)

  A. 工作1-3的自由时差为1 B. 工作4-5为关键工作

  C. 工作4-6为关键工作   D. 工作5-8的总时差为零

  E. 工作7-8的自由时差为2

  14. 在工程网络计划中,关键工作是指(AC )的工作。

  A. 单代号网络计划中最迟完成时间与最早完成时间相差最小

  B. 双代号时标网络计划中工作箭线上无波形线

  C. 单代号搭接网络计划中最迟开始时间与最早开始时间相差最小

  D. 双代号网络计划中两端节点均为关键节点

  E. 单代号搭接网络计划中与紧后工作之间时距最大

  15. 工程网络计划的资源优化是指(CD )的过程。

  A. 在工期保持不变的条件下,使资源强度最小

  B. 在满足资源限制条件下,使工程总成本最低

  C. 在满足资源限制条件下,使工期延长最少

  D. 在工期保持不变的条件下,使资源需用量尽可能均衡

  E. 在资源强度保持不变的条件下,使资源需用量最少

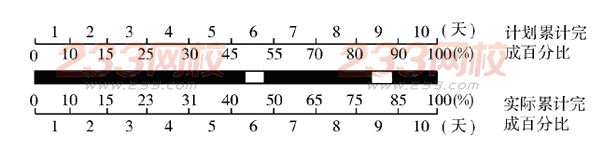

  16. 某工作计划进度与实际进度如下图所示,从图中可获得的正确信息有( ADE)。

2016年监理工程师《三控指导》精选练习题(20)

  A. 第3天至第4天的实际进度为匀速进展

  B. 第8天至第9天的实际进度为匀速进展

  C. 实施过程中累计停工为2天

  D. 第9天实际完成的工作量与计划工作量相同

  E. 第10天结束时该工作已按计划完成

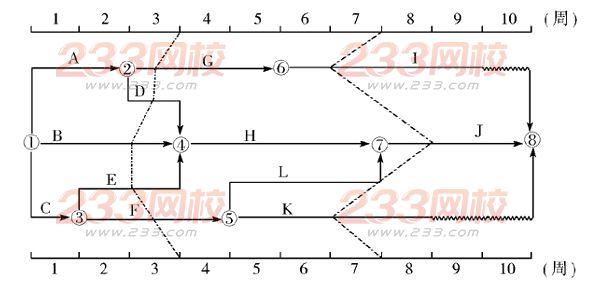

  17. 某工程双代号时标网络计划执行到第3周末和第7周末时,检查其实际进度如下图前锋线所示,检查结果表明(AC )。

2016年监理工程师《三控指导》精选练习题(20)

  A. 第3周末检查时工作B拖后1周,使总工期延长1周

  B. 第3周末检查时工作F拖后0. 5周,但不影响总工期

  C. 第7周末检查时工作I拖后1周,但不影响总工期

  D. 第7周末检查时工作J拖后1周,使总工期延长1周

  E. 第7周末检查时工作K提前1周,总工期预计提前3周

  18. 为了使施工进度控制目标更具科学性和合理性,在确定施工进度控制目标时应考虑的因素包括(ABCE )。

  A. 类似工程项目的实际进度

  B. 工程实施的难易程度

  C. 工程条件的落实情况

  D. 施工图设计文件的详细程度

  E. 建设总进度目标对施工工期的要求

  19. 监理单位所编制的建设工程施工进度控制工作细则的内容包括( BCD)。

  A. 工程进度款支付条件及方式 B. 进度控制工作流程

  C. 进度控制的方法和措施 D. 进度控制目标实现的风险分析

  E. 施工绩效考核评价标准

  20. 在建设工程施工阶段,为了减少或避免工程延期事件的发生,监理工程师应(CD )。

  A. 及时提供工程设计图纸 B. 及时提供施工场地

  C. 适时下达工程开工令 D. 妥善处理工程延期事件

  E. 及时支付工程进度款
