41.采用工程量清单招标的工程,工程量清单的准确性和完整性由( )负责。
A.项目监理机构
B.招标人
C.招投标管理机构
D.投标人
42.建设工程项目可行性研究报告中的重大技术(经济)方案至少应进行( )个方案的比选。
A.2
B.3
C.4
D.5
43.某拟建化工项目生产能力为年产量300 万吨。已知已建年产量为100 万吨的同类项目的建设投资为5000 万元,生产能力指数为0.7,拟建项目建设时期与已建同类项目建设时期相比的综合价格指数为1.1。则按生产能力指数法估算的拟建项目的建设投资为( )万元。
A.8934.78
B.9807.59
C.11550.00
D.11867.18
44.某项目建设期为3 年。建设期间共向银行贷款1500 7 玩,其中第1 年初贷款1000万元,第2 年初贷款500 万元;贷款年利率6%,复利计息。则该项目的贷款在建设期末的终值为( )万元。
A.1653.60
B.1702.49
C.1752.82
D.1786.52
45.用价值工程原理进行设计方案的优选,就是要从多个备选方案中选出( )
的方案。
A.功能最好
B.成本最低
C.价值最高
D.技术最新
46.FIDIC 合同条件下,工程费用支付的必要条件之一是( )。
A.工程施工已经全部完成
B.承包商的工作使工程师满意
C.工程进度符合工程师的要求
D.变更项目已经工程师审核
47.当初步设计有详细设备清单时,编制设备安装工程概算精确性较高的方法是( )。
A.扩大单价法
B.概算指标法
C.修正概算指标法
D.预算单价法
48.某工程在施工图预算审查时,审查人员利用各分部分项工程的单位建筑面积工程量基本指标比较预算中相应分部分项工程的工程量,并据此对部分工程量进行详细审查。这种审查方法称为( )。
A.标准预算审查法
B.筛选审查法
C.分组计算审查法
D.对比审查法
49.标底价格在招投标过程中的主要作用是作为( )。
A.签订合同的价格依据
B.投标报价的依据
C.评定标价的参考值
D.确定中标价的标准
50.下列关于建设工程固定总价合同的说法中,错误的是( )。
A.合同执行中承包方承担主要风险
B.适合于工期在1 年内的工程
C.要求初步设计已完成并可以估算出工程量
D.合同总价在合同约定的风险范围内不可调整
51.施工阶段监理工程师进行投资控制的技术措施之一是( )。
A.明确投资控制人员的责任
B.确定工程变更的价款
C.审核施工方案
D.做好施工记录
52.为了解决一些包干项目或较大工程项目的支付时间过长、影响承包商的资金流动等问题,在工程计量时可以采用( )。
A.估价法
B.分解计量法
C.均摊法
D.图纸法
53.由于业主的原因导致承包商租赁的设备窝工,该窝工费应按照( )计算。
A.台班费
B.台班折旧费
C.实际租金
D.设备使用费
54.某混凝土结构工程,合同计划价为1000 万元。5 月底拟完成合同计划价的80%,实际完成合同计划价的70%,5 月底实际结算工程款750 万元,则5 月底的投资偏差和进度偏差分别为( )。
A.超支100 万元、超前50 万元
B.超支50 万元、拖后100 万元
C.节约50 万元、拖后100 万元
D.节约100 万元、超前50 万元
55.建设工程竣工决算的内容不包括( )。
A.竣工财务决算报表
B.竣工财务决算说明书
C.竣工工程平面示意图
D.竣工工程施工图预算
56.新增固定资产的价值构成应包括( )。
A.预备费
B.无形资产
C.铺底流动资金
D.进厂职工培训费
57.为了实现进度控制目标,监理工程师根据建设工程的具体情况,制定了下列进度控制措施,其中属于组织措施的是( )。
A.加强索赔管理,公正地处理索赔
B.建立图纸审查、工程变更和设计变更管理制度
C.审查承包商提交的进度计划
D.及时办理工程预付款及工程进度款支付手续
58.在施工阶段,为了确保进度控制目标的实现,监理工程师需要编制( )。
A.工程项目总进度计划
B.周(旬)施工作业计划
C.监理进度计划
D.分部分项工程施工进度计划
59.在建设单位的计划系统中,根据初步设计中确立的建设工期和工艺流程,具体安排单位工程的开工日期和竣工日期的计划,称为( )。
A.工程项目总进度计划
B.工程项目前期工作计划
C.工程项目年度计划
D.工程项目进度平衡计划
60.建设工程组织流水施工时,用来表达流水施工在空间布置上开展状态的参数有( )。
A.施工过程和流水强度
B.流水节拍和流水步距
C.工作面和施工段
D.成倍节拍和流水节奏
61.固定节拍流水施工与加快的成倍节拍流水施工相比较,共同的特点是( )。
A.相邻专业工作队的流水步距相等
B.专业工作队数等于施工过程数
C.不同施工过程的流水节拍均相等
D.专业工作队数等于施工段数
62.某分部工程有3 个施工过程,各分为5 个流水节拍相等的施工段组织加快的成倍节拍流水施工。已知各施工过程的流水节拍分别为4、6、4 天,则流水步距和专业工作队数分别为( )。
A.6 天和3 个
B.4 天和4 个
C.4 天和3 个
D.2 天和7 个
63.某分部工程有两个施工过程,分为4 个施工段组织流水施工,流水节拍分别为3、4、4、5 天和4、3、4、5 天,则流水步距为( )天。
A.3
B.4
C.5
D.6
64.在工程网络计划中,某项工作的最迟完成时间与最早完成时间的差值为该工作
的( )。
A.自由时差
B.总时差
C.时间间隔
D.时距
65.在双代号网络计划中,当计划工期等于计算工期时,如果某项工作的开始节点和完成节点均为关键节点,则该工作( )。
A.总时差和自由时差必然相等
B.自由时差必然为零
C.总时差必然为零
D.一定为关键工作

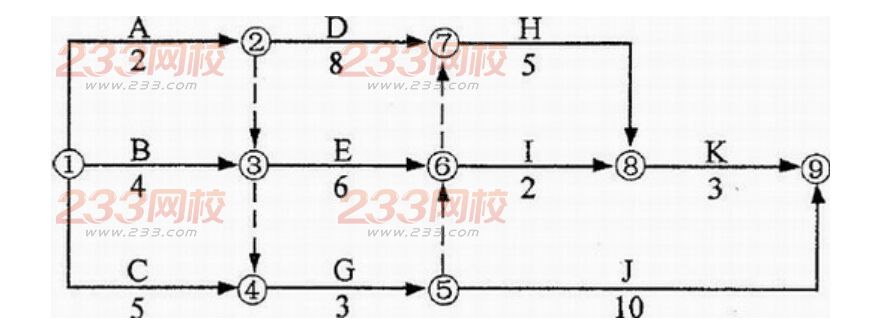

66.某工程双代号网络计划如下图所示,其关键线路有( )条。
A.1
B.2
C.3
D.4
67.在工程网络计划中,关键线路是指( )的线路。
A.单代号搭接网络计划中时距为零
B.双代号网络计划中由关键节点组成
C.单代号网络计划中由关键工作组成
D.双代号时标网络计划中无波形线
68.某工程双代号时标网络计划如下图所示,其中工作B 的总时差为( )周。
A.0
B.1
C.2
D.3
69.在68 题所示的双代号时标网络计划中,如果A、E、G 三项工作共用一台施工机械而必须顺序施工,则该施工机械在现场的最小闲置时间为( )周。
A.1
B.2
C.3
D.4
70.工程网络计划的费用优化是指寻求( )的过程。
A.资源使用均衡时工程总成本最低
B.工程总成本固定条件下最短工期安排
C.工程总成本最低时工期安排
D.工期固定条件下工程总成本最低
71.工程网络计划资源优化的目的之一是为了寻求( )。
A.工程总成本最低条件下的资源均衡安排
B.资源均衡使用条件下的最短工期安排
C.资源使用最少条件下的合理工期安排
D.资源有限条件下的最短工期安排
72.某混凝土工程按计划12 天完成,下图中标出了截止第7 天末的实际施工时间,从图中可以看出( )。
A.
A.该工作实际开始时间比计划开始时间晚2 天
B.第5 天末实际进度比计划进度拖后3%
C.第4 天内计划完成的任务量为12%
D.第7 天内实际进度比计划进度拖后5%
73.已知某钢筋工程每周计划完成的工程量和第1-4 周实际完成的工程量见下表,则截止第4 周末工程实际进展点落在计划S 曲线的( )。
A.左侧,表明此时实际进度比计划进度拖后60t
B.右侧,表明此时实际进度比计划进度超前60t
C.左侧,表明此时实际进度比计划进度超前50t
D.右侧,表明此时实际进度比计划进度拖后50t
74.某工程双代号时标网络计划如下图所示,根据第6 周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出( )。
A.C 工作实际进度拖后2 周,影响工期2 周
B.D 工作实际进度超前2 周,不影响工期
C.D 工作实际进度拖后3 周,影响工期2 周
D.E 工作实际进度拖后1 周,不影响工期
75.在工程设计过程中,影响进度的主要因素之一是( )。
A.地下埋藏文物的处理
B.施工承发包模式的选择
C.设计合同的计价方式
D.设计各专业之间的协调配合程度
76.为了有效地控制施工进度,要将施工进度总目标从不同角度进行层层分解,其中按项目组成分解总目标的是( )。
A.单位工程动用时间
B.土建工程完工日期
C.一季度进度目标
D.二期(年)工程进度目标
77.在施工进度计划中,工作之间由于劳动力、施工机械、材料和构配件等资源的组织和安排需要而形成的逻辑关系,称为( )。
A.依次关系
B.搭接关系
C.组织关系
D.工艺关系
78.施工进度检查的主要方法是将经过整理的实际进度数据与计划进度数据进行比较,其目的是( )。
A.分析影响施工进度的原因
B.掌握各项工作时差的利用情况
C.提供计划调整和优化的依据
D.发现进度偏差及其大小
79.为了确保进度控制目标的实现,通过缩短某些工作持续时间的方法调整施工进度计划时,可采用的组织措施是( )。
A.改善劳动条件
B.实行包干奖励
C.采用更先进的施工机械
D.增加工作面和施工队伍
80.监理工程师受业主委托控制物资供应进度的主要工作内容之一是( )。
A.编制物资供应计划
B.办理进出口许可证等有关事宜
C.决定物资供应分包方式
D.安排物资订货
点击查看>>2016年监理工程师《三控指导》精选练习题汇总 监理工程师考试历年真题
扫二维码下载233网校APP:考试报考、考试试题、试听课程一手掌握!
备考必备>>2016年告别盲目备考,233网校教研团队精心打造高通过率套餐班,全程内部锁分,保障一次过关!2016年监理工程师高效锁分套餐班推荐。【课程价格若有变动,请以网校的最新价格为准!】
高端VIP班 ¥2680 |
全科VIP班 ¥2000 |
单科VIP班 ¥500 |
特色: 协议:终身免费重学,直至通关 |
特色: 协议:第二年免费重学 |
特色: 协议:单科第二年免费重学 |
