1.流水强度是指某专业工作队在( )。(2014年真题)
A、一个施工段上所完成的工程量
B、单位时间内所完成的工程量
C、一个施工段上所需某种资源的数量
D、单位时间内所需某种资源的数量
【正确答案】 B
【答案解析】 本题考查的是流水施工参数。流水强度是指流水施工的某施工过程(专业工作队)在单位时间内所完成的工程量(流水能力或生产能力)。参见教材P23。

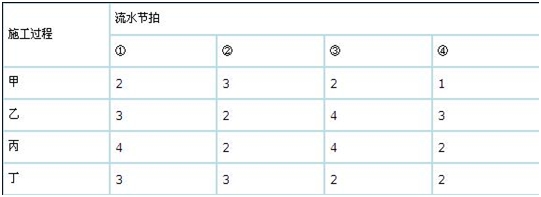

2.某工程由4个施工过程组成,分为4个施工段进行流水施工,其流水节拍(天)见下表,则施工过程甲与乙、乙与丙、丙与丁之间的流水步距分别为()。
A、4天,3天,4天
B、2天,3天,4天
C、3天,4天,1天
D、1天,3天,5天
【正确答案】B
【答案解析】本题考查的是非节奏流水施工工期的确定。依题意,可根据累加数列错位相减取大差法计算,施工过程流水节拍的累加数列为:
施工过程甲:2,5,7,8
施工过程乙:3,5,9,12
施工过程丙:4,6,10,12
施工过程丁:3,6,8,10
根据累计相加,错位相减取大差的方法,可以得出各个过程之间的流水步距分别为:
施工过程甲与乙之间的流水步距:K甲,乙=max[2,2,2,-1,-12]天=2天,
施工过程乙与丙之间的流水步距:K乙,丙=max[3,1,3,2,-12]天=3天,
施工过程丙与丁之间的流水步距:K丙,丁=max[4,3,4,4,-10]天=4天。
参见教材P32。
3.当本工作有紧后工作时,其自由时差等于所有紧后工作最早开始时间与本工作()。
A、最早开始时间之差的最大值
B、最早开始时间之差的最小值
C、最早完成时间之差的最大值
D、最早完成时间之差的最小值
【正确答案】D
【答案解析】本题考查的是双代号网络计划时间参数的计算。对于有紧后工作的工作,其自由时差等于本工作之紧后工作最早开始时间减本工作最早完成时间之差的最小值。参见教材P46。
4.某分部工程有3个施工过程,分为4个施工段组织流水施工。各施工过程的流水节拍分别为3天、5天、4天、5天,3天、4天、4天、3天和4天、3天、3天、5天,则流水施工工期为()天。
A、20
B、21
C、22
D、25
【正确答案】D
【答案解析】本题考查的是流水施工工期的确定。
施工过程Ⅰ:3,8,12,17
施工过程Ⅱ:3,7,11,14
施工过程Ⅲ:4,7,10,15
K1,2=max[3,5,5,6,-14]=6;
K2,3=max[3,3,4,4,-15]=4;
T=ΣK+Σtn=(6+4)+15=25。
参见教材P32。
5.流水施工的基本组织方式包括( )。
A、非节奏流水施工、有节奏流水施工
B、异节奏流水施工、等节奏流水施工
C、非节奏流水施工、等节奏流水施工
D、等节奏流水施工、有节奏流水施工
【正确答案】 A
【答案解析】 本题考查的是流水施工的基本组织方式。流水施工的基本组织方式包括:非节奏流水施工、有节奏流水施工。参见教材P26。
