  111.在施工阶段监理工程师资金使用计划的编制按投资目标的分解可分为(  )。

  A.按子项目分解的资金使用计划

  B.按业主要求分解的资金使用计划

  C.按时间进度分解的资金使用计划

  D.按投资构成分解的资金使用计划

  E.按承包商要求分解的资金使用计划

  答案:ACD

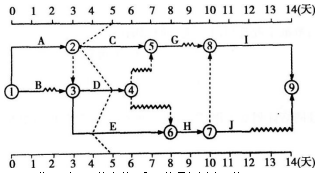

  112.某分部工程时标网络计划如下图所示。当该计划执行到第五天结束时检查实际进展情况,实际进度前锋线表明(  )。

  A.工作C实际进度拖后,将影响总工期1天

  B.工作D仍有总时差2天

  C.工作E仍有总时差1天

  D.工作G的最早开始时间将会受影响

  E.工作H的最早开始时间不会受影响

  答案:ABD

  113.在建设工程施工阶段,当通过压缩网络计划中关键工作的持续时间来缩短工期时,通常采取的技术措施有(  )。

  A.采用更先进的施工方法

  B.增加劳动力和施工机械的数量

  C.改进施工工艺和施工技术

  D.改善劳动条件

  E.采用更先进的施工机械

  答案:ACE

  114.因承包单位原因造成的工程延误的处理措施不包括(  )。

  A.停止付款

  B.误期损失赔偿

  C.取消承包资格

  D.下达停工令

  E.拖延工程支付

  答案:DE

  115.在网络计划的工期优化过程中,为了有效地缩短工期,应选择(  )的关键工作作为压缩对象。

  A.持续时间最长

  B.缩短时间对质量影响不大

  C.直接费用最小

  D.缩短时间所需增加费用最少的工作

  E.有充足备用资源

  答案:BDE

  116.某工程双代号网络计划如下图所示,工作B的后续工作有(  )。

  A.工作D

  B.工作E

  C.工作J

  D.工作K

  E.工作L

  答案:BCDE

  117.监理工程师在审批工程延期时应遵循的原则是(  )。

  A.合同条件

  B.申报程序

  C.影响工期

  D.时间长短

  E.实际情况

  答案:ACE

  118.某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明(  )。



  A.工作4~7的总时差为0

  B.工作1~3的总时差为1

  C.工作3~5为关键工作

  D.工作1~2为关键工作

  E.工作5~7的总时差为0

  答案:BDE

  119.工程网络计划的优化目标有(  )。

  A.降低资源强度

  B.使计算工期满足要求工期

  C.寻求工程总成本最低时的工期安排

  D.工期不变条件下资源需用量均衡

  E.资源限制条件下工期最短

  答案:BCDE

  120.某工作的计划进度与实际进度如下图所示,图中表明该工作(  )。

  A.在第1周内实际进度拖后

  B.到第2周末拖欠5%的任务量

  C.在第3周内按计划正常运行

  D.在第4周前半周末按计划执行

  E.到第6周末未按计划完成

  答案:BDE

相关阅读

添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
