您现在的位置:233网校 >监理工程师 > 建设工程目标控制 > 建设工程目标控制模拟试题

2019监理工程师考试质量、投资、进度控制试题三

来源:233网校 2019-04-11 16:42:00

  71.下列关于流水施工时间参数的叙述不正确的是(  )。

  A.流水节拍决定着单位时间的资源供应量,也是区别流水施工组织方式的特征参数

  B.流水步距表明流水施工的速度和节奏性

  C.流水步距的数目取决于参加流水的施工过程数

  D.流水施工工期一般不是整个工程的总工期

  答案:B

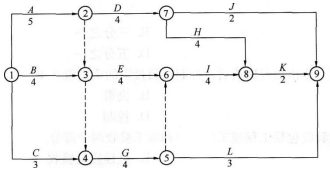

  72.某分部工程双代号网络计划如图所示,其关键线路有(  )条。

  A.2

  B.3

  C.4

  D.5

  答案:B

  73.在双代号网络计划中,下列说法正确的是(  )。

  A.两端为关键节点的工作一定是关键工作

  B.关键节点的最早时间与最迟时间有可能相等

  C.关键工作两端的节点不一定是关键节点

  D.由关键节点组成的线路一定是关键线路

  答案:B

  74.在某工程网络计划中,已知工作M没有自由时差,但总时差为5天,监理工程师检查实际进度时发现该工作的持续时间延长了4天,说明此时工作M的实际进度(  )。

  A.既不影响总工期,也不影响其后续工作的正常进行

  B.不影响总工期,但将其后续工作的最早开始时间推迟4天

  C.将使总工期延长4天,但不影响其后续工作的正常进行

  D.将其后续工作的开始时间推迟4天,并使总工期延长1天

  答案:B

  75.在某大型建设项目施工过程中,由于处理地下文物造成工期延长后,所延长的工期(  )。

  A.应由施工单位承担责任,采取赶工措施加以弥补

  B.施工单位提出延期申请经监理工程师核查证实后审批

  C.经监理工程师核查证实后,其中一半时问应纳入合同工期

  D.不需监理工程师核查证实,直接纳入合同工期

  答案:B

  76.专业监理工程师审查施工单位提交的竣工结算款支付申请,提出审查意见,体现了施工阶段投资控制中(  )的主要工作。

  A.进行工程计量和付款签证

  B.对完成工程量进行偏差分析

  C.审核竣工结算款

  D.处理施工单位提出的工程变更费用

  答案:C

  77.工程保修阶段监理单位应完成的工作不包括下列(  )。

  A.定期回访

  B.协调联系

  C.界定责任

  D.实施维修

  答案:D

  78.某项目设备工器具购置费为2000万元,建筑安装工程费为1500万元,工程建设其他费为500万元,基本预备费为200万元,涨价预备费为100万元,建设期贷款利息为120万元,铺底流动资金为100万元,则该项目的静态投资为(  )万元。

  A.4000

  B.4200

  C.4300

  D.4420

  答案:B

  79.用实物法编制施工图预算,有关人工、材料和施工机械台班的单价,采用的是(  )。

  A.预算定额手册中的价格

  B.当时当地的市场实际价格

  C.调价文件公布的价格

  D.国家计划价格

  答案:B

  80.在进度计划实施的调整中,正确的是(  )。

  A.网络计划中某项工作进度超前,不需要进行调整

  B.非关键线路上的工作不需进行调整

  C.某项工作实际进度拖延的时问超过其总时差时,只需考虑总工期的限制条件

  D.网络计划中某项工作进度拖延时间超过其总时差,而工程项目必须按原计划工期完成,则只能采取压缩关键线路上后续工作持续时间进行调整

  答案:D

相关阅读

添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
