您现在的位置:233网校 >监理工程师 > 建设工程目标控制 > 建设工程目标控制模拟试题

2019监理工程师考试质量、投资、进度控制试题四

来源:233网校 2019-04-11 17:10:00

  111.监理工程师控制工程建设进度中,在施工阶段进度控制的任务包括(  )。

  A.编制施工总进度计划,并控制其执行

  B.编制详细的出图计划,并控制其执行

  C.编制项目总进度计划

  D.施工现场条件调研和分析

  E.编制单位工程施工进度计划,并控制其执行

  答案:AE

  112.工程项目建设总进度计划的表格部分包括(  )。

  A.年度计划项目表

  B.年度竣工投产交付使用计划表

  C.年度建设资金平衡表

  D.投资计划年度分配表

  E.工程项目进度平衡表

  答案:DE

  113.下图为某工程项目的S曲线,其中实线为计划S曲线,点划线为实际S曲线。图中a、b、c三个特征点所提供的信息有(  )。

  A.口点表明进度超前

  B.口点表明进度拖后

  C.b点表明实际进度与计划进度一致

  D.c点表明进度超前

  E.c点表明进度拖后

  答案:ACE

  114.随着工程建设实践、认识、再实践、再认识,投资控制目标一步步清晰、准确,这就是(  )等。

  A.设计概算

  B.投资预算

  C.施工图预算

  D.投资估算

  E.承包合同价

  答案:ACE

  115.(  )相结合是控制投资最有效的手段。

  A.施工

  B.组织

  C.技术

  D.经济

  E.设计

  答案:CD

  116.在网络计划的工期优化中,当出现多条关键线路时,必须(  )。

  A.将各条关键线路的总持续时间压缩同一数值

  B.压缩所需资源总量最少的一条关键线路

  C.压缩其中一条关键线路的总持续时间

  D.分别将各条关键线路的总持续时间压缩

  E.各条关键线路上均应有工序被压缩

  答案:AE

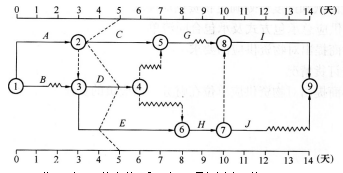

  117.某分部工程时标网络计划如下图所示。当该计划执行到第五天结束时检查实际进展情况,实际进度前锋线表明(  )。

  A.工作C实际进度拖后,但不影响总工期

  B.工作D仍有总时差2天

  C.工作E仍有总时差1天

  D.工作G的最早开始时问将会受影响

  E.工作H的最早开始时间不会受影响

  答案:BD

  118.世界银行、国际咨询工程师联合会对项目的总建设成本规定的项目间接建设成本中的生产前费用,主要是指前期(  )等费用。

  A.研究

  B.勘测

  C.采购

  D.建矿

  E.采矿

  答案:ABDE

  119.某分部工程双代号网络如下图所示,其作图错误表现为(  )。

  A.有多个起点节点

  B.有多个终点节点

  C.节点编号有误

  D.存在循环回路

  E.有多余虚工作

  答案:ACD

  120.关于总时差和自由时差,下列叙述正确的有(  )。

  A.对于同一工作而言,自由时差不会超过总时差

  B.工作的总时差等于本工作的紧后工作自由时差之和的最小值

  C.工作的总时差是指在不影响总工期的前提下,本工作可以利用的机动时间

  D.工作的自由时差是指在不影响总工期的前提下,本工程可以利用的机动时间

  E.工作的自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间

  答案:ACE

相关阅读

添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
