您现在的位置:233网校 >监理工程师 > 建设工程目标控制 > 建设工程目标控制模拟试题

2019监理工程师考试质量、投资、进度控制预测试题三

来源:233网校 2019-04-12 10:27:00

  111.横道图和网络图是建设工程进度计划的常用表示方法,将双代号时标网络计划与横道计划相比较,它们的特点是( )。

  A.时标网络计划和横道计划均能直观地反映各项工作的进度安排及工程总工期

  B.时标网络计划和横道计划均能明确地反映工程费用与工期之间的关系

  C.横道计划不能像时标网络计划一样,明确地表达各项工作之间的逻辑关系

  D.横道计划与时标网络计划一样,能够直观地表达各项工作的机动时间

  E.横道计划不能像时标网络计划一样,直观地表达工程进度的重点控制对象

  答案:ACE

  112.监理工程师进行物资供应进度控制的主要工作内容包括( )。

  A.协助建设单位进行物资供应的决策

  B.组织物资供应招标工作

  C.编制或审核物资供应计划

  D.办理物资运输等有关事宜

  E.签署物资供应合同

  答案:ABC

  113.某分部工程双代号网络图如下图所示,图中错误有( )。

  A.多个起点节点

  B.多个终点节点

  C.工作代号重复

  D.节点编号有误

  E.存在循环网路

  答案:BD

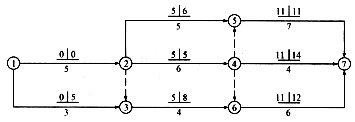

  114.某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明( )。

  A.工作2~4的总时差为零

  B.工作6~7为非关键工作

  C.工作2~5的自由时差为零

  D.工作3~6的自由时差为零

  E.工作1~3的自由时差为2

  答案:ABE

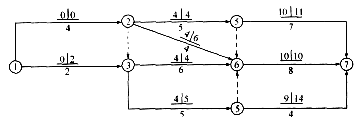

  115.某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时 间和最迟开始时间,该计划表明( )。

  A.工作1~3的总时差与自由时差相等

  B.工作2~4和工作3~6均为关键工作

  C.工作2~6的总时差与自由时差相等

  D.工作3~5的总时差与自由时差相等

  E.工作4~7与工作5~7的自由时差相等

  答案:ABC

  116.加快成倍节拍流水施工的特点是( )。

  A.同一施工过程在各施工段的流水节拍成倍增加

  B.相邻专业队的流水步距相等

  C.专业队数大于施工过程数

  D.各专业队在施工段上能够连续作业

  E.加快的成倍节拍流水施工属于有节奏流水施工

  答案:BCDE

  117.为了减少或避免工程延期事件的发生,监理工程师应做好的工作包括( )。

  A.及时下达工程开工令

  B.及时提供施工场地

  C.妥善处理工程延期事件

  D.提醒业主履行自己的职责

  E.及时支付工程进度款

  答案:ACD

  118.在应用前锋线比较法进行工程实际进度与计划进度比较时,工作实际进展点可以按该工作的( )进行标定。

  A.已完任务量比例

  B.尚余自由时差

  C.尚需作业时间

  D.已消耗劳动量

  E.尚余总时差

  答案:AC

  119.下列选项属于建筑安装工程费用的有( )。

  A.直接费

  B.间接费

  C.预备费

  D.利润

  E.税金

  答案:ABCD

  120.在网络计划的工期优化过程中,为了有效地缩短工期,应选择( )的关键工作作为压缩对象。

  A.持续时间最长

  B.缩短时间对质量影响不大

  C.直接费用最小

  D.直接费用率最小

  E.有充足备用资源

  答案:BDE

相关阅读

添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
