71.单代号网络计划中,下列说法正确的是( )。
A.箭线表示工作及其进行的方向,节点表示工作之间的逻辑关系
B.节点表示工作,箭线表示工作进行的方向
C.箭线表示工作及其进行的方向,节点表示工作的开始或结束
D.节点表示工作,箭线表示工作之间的逻辑关系
答案:D
72.在工程网络计划中,工作的最迟完成时间应为其所有紧后工作( )。
A.最早开始时间的最大值
B.最迟开始时间的最小值
C.最迟开始时间的最大值
D.最早开始时间的最小值
答案:B
73.在双代号网络计划中,下列说法正确的是( )。
A.两端为关键节点的工作一定是关键工作
B.关键节点的最早时间与最迟时间有可能相等
C.关键工作两端的节点不一定是关键节点
D.由关键节点组成的线路一定是关键线路
答案:B
74.在某工程双代号网络计划中,工作N的最早开始时间和最迟开始时间分别为第20天和第25天,其持续时间为9天。该工作有两项紧后工作,它们的最早开始时间分别为第32天和第34天,则工作N的总时差和自由时差分别为( )天。
A.3和0
B.5和3
C.5和0
D.3和2
答案:B
75.在工程网络计划的工期优化过程中,在缩短工作持续时间对质量和安全影响较小的情况下,应选择的压缩对象是( )。
A.缩短持续时间所需增加费用最少的关键工作
B.持续时间最长且有充足备用资源的关键工作
C.持续时间最长且资源消耗最少的关键工作
D.资源消耗少从而使直接费用最少的关键工作
答案:A

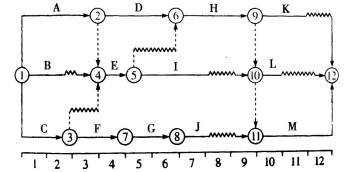

76.某分部工程双代号时标网络计划如图所示。其中工作C和I的最迟完成时间分别为第( )天。
A.4和11
B.4和9
C.3和11
D.3和9
答案:B
77.工期优化应优先选择( )。
A.压缩非关键工作且优选系数最小的
B.压缩关键工作且优选系数最大的
C.压缩关键工作且优选系数最小的
D.压缩非关键工作且优选系数最大的
答案:C
78.在下列实际进度与计划进度的比较方法中,( )既可以用来比较进度计划中工作的实际进度与计划进度,也可以根据进度偏差预测其对总工期及后续工作的影响程度。
A.匀速进展横道图比较法
B.非匀速进展横道图比较法
C.曲线比较法
D.前锋线比较法
答案:D
79.在进度计划实施的调整中,正确的是( )。
A.网络计划中某项工作进度超前,不需要进行调整
B.非关键线路上的工作不需进行调整
C.某项工作实际进度拖延的时间超过其总时差时,只需考虑总工期的限制条件
D.网络计划中某项工作进度拖延时间超过其总时差,而工程项目必须按原计划工期完成,则只能采取压缩关键线路上后续工作持续时间进行调整
答案:D
80.关于物资需求计划的说法,正确的是( )。
A.组成内容:一次性需求计划和各计划期需求计划
B.编制依据:概算文件、项目总进度计划
C.主要作用:确定材料的合理储备
D.编制单位:各施工承包单位
答案:A
