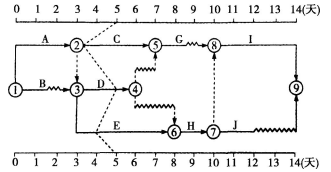

111.某分部工程时标网络计划如下图所示。当该计划执行到第五天结束时检查实际进展情况,实际进度前锋线表明( )。
A.工作C实际进度拖后,将影响总工期1天
B.工作D仍有总时差2天
C.工作E仍有总时差1天
D.工作G的最早开始时间将会受影响
E.工作H的最早开始时间不会受影响
答案:ABD
112.在建设工程施工阶段,当通过压缩网络计划中关键工作的持续时间来缩短工期时,通常采取的技术措施有( )。
A.采用更先进的施工方法
B.增加劳动力和施工机械的数量
C.改进施工工艺和施工技术
D.改善劳动条件
E.采用更先进的施工机械
答案:ACE
113.因承包单位原因造成的工程延误的处理措施不包括( )。
A.停止付款
B.误期损失赔偿
C.取消承包资格
D.下达停工令
E.拖延工程支付
答案:DE
114.在网络计划的工期优化过程中,为了有效地缩短工期,应选择( )的关键工作作为压缩对象。
A.持续时间最长
B.缩短时间对质量影响不大
C.直接费用最小
D.缩短时间所需增加费用最少的工作
E.有充足备用资源
答案:BDE
115.某工程双代号网络计划如下图所示,工作B的后续工作有( )。
A.工作D
B.工作E
C.工作J
D.工作K
E.工作L
答案:BCDE
116.监理工程师在审批工程延期时应遵循的原则是( )。
A.合同条件
B.申报程序
C.影响工期
D.时间长短
E.实际情况
答案:ACE
117.某工程双代号网络计划如下图所示,图中已标出每个节点的最早时问和最迟时间,该计划表明( )。
A.工作4~7的总时差为0
B.工作1~3的总时差为1
C.工作3~5为关键工作
D.工作1~2为关键工作
E.工作5~7的总时差为0
答案:BDE
118.工程网络计划的优化目标有( )。
A.降低资源强度
B.使计算工期满足要求工期
C.寻求工程总成本最低时的工期安排
D.工期不变条件下资源需用量均衡
E.资源限制条件下工期最短
答案:BCDE
119.某工作的计划进度与实际进度如下图所示,图中表明该工作( )。
A.在第1周内实际进度拖后
B.到第2周末拖欠5%的任务量
C.在第3周内按计划正常运行
D.在第4周前半周末按计划执行
E.到第6周末未按计划完成
答案:BDE
120.以下属于编制物资需求计划的依据的有( )。
A.图纸、预算文件
B.工程合同
C.项目总进度计划
D.各分包工程提交的材料需求计划
E.物资价格
答案:ABCD
