您现在的位置:233网校 >监理工程师 > 建设工程目标控制 > 建设工程目标控制模拟试题

2019监理工程师考试质量、投资、进度控制冲刺试题一

来源:233网校 2019-04-13 11:39:00

  71.在工程网络计划中,如果某工作的自由时差刚好被全部利用时,则会影响()。

  A.本工作的最早完成时间

  B.其平行工作的最早完成时间

  C.其紧后工作的最早完成时间

  D.其后续工作的最早完成时间

  答案:A

  72.当实际施工进度发生拖延时,为加快施工进度而采取的组织措施可以是()。

  A.改善劳动条件及外部配合条件

  B.更换设备,采用更先进的施工机械

  C.增加劳动力和施工机械的数量

  D.改进施工工艺和施工技术

  答案:C

  73.在某大型建设工程施工过程中,由于处理地下文物造成工期延长,所延长的工期()。

  A.应由施工承包单位承担责任,采取赶工措施加以弥补

  B.应经监理工程师核查证实后纳入合同工期

  C.经监理工程师核查证实后,其中一半时间应纳入合同工期

  D.不需监理工程师核查证实,直接纳入合同工期

  答案:B

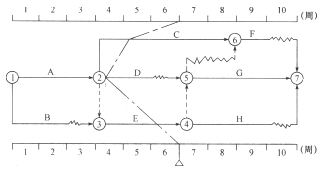

  74.某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点画线所示。通讨比较可以看出()。

  A.C工作实际进度拖后2周,影响工期2周

  B.D工作实际进度超前2周,不影响工期

  C.D工作实际进度拖后3周,影响工期2周

  D.E工作实际进度拖后1周,不影响工期

  答案:C

  75.当工程网络计划中某项工作的实际进度偏差影响到总工期而需要通过缩短某些工作的持续时间调整进度计划时,这些工作是指()的可被压缩的工作。

  A.关键线路和超过计划工期的非关键线路上

  B.关键线路上资源消耗量比较少

  C.关键线路上持续时间比较长

  D.施工工艺及采用技术比较简单

  答案:A

  76.监理工程师按委托监理合同要求对设计工作进度进行监控时,其主要工作内容是()。

  A.编制阶段性设计进度计划

  B.定期检查设计工作实际进展情况

  C.协调设计各专业之间的配合关系

  D.建立健全设计技术经济定额

  答案:B

  77.在施工阶段,施工单位将所编制的施工进度计划及时提交给监理工程师审查的目的是为了()。

  A.及时得到工程预付款

  B.听取监理工程师的建设性意见

  C.解除其对施工进度所承担的责任和义务

  D.使监理工程师及时下达开工令

  答案:B

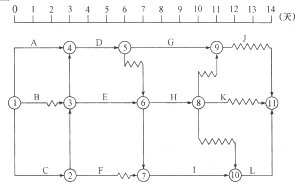

  78.某分部工程双代号时标网络计划如下图所示,其中工作A的总时差和自由时差()天。

  A.分别为1和0

  B.均为1

  C.分别为2和0

  D.均为0

  答案:A

  79.在工程施工进度计划的实施过程中,为了加快施工进度,可以采取的技术措施是()。

  A.增加每天的施工时间

  B.采用更先进的施工方法

  C.实施强有力的调度

  D.增加工作面

  答案:B

  80.造成工程质量终检局限性的主要原因是()。

  A.隐蔽工程多

  B.检验项目多

  C.工序交接多

  D.影响因素多

  答案:A

相关阅读

添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
