  111.在建设工程设计准备阶段,监理工程师进度控制的任务包括(  )。

  A.收集有关工期的信息,进行工期目标和进度控制决策

  B.编制工程项目总进度计划

  C.编制设计准备阶段详细工作计划

  D.进行环境及施工现场条件调查和分析

  E.编制施工总进度计划

  答案:ABCD

  112.作为建造类施工过程必须列入施工进度计划中的施工过程是(  )。

  A.混凝土的制备过程

  B.采用装配式钢筋混凝土结构建设工程

  C.建筑材料的运输过程

  D.钢筋混凝土构件的预制过程

  E.结构安装中的构件吊运施工过程

  答案:BDE

  113.施工段是用以表达流水施工的空间参数。为了合理地划分施工段,应遵循的原则不包括(  )。

  A.同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过8%~10%

  B.每个施工段内要有足够的工作面,以保证相应数量的工人、主导施工机械的生产

  率,满足合理劳动组织的要求

  C.施工段的界限应设在对建筑结构整体性影响大的部位,以保证建筑结构的整体性

  D.每个施工段要有足够的工作面,以满足同一施工段内组织多个专业工作队同时施工的要求

  E.施工段的数目要满足合理组织流水施工的要求,并在每个施工段内有足够的工作面

  答案: ACD

  114.在工程双代号网络计划中,某项工作的最早完成时间是指其(  )。

  A.开始节点的最早时间与工作总时差之和

  B.开始节点的最早时间与工作持续时间之和

  C.完成节点的最迟时间与工作持续时间之差

  D.完成节点的最迟时间与工作总时差之差

  E.完成节点的最迟时间与工作自由时差之差

  答案:BD

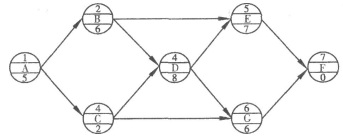

  115.某分部工程单代号网络计划如下图所示,其中关键工作有(  )。

  A.工作B

  B.工作C

  C.工作D

  D.工作E

  E.工作G

  答案:ACD

  116.关于工程网络计划叙述中,不正确的有(  )。

  A.对于同一项工作,自由时差有时会超过总时差

  B.关键线路上允许有虚工作和波形线的存在

  C.网络计划中以终点节点为完成节点的工作,自由时差与总时差不相等

  D.当工作的总时差为0时,其自由时差必然为0

  E.除网络计划终点为完成节点的工作外,其他工作的最迟完成时间应等于其紧后工作最迟开始的最小值

  答案:ABC

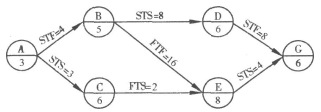

  117.某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中不是关键工作的有(  )。

  A.工作A

  B.工作B

  C.工作C

  D.工作D

  E.工作E

  答案:ACD

  118.确定建设工程设计进度控制总目标时,其主要依据有(  )。

  A.建设工程设计单位配合施工的能力

  B.建设工程总进度目标对设计周期的要求

  C.类似工程项目的设计进度

  D.设计周期定额

  E.外部协作条件的配合情况

  答案:BCD

  119.建设工程施工阶段进度控制的主要任务包括(  )。

  A.确定建设工程工期总目标

  B.编制工程项目建设总进度计划

  C.编制施工总进度计划并控制其执行

  D.编制详细的出图计划并控制其执行

  E.编制工程年、季、月实施计划并控制其执行

  答案:CE

  120.在建设工程施工阶段,当通过压缩网络计划中关键工作的持续时间来缩短工期时,通常采取的技术措施有(  )。

  A.采用更先进的施工方法

  B.增加劳动力和施工机械的数量

  C.改进施工工艺和施工技术

  D.改善劳动条件

  E.采用更先进的施工机械

  答案:ACE

相关阅读

添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
