101、在工程网络计划中,( )是指在不影响总工期的前提下,本工作可以利用的机动时间。

A、时间间隔

B、总时差

C、自由时差

D、时距

参考答案:B

102、最迟完成时间是指( )。

A、在紧前工作的约束下,本工作有可能完成的最迟时刻

B、在紧后工作的约束下,本工作有可能完成的最迟时刻

C、在后续工作的约束下,本工作必须完成的最迟时刻

D、在总工期的约束下,本工作必须完成的最迟时刻

参考答案:D

103、关于自由时差和总时差,下列说法错误的是( )。

A、自由时差为零,总时差必定为零

B、总时差为零,自由时差必定为零

C、在不影响总工期的前提下,工作的机动时间为总时差

D、在不影响紧后工作最早开始的前提下,工作的机动时间为自由时差

参考答案:A

104、下列选项中,属于任务委托人所提出的指令性工期的是( )。

A、要求工期

B、计划工期

C、计算工期

D、合同工期

参考答案:A

105、网络计划中,工作自由时差是指( )。

A、在不影响紧后工作最早开始时间的前提下,本工作所具有的机动时间

B、在不影响紧后工作最迟完成时间的前提下,本工作所具有的机动时间

C、在不影响总工期的前提下,本工作所具有的机动时间

D、在不影响紧前工作最早完成时间的前提下,本工作所具有的机动时间

参考答案:A

106、关于工程网络计划中工作总时差的说法,正确的是( )。

A、工作总时差在任何情况下均不会小于其自由时差

B、利用工作总时差必然会减小其后续工作的总时差

C、工作总时差是其紧后工作自由时差的构成部分

D、以终点节点为完成节点的工作总时差必然为零

参考答案:A

107、根据网络计划时间参数计算得到的工期称之为( )。

A、计划工期

B、计算工期

C、要求工期

D、合理工期

参考答案:B

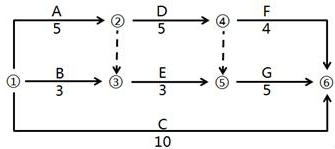

108、某工程网络计划如下图所示(时间单位为天),图中工作E的最早完成时间和最迟完成时间分别是( )天。

A、8和10

B、5和7

C、7和10

D、5和8

参考答案:A

109、“工期固定,资源均衡”的优化方法有多种,其中不包括( )。

A、方差值最小法

B、极差值最小法

C、削高峰法

D、平均值法

参考答案:D

110、资源优化的前提条件不包括( )。

A、不改变网络计划中各项工作之间的逻辑关系

B、各项工作的资源强度(单位时间所需资源数量)是可变的,而且是合理的

C、不改变网络计划中各项工作的持续时间

D、除规定可中断的工作外,一般不允许中断工作,应保持其连续性

参考答案:B

监理热点关注:

2021年监理工程师考试教材解读

2021年监理工程师考试报名时间及入口

考生可通过下载233网校APP——一监理工程师——题库——做题,包括章节练习、每日一练、模拟试卷、历年真题、易错题等,通过手机随时随地刷题。【去做题>>


添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
