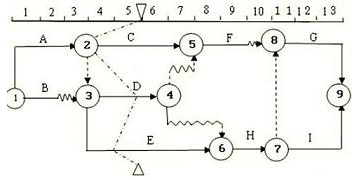

171、某分部工程时标网络计划如下图所示。当该计划执行到第5天结束时检查实际进展情况,实际进度前锋线中表述错误的是( )。
A、工作C实际进度拖后2天,并影响总工期1天
B、工作D尚有总时差1天
C、工作E拖后1天,将影响总工期1天
D、工作G的最早开始时间将受影响
参考答案:B
参考解析:本题考查的是前锋线比较法。第5天结束时,工作C拖后2天,其总时差为1天,影响总工期1天;工作D进度正常,其总时差尚有2天;工作E进度拖后1天,其为关键工作,影响总工期1天;由于工作G的最早开始时间受到工作C拖后的影响;工作H的最早开始时间会受到工作E拖后1天的影响。参见教材P101。
172、某工程时标网络计划及第7周末前锋线如下图所示,关于实际进度与计划进度比较结果正确的是( )。
A、工作C实际进度拖后2周,影响总工期1周
B、工作D实际进度提前1周,不影响总工期
C、工作F实际进度提前1周,不影响总工期
D、如果按照第7周末结果调整进度计划,工作H可提前开始
参考答案:C
参考解析:本题考查的是前锋线比较法。选项A错误,工作C实际进度拖后3周,影响总工期1周;选项B错误,工作D实际进度拖后1周,影响总工期1周;选项D错误,如果按照第7周末结果调整进度计划,工作H不能提前开始。参见教材P101。
173、在设计工作开始之前,属于监理单位进度监控工作的是( )。
A、认真实施设计进度计划
B、编制切实可行的设计总进度计划
C、审查进度计划的合理性和可行性
D、定期比较分析设计完成情况与计划进度
参考答案:C
参考解析:本题考查的是监理单位的进度监控。在设计工作开始之前,首先应由监理工程师审查设计单位所编制的进度计划的合理性和可行性。在进度计划实施过程中,监理工程师应定期检查设计工作的实际完成情况,并与计划进度进行比较分析。参见教材P114。
174、在设计工作开始之前,首先应由( )审查设计单位所编制的进度计划的合理性和可行性。
A、建设单位
B、施工单位
C、监理工程师
D、设计单位
参考答案:C
参考解析:本题考查的是监理单位的进度监控。在设计工作开始之前,首先应由监理工程师审查设计单位所编制的进度计划的合理性和可行性。参见教材P114。
175、监理工程师受业主委托控制建设工程设计进度时,应在设计工作开始之前完成的工作是( )。
A、建立健全的设计技术经济定额
B、审查设计进度计划的合理性和可行性
C、编制设计总进度计划
D、建立设计工作技术经济责任制
参考答案:B
参考解析:本题考查的是监理单位的进度监控。在设计工作开始前,首先由监理工程师审查设计单位所编制的进度计划的合理性和可行性。参见教材P114。
176、监理单位接受建设单位委托实施设计阶段进度控制工作时,应当( )。
A、编制工程项目设计进度计划
B、核查分析设计图纸进度表
C、检查工程设计人员专业构成情况
D、实行设计工作技术经济责任制
参考答案:B
参考解析:本题考查的是监理单位的进度监控。在设计进度控制中,监理工程师要对设计单位填写的设计图纸进度表进行核查分析,并提出自己的见解。从而将各设计阶段的每一张图纸的进度都纳入监控之中。参见教材P114。
177、在设计进度控制中,监理工程师要对设计单位的( )核查分析,并提出自己的见解。
A、设计工作技术经济责任制
B、设计技术经济定额
C、设计图纸进度表
D、设计单位职责分工表
参考答案:C
参考解析:本题考查的是监理单位的进度监控。在设计进度控制中,监理工程师要对设计单位填写的设计图纸进度表进行核查分析,并提出自己的见解。从而将各设计阶段的每一张图纸(包括其相应的设计文件)的进度都纳入监控之中。参见教材P114。
178、监理单位受业主委托实施设计进度监控的工作内容是( )。
A、建立健全设计技术经济定额
B、编制切实可行的设计进度计划
C、推行限额设计管理模式
D、落实专门负责设计进度控制的人员
参考答案:D
参考解析:本题考查的是监理单位的进度监控。总监理单位受业主的委托进行工程设计监理时,应落实项目监理班子中专门负责设计进度控制的人员,按合同要求对设计工作进度进行严格监控。参见教材P114。
179、项目监理机构控制设计进度时,在设计工作开始之前应审查设计单位编制的( )。
A、进度计划的合理性和可行性
B、技术经济定额的合理性和可行性
C、设计准备工作计划的完整性
D、材料设备供应计划的合理性
参考答案:A
参考解析:本题考查的是监理单位的进度监控。对于设计进度的监控应实施动态控制。在设计工作开始之前,首先应由监理工程师审查设计单位所编制的进度计划的合理性和可行性。参见教材P114
180、为控制工程建设设计进度,设计单位应采取的有效措施不包括( )。
A、建立计划部门,负责设计年度计划的编制和工程建设项目设计进度计划的编制
B、建立健全设计技术经济定额,并按要求进行计划的编制与考核
C、实行设计工作技术经济责任制
D、一成不变地按照设计进度计划办事
参考答案:D
参考解析:本题考查的是设计单位的进度控制。为了履行设计合同,按期提交施工图设计文件,设计单位应采取有效措施,控制建设工程设计进度,除了选项A、B、C外,还包括:编制切实可行的设计总进度计划、阶段性设计进度计划和设计进度作业计划。在编制计划时,加强与业主、监理单位、科研单位及承包商的协作与配合,使设计进度计划积极可靠。认真实施设计进度计划,力争设计工作有节奏、有秩序、合理搭接地进行。在执行计划时,要定期检查计划的执行情况,并及时对设计进度进行调整,使设计工作始终处于可控状态。参见教材P114。
