A.流水步距
B.流水间隔
C.流水强度
D.流水时距
62.某工程划分为3个施工过程、4个施工段,组织加快的成倍节拍流水施工,各施工过程的流水节拍分别为6、4和4 d,则应组织( )个专业工作队。
A.3
8.4
C.6
D.7
63.某基础工程包括开挖、支模、浇筑混凝土及回填4个施工过程,分3个施工段组织流水施工,流水节拍见下表,则该基础工程的流水施工工期为( )d。
A.17
8.20
C.23
D.24
64.关于工程网络计划的说法,正确的是( )。
A.关键线路上的工作均为关键工作
B.关键线路上工作的总时差均为零
C.1个网络计划中只有l条关键线路
D.关键线路在网络计划执行过程中不会发生转移
65.工程网络计划中,工作E有两项紧后工作G和H,已知工作G和工作H的最早开始时间分别为25和28,工作E的最早开始时间和持续时间分别为17和6,则工作E的自由时差为( )。
A.1
8.2
C.3
D.5
66.工程网络计划中,某项工作的总时差为零时,则该工作的( )必然为零。
A.时间间隔
B.时距
C.间歇时间
D.自由时差
67.双代号网络计划中,关键工作是指( )的工作。
A.总时差最小
8.自由时差为零
C.时间间隔为零
D.时距最小
68.某工程双代号网络计划如下图所示,关键线路有( )条。
A.1
8.2
C.3
D.5

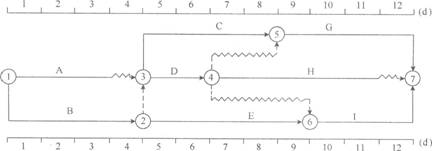

69.某工程双代号时标网络计划如下图所示,其中工作A的总时差为( )d。
A.1
8.2
C.3
D.4
70.工程网络计划的工期优化是通过( )来达到优化目标。
A.改变关键工作之间的逻辑关系
8.组织关键工作平行作业
C.组织关键工作搭接作业
D.压缩关键工作的持续时间
编辑推荐:
