您现在的位置:233网校>监理工程师>建设工程目标控制>建设工程目标控制历年真题

2015年监理工程师三控考试真题及答案(完整版)

来源:233网校 2016年5月19日
导读: 2015年监理工程师三控指导考试真题及答案完整版。

  二、多项选择题(共40题,每题2分。每题的备选项中。有2个或2个以上符合题意,至少有1个错项。错选本题不得分;少选,所选的每个选项得0.5分)
  81.根据《建设工程质量管理条例》,建设单位应承担的质量责任包括(  )。
  A.不得将应由一个承包单位完成的建设工程项目肢解发包
  B.不得因赶工而任意压缩合理工期
  C.不得对专用设备指定供应商
  D.不得暗示参建方违反工程建设强制性标准
  E.不得采购未经鉴定的建筑材料
  82.关于设备采购的质量控制,以下说法正确的有(  )
  A.成套设备及生产线设备采购,宜采用招标采购的方式
  B.总包单位采购,采购方案由监理工程师编写报建设单位批准
  C.市场采购设备,一般用于小型通用设备的采购
  D.建设单位采购,监理工程师要协助编制设备采购方案
  E.向厂家订购设备,质量控制工作的首要环节是选择一个合格的供货厂商

  83.某工作第4周之后的计划进度与实际进度如下图所示,从图中可获得的正确信息有(  )。
  2015年监理工程师三控考试真题及答案(完整版)
  A.到第3周末,实际进度超前
  B.在第4周内,实际进度超前
  C.原计划第4~6周为匀速进度
  D.第6周后半周未进行本工作
  E.本工作未完成
  84.当质量控制图同时满足(  )时,可认为生产过程处于稳定状态。
  A.点子多次同侧
  B.点子分布出现链
  C.控制界限内的点子排列没有缺陷
  D.点子全部落在控制界限之内
  E.点子有趋势或倾向
  85.实际生产中,质量数据波动的偶然性原因的特点有(  )
  A.不可避免、难以测量和控制
  B.大量存在但对质量的影响很小
  C.质量数据离散过大
  D.原材料质量规格有显著差异
  E.经济上不值得消除
  86.专业监理工程师应检查、复核施工单位报送的施工控制测量成果及保护措施,检查复核的内容包括(  )。
  A.测量管理制度
  B.测量设备检定证书
  C.施工高程控制网
  D.施工平面控制网
  E.施工临时水准点

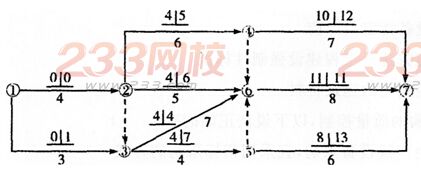

  87.某工程双代号网络计划中各项工作最早开始时间和最迟开始时间如下图所示,该计划表明(  )。
  2015年监理工程师三控考试真题及答案(完整版)
  A.工作①—③的自由时差为1
  B.工作②—④的自由时差为1
  C.工作②—⑥的总时差为2
  D.工作③—⑥为关键工作
  E.工作⑤—⑦的总时差为5

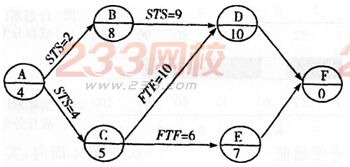

  88.某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中关键工作是(  )。
  2015年监理工程师三控考试真题及答案(完整版)
  A.工作A
  B.工作B
  C.工作C
  D.工作D
  E.工作E
  89.专业监理工程师应会同相关单位及人员对合同约定的进场设备进行开箱检查,检查其是否符合(  )的要求。
  A.建设单位
  B.设计文件
  C.订货合同
  D.安装单位
  E.相关规范
  90.项目管理机构进行设备改造时,设备制造过程质量记录资料包括的内容有(  )。
  A.设备制造单位质量管理检查资料
  B.设备订货合同
  C.设备制造依据及工艺资料
  D.设备制造原材料、构配件的质量记录
  E.制造过程的检查验收记录
  91.建筑工程检验批质量验收中的主控项目是指对(  )起决定性作用的检验项目。
  A.节能
  B.安全
  C.环境保护
  D.质量评价
  E.主要使用功能
  92.填写建筑工程检验批质量验收记录时,应具有现场验收检查原始记录,该原始记录应由(  )共同签署。
  A.施工单位项目技术负责人
  B.施工单位项目专业质量检查员
  C.施工单位项目专业工长
  D.专业监理工程师
  E.设计单位项目负责人

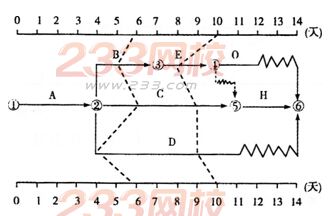

  93.某分部工程双代号时标网络计划执行到第6天和第10天结束时,检查其实际进度如下图前锋线所示,检查结果表明(  )。
  2015年监理工程师三控考试真题及答案(完整版)
  A.第6天结束检查时,工作B的实际进度不影响总工期
  B.第6天结束检查时,工作D的总时差尚有2天
  C.第10天结束检查时,工作E的实际进度会影响总工期
  D.第10天结束检查时,工作C的实际进度影响工期1天
  E.在第6天到第10天内,工作D的实际进度加快1天
  94.工程质量事故处理的基本要求有(  )。
  A.正确确定事故性质和处理范围
  B.安全可靠、不留隐患
  C.满足建筑物的功能和使用要求
  D.技术可行
  E.经济合理
  95.工程质量事故处理方案的辅助决策方法有(  )。
  A.检查验收
  B.定期观测
  C.试验验证
  D.方案比较
  E.专家论证
  96.工程保修阶段监理单位的工作有(  )。
  A.协调联系
  B.定期回访
  C.界定责任
  D.检查验收
  E.资料归档
  97.下列费用中,属于建筑安装工程企业管理费的有(  )。
  A.施工企业集体福利费
  B.施工现场防暑降温费用
  C.施工现场对构件进行常规破坏性试验费用D.混凝土坍落度测试费用
  E.施工现场安全文明施工费用
  98.某进口设备采用装运港船上交货价(FOB),该设备的到岸价除货价外,还应包括(  )。
  A.进口关税
  B.边境口岸至工地仓库的运费
  C.国外运费
  D.国外运输保险费
  E.进口产品增值税

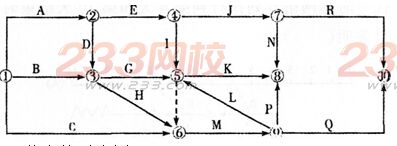

  99.某分部工程双代号网络计划如下图所示,图中错误为(  )。
  2015年监理工程师三控考试真题及答案(完整版)
  A.节点编号有误
  B.工作代号重复
  C.多个起点节点
  D.多个终点节点
  E.存在循环回路

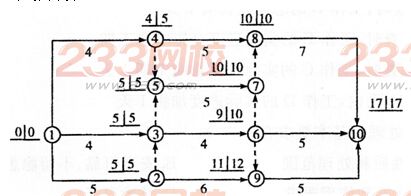

  100.某分部工程双代号网络计划如图所示。图中标出每个节点的最早时间和最迟时间,该计划表明(  )。
  2015年监理工程师三控考试真题及答案(完整版)
  A.工作①—③为关键工作
  B.工作—④的总时差为1
  C.工作③—⑥的自由时差为1
  D.工作⑥—⑩的总时差为3
  E.工作④—⑧的自由时差为1

热点推荐:考后发布2016年监理工程师考试真题及答案2016年监理工程师考试时间

手机网用户访问(http://m.233.com/jianli/)

试题推荐:2016年监理工程师考前模考试题及答案2016年监理工程师预测试题

233网校二维码

备考必备>>2016年监理工程师考试即将在5月21日、22日进行,233网校监理工程师推出监理工程师全科VIP班(含6科精讲+习题+考点预测+模考)点击免费试听。【课程价格若有变动,请以网校的最新价格为准!】

登录

新用户注册领取课程礼包

立即注册
返回顶部
