您现在的位置:233网校>监理工程师>建设工程目标控制>建设工程目标控制历年真题

233网校2016年监理《进度控制》真题命中知识点

来源:233网校 2016年7月28日
导读: 2017年监理工程师全新考点解析,锁定90%核心考点一次通关,点击查看>>

233网校2016年监理《进度控制》真题命中知识点

  热点关注:2017年监理工程师考试报名时间预计 2016年监理工程师成绩查询时间及入口

  一、单项选择题

  57、下列进度计划中,属于建设单位计划系统的是(  )。
  A、设计准备工作进度计划
  B、设计总进度计划
  C、工程项目总进度计划
  D、施工准备工作计划
  233网校答案:C
  233网校解析:见教材P7
  233网校2016年监理《进度控制》真题命中知识点

  58、大型建设项目总进度目标论证的核心工作是通过编制(  ),论证总进度目标实现的可能性。
  A、总进度纲要
  B、施工组织总设计
  C、总进度规划
  D、各子系统进度规划
  233网校答案:A
  233网校解析:见教材P4
  233网校2016年监理《进度控制》真题命中知识点

  59、采用横道图表示建设工程进度计划的优点是(  )。
  A、能够明确反映工作之间的逻辑关系
  B、易于编制和理解进度计划
  C、便于优化调整进度计划
  D、能够直接反映影响工期的关键工作
  233网校答案:B
  233网校解析:见教材P13
  233网校2016年监理《进度控制》真题命中知识点

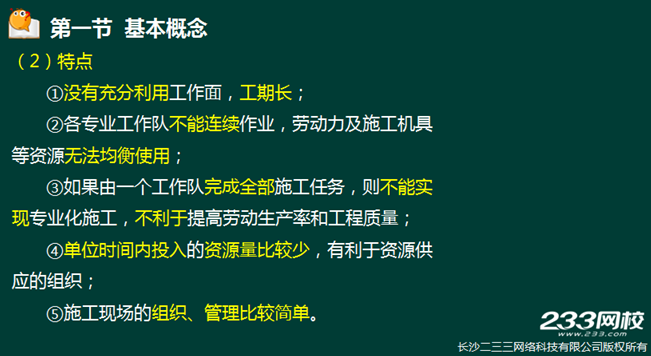

  60、建设工程采用平行施工组织方式的特点是(  )。
  A、能够均衡使用施工资源
  B、单位时间内投入的资源量较少
  C、专业工作队能够连续施工
  D、能够充分利用工作面进行施工
  233网校答案:D
  233网校解析:见教材P21
  233网校2016年监理《进度控制》真题命中知识点

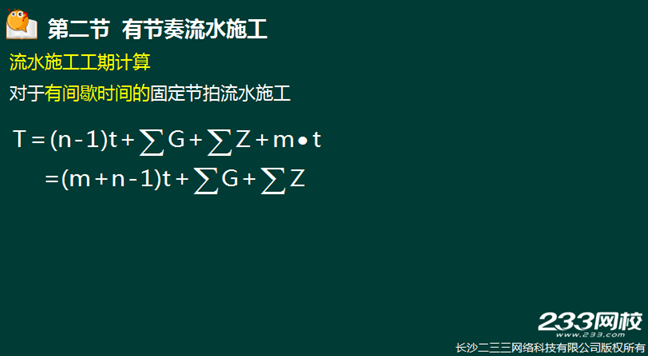

  61、某分部工程有3个施工过程,分为4个施工段组织加快的成倍节拍流水施工,各施工过程的流水节拍分别为6天、4天和8天,则该分部工程的流水施工工期是(  )天。
  A、18
  B、24
  C、34
  D、42
  233网校答案:B
  233网校解析:见教材P29
  233网校2016年监理《进度控制》真题命中知识点

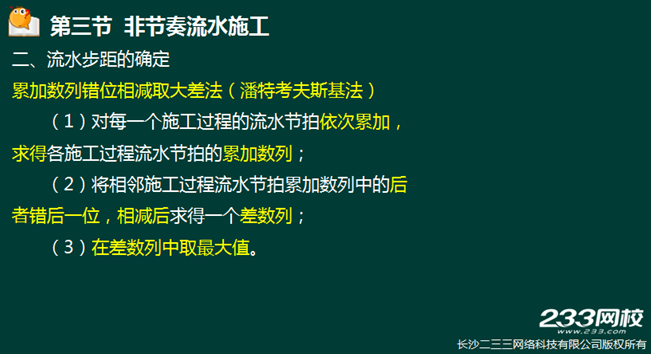

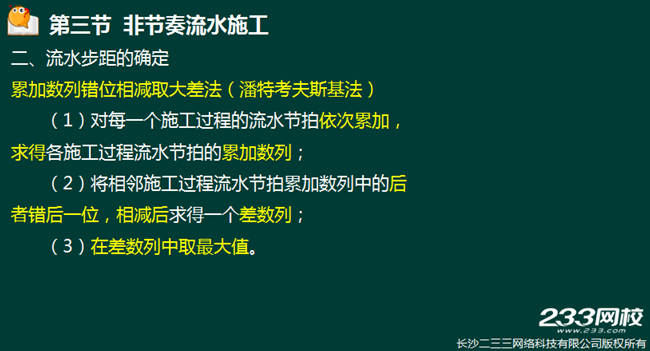

  62、建设工程组织非节奏流水施工时,计算流水步距的基本步骤是(  )。
  A、取最大值 错位相减 累加数列
  B、错位相减 累加数列 取最大值
  C、累加数列 错位相减 取最大值
  D、累加数列 取最大值 错位相减
  233网校答案:C
  233网校解析:见教材P31
  233网校2016年监理《进度控制》真题命中知识点
  63、某分部工程有两个施工过程,分为3个施工段组织非节奏流水施工,各施工过程的流水节拍分别为3天、5天、5天和4天、4天、5天,则两个施工过程之间的流水步距是(  )天。
  A、2
  B、3
  C、4
  D、5
  233网校答案:D
  233网校解析:见教材P32
  233网校2016年监理《进度控制》真题命中知识点

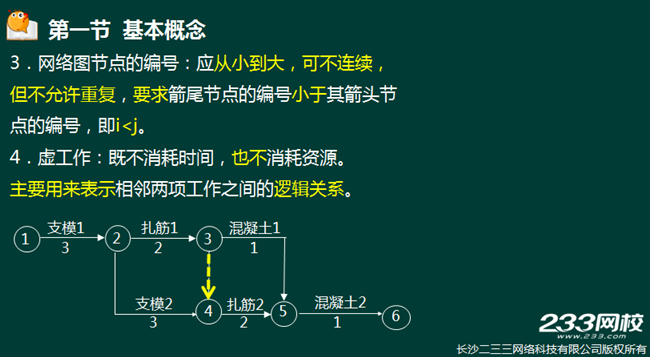

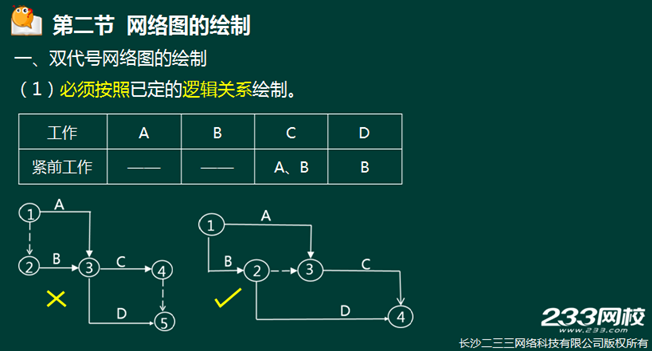

  64、双代号网络图中虚工作的特征是(  )。
  A、不消耗时间,但消耗资源
  B、不消耗时间,也不消耗资源
  C、只消耗时间,不消耗资源
  D、既消耗时间,也消耗资源
  233网校答案:B
  233网校解析:见教材P36

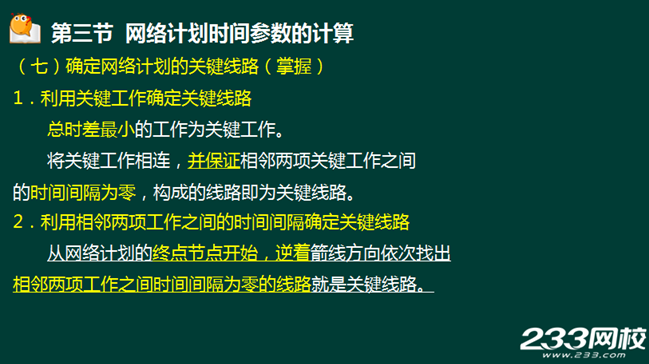

  233网校2016年监理《进度控制》真题命中知识点

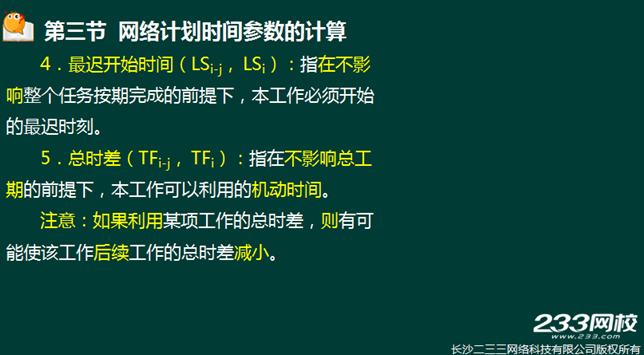

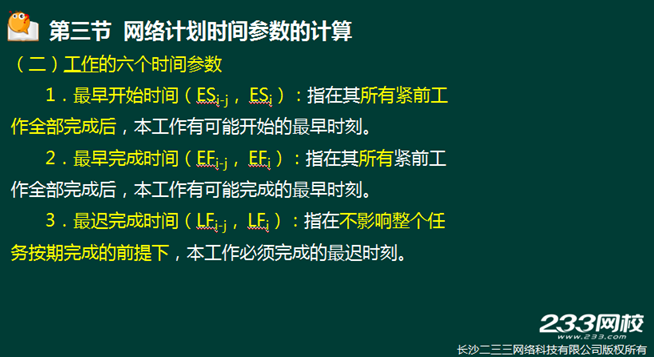

  65、某工程网络计划中,工作M的持续时间为4天,工作M的三项紧后工作的最迟开始时间分别为第21天、第18天和第15天,则工作M的最迟开始时间是第(  )天。
  A、11
  B、14
  C、15
  D、17
  233网校答案:A
  233网校解析:见教材P48
  233网校2016年监理《进度控制》真题命中知识点

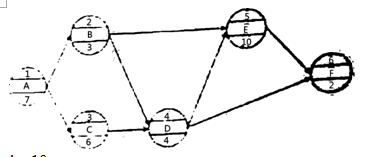

  66、某工程单代号网络计划如下图所示,工作E的最早开始时间是(  )。
  233网校2016年监理《进度控制》真题命中知识点
  A、10
  B、13
  C、17
  D、27
  233网校答案:C
  233网校解析:见教材P56
  233网校2016年监理《进度控制》真题命中知识点
  67、计划工期等于计算工期的双代号网络计划中,关于关键节点特点的说法,正确的是(  )。

  A、相邻关键节点之间的工作一定是关键工作
  B、以关键节点为完成节点的工作总时差和自由时差相等
  C、关键节点连成的线路一定是关键线路
  D、两个关键节点之间的线路一定是关键线路
  233网校答案:B
  233网校解析:见教材P54
  233网校2016年监理《进度控制》真题命中知识点
  68、在工程网络计划中,关键工作的特点是(  )。
  A、关键工作一定在关键线路上
  B、关键工作的持续时间最长
  C、关键工作的总时差最小
  D、关键工作的持续时间最短
  233网校答案:C
  233网校解析:见教材P50
  233网校2016年监理《进度控制》真题命中知识点

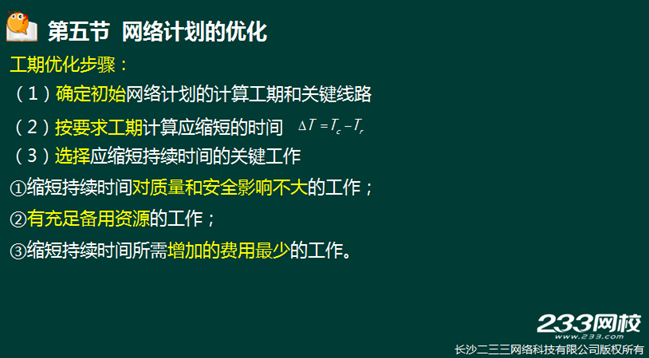

  69、工程网络计划工期优化过程中,首先应选择压缩持续时间的工作是(  )的关键工作。
  A、缩短持续时间对质量和安全影响不大
  B、工程变更程序相对简单
  C、资源消耗比较均衡
  D、直接成本最小
  233网校答案:A
  233网校解析:见教材P66
  233网校2016年监理《进度控制》真题命中知识点

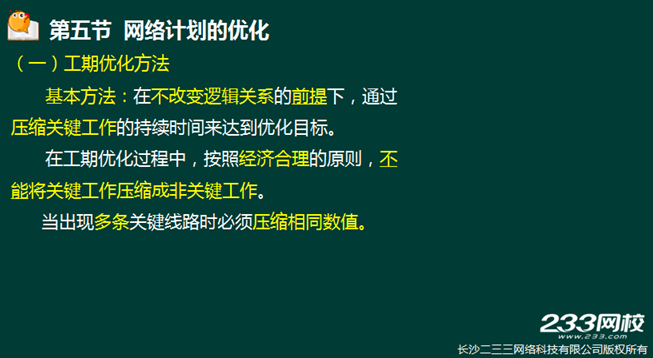

  70、工程网络计划费用优化过程中,压缩关键工作的持续时间应遵循的基本原则是(  )。
  A、必须将关键工作压缩成非关键工作
  B、压缩后工作的持续时间不能小于其总时差
  C、优先选择压缩综合费率最小的关键工作
  D、多条关键线路的持续时间应压缩相同数值
  233网校答案:D
  233网校解析:见教材P71
  233网校2016年监理《进度控制》真题命中知识点
  71、在单代号搭接网络计划中,关键线路是指(  )的线路。
  A、持续时间总和最长
  B、时间间隔均为零
  C、时距总和最长
  D、由关键节点组成

  233网校答案:B
  233网校解析:见教材P83
  233网校2016年监理《进度控制》真题命中知识点
  233网校2016年监理《进度控制》真题命中知识点
  72、用来比较实际进度与计划进度的香蕉曲线法中,组成香蕉曲线的两条线分别是按各项工作的(  )安排绘制的。
  A、最早开始时间和最迟开始时间
  B、最迟开始时间和最迟完成时间
  C、最早开始时间和最早完成时间
  D、最早开始时间和最迟完成时间
  233网校答案:A
  233网校解析:见教材P97

  73、当某项工作实际进度拖延的时间超过其总时差而需要调整进度计划时,应考虑该工作的(  )。
  A、资源需求量
  B、后续工作的限制条件
  C、自由时差的大小
  D、紧后工作的数量
  233网校答案:B
  233网校解析:见教材P106
  233网校2016年监理《进度控制》真题命中知识点

  74、下列工作内容中,属于进度监测系统过程的是(  )。
  A、分析进度偏差产生的原因
  B、提出调整进度计划的措施
  C、现场实施检查工程进度情况
  D、分析进度偏差对总工期的影响
  233网校答案:C
  233网校解析:见教材P90
  233网校2016年监理《进度控制》真题命中知识点

  75、下列设计进度控制工作中,属于监理单位进度监控工作的是(  )。
  A、认真实施设计进度计划
  B、编制切实可行的设计总进度计划
  C、编制阶段性设计进度计划
  D、定期比较分析设计完成情况与计划进度
  233网校答案:D
  233网校解析:见教材P114
  233网校2016年监理《进度控制》真题命中知识点

  76、确定施工进度控制目标时,可将(  )作为主要依据。
  A、工程量清单
  B、工程难易程度
  C、已完工程实际进度
  D、单位工程施工组织设计
  233网校答案:B
  233网校解析:见教材P118
  233网校2016年监理《进度控制》真题命中知识点
  77、监理工程师在审查施工进度计划时,发现问题后应采取的措施是(  )。
  A、向承包单位发出整改通知书
  B、向建设单位发出工作联系单
  C、向承包单位发出整改联系单
  D、向承包单位发出停工令
  233网校答案:A
  233网校解析:见教材P121
  233网校2016年监理《进度控制》真题命中知识点

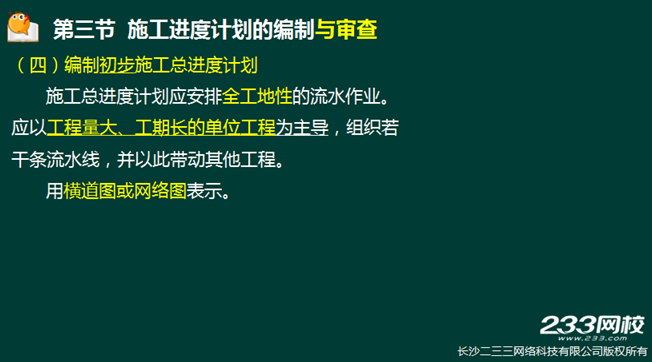

  78、编制初步施工总进度计划时,应尽量安排以(  )的单位工程为主导的全工地性流水作业。
  A、工程技术复杂、工期长
  B、工程量大、工程技术相对简单
  C、工程造价大、工期长
  D、工程量大、工期长
  233网校答案:D

  233网校解析:见教材P125
  233网校2016年监理《进度控制》真题命中知识点

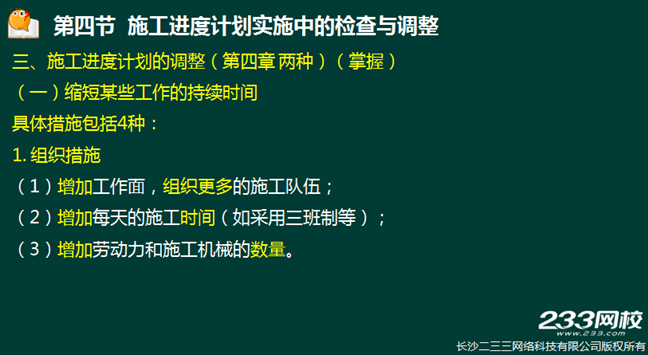

  79、调整施工进度计划时,通过增加劳动力和施工机械的数量缩短某些工作持续时间的措施属于(  )。
  A、经济措施
  B、技术措施
  C、组织措施
  D、合同措施
  233网校答案:C
  233网校解析:见教材P132
  233网校2016年监理《进度控制》真题命中知识点
  80、物资需求计划编制中,确定建设工程各计划期需求量的主要依据是(  )。
  A、年度施工进度计划
  B、分部分项工程作业计划
  C、物资储备计划
  D、施工总进度计划
  233网校答案:A
  233网校解析:见教材P138

  二、多项选择题

  109、下列影响建设工程进度的不利因素中,属于建设单位因素的有(  )。
  A、不能及时向施工承包单位付款
  B、组织协调不力,导致停工待料
  C、由于使用要求改变而进行设计变更
  D、提供的场地不能满足工程正常需要
  E、邻近工程施工干扰
  233网校答案:ACD
  233网校解析:见教材P2
  110、下列建设工程进度控制措施中,属于技术措施的有(  )。
  A、采用网络计划技术等计划方法
  B、审查承包商提交的进度计划
  C、加强合同风险管理
  D、建立工程进度报告制度
  E、编制进度控制工作细则
  233网校答案:ABE
  233网校解析:见教材P3
  233网校2016年监理《进度控制》真题命中知识点
  111、建设工程组织流水施工时,影响施工过程流水强度的因素有(  )。
  A、投入的施工机械台数和人工数
  B、专业工种工人或施工机械活动空间人数
  C、相邻两个施工过程相继开工的间隔时间
  D、施工过程中投入资源的产量定额
  E、施工段数目
  233网校答案:AD
  233网校解析:见教材P23
  112、建设工程组织固定节拍流水施工的特点有(  )。
  A、施工过程在各施工段上的流水节拍不尽相等
  B、各专业工作队在各施工段上能够连续作业
  C、相邻施工过程之间的流水步距相等
  D、专业工作队数大于施工过程数
  E、各施工段之间没有空闲时间
  233网校答案:BCE
  233网校解析:见教材P27
  233网校2016年监理《进度控制》真题命中知识点
  113、某双代号网络图如下图所示,绘图错误有(  )。
  233网校2016年监理《进度控制》真题命中知识点
  A、多个起点节点
  B、存在循环回路
  C、节点编号有误
  D、多个终点节点
  E、工作箭头逆向
  233网校答案:BCDE
  233网校解析:见教材P38~40
  233网校2016年监理《进度控制》真题命中知识点
  114、某工程双代号网络计划如下图所示,其中关键线路有(  )。
   233网校2016年监理《进度控制》真题命中知识点
  A、①→②→④→⑤→⑦
  B、①→②→③→④→⑤→⑥→⑦
  C、①→③→④→⑤→⑥→⑦
  D、①→③→④→⑤→⑦
  E、①→②→③→④→⑥→⑦
  233网校答案:BE
  233网校解析:见教材P54
  233网校2016年监理《进度控制》真题命中知识点

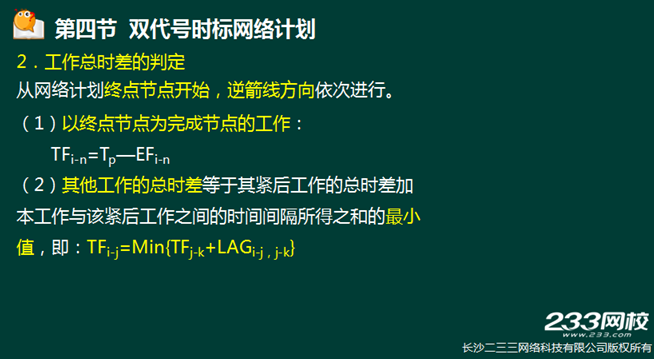

  115、某工程双代号时标网络计划如下图所示,关于时间参数的说法正确的有(  )。
  233网校2016年监理《进度控制》真题命中知识点
  A、工作B总时差为零
  B、工作E最早开始时间为第4天
  C、工作D总时差为零
  D、工作I自由时差为1天
  E、工作G总时差为2天
  233网校答案:CE

  233网校解析:见教材P62~63
  233网校2016年监理《进度控制》真题命中知识点
  233网校2016年监理《进度控制》真题命中知识点
  233网校2016年监理《进度控制》真题命中知识点
  233网校2016年监理《进度控制》真题命中知识点
  116、关于建设工程多级网络计划系统的说法,正确的有(  )。
  A、计划系统由不同层级网络计划组成
  B、处于同一层级的网络计划相互关联和搭接
  C、能够使用一个网络图来表达工程的所有工作内容
  D、进度计划通常采用自顶向下,分级编制的方法
  E、能够保证建设工程所需资源的连续性
  233网校答案:ADE
  233网校解析:见教材P85
  117、某工作计划进度与实际进度如下所示,图中标明该工作(  )。
  A、在第1周内按计划正常进行
  B、在第2周末拖欠5%的任务量
  C、在第3周后半周末按计划进行
  D、第5周内实际进度拖后5%
  E、截至检查日期实际进度拖后
  233网校答案:ACE
  233网校解析:见教材P94

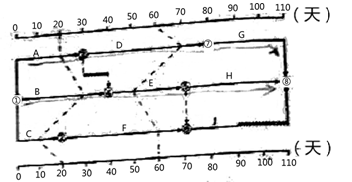

  118、某工程双代号时标网络计划执行至第20天和第60天时,检查实际进度如下图前锋线所示,由图可以得出的结论有(  )。
  233网校2016年监理《进度控制》真题命中知识点
  A、第20天检查时,工作A进度正常,不影响总工期
  B、第20天检查时,工作B拖后10天,影响总工期
  C、第20天检查时,工作C拖后10天,不影响总工期
  D、第60天检查时,工作D提前10天,不影响总工期
  E、第60天检查时,工作E拖后10天,影响总工期
  233网校答案:ACDE
  233网校解析:见教材P101
  233网校2016年监理《进度控制》真题命中知识点

  119、监理工程师编制的施工进度控制工作细则的内容包括(  )。
  A、施工进度控制目标分解图
  B、进度控制组织措施
  C、施工进度控制目标实现的风险分析
  D、施工总进度计划编制程序
  E、单位工程施工进度计划编制要求
  233网校答案:ABC
  233网校解析:见教材P120
  233网校2016年监理《进度控制》真题命中知识点
  233网校2016年监理《进度控制》真题命中知识点

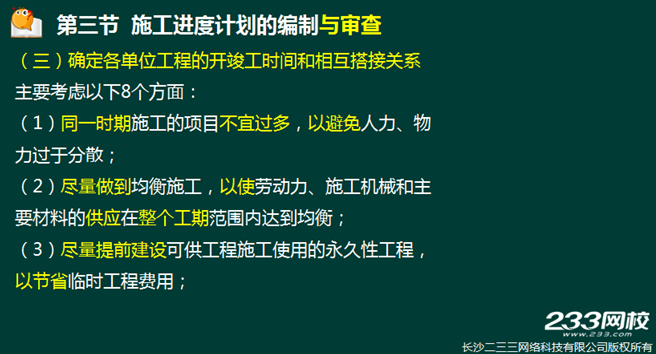

  120、施工总进度计划编制过程中,确定各单位工程开竣工时间和相互搭接关系应考虑的因素有(  )。
  A、同一时间施工的项目不宜过多,以免人力物力过于分散
  B、尽量提前建设可供工程施工使用的永久性工程,以节省临时工程费用
  C、应注意季节对施工顺序的影响,以保证工期和质量
  D、尽量提高单位工程施工的机械化程度,以降低工程成本
  E、尽量做到劳动力、施工机械和主要材料的供应在工期内均衡
  233网校答案:ABCE
  233网校解析:见教材P125
  233网校2016年监理《进度控制》真题命中知识点
  233网校2016年监理《进度控制》真题命中知识点

相关阅读
登录

新用户注册领取课程礼包

立即注册
返回顶部
